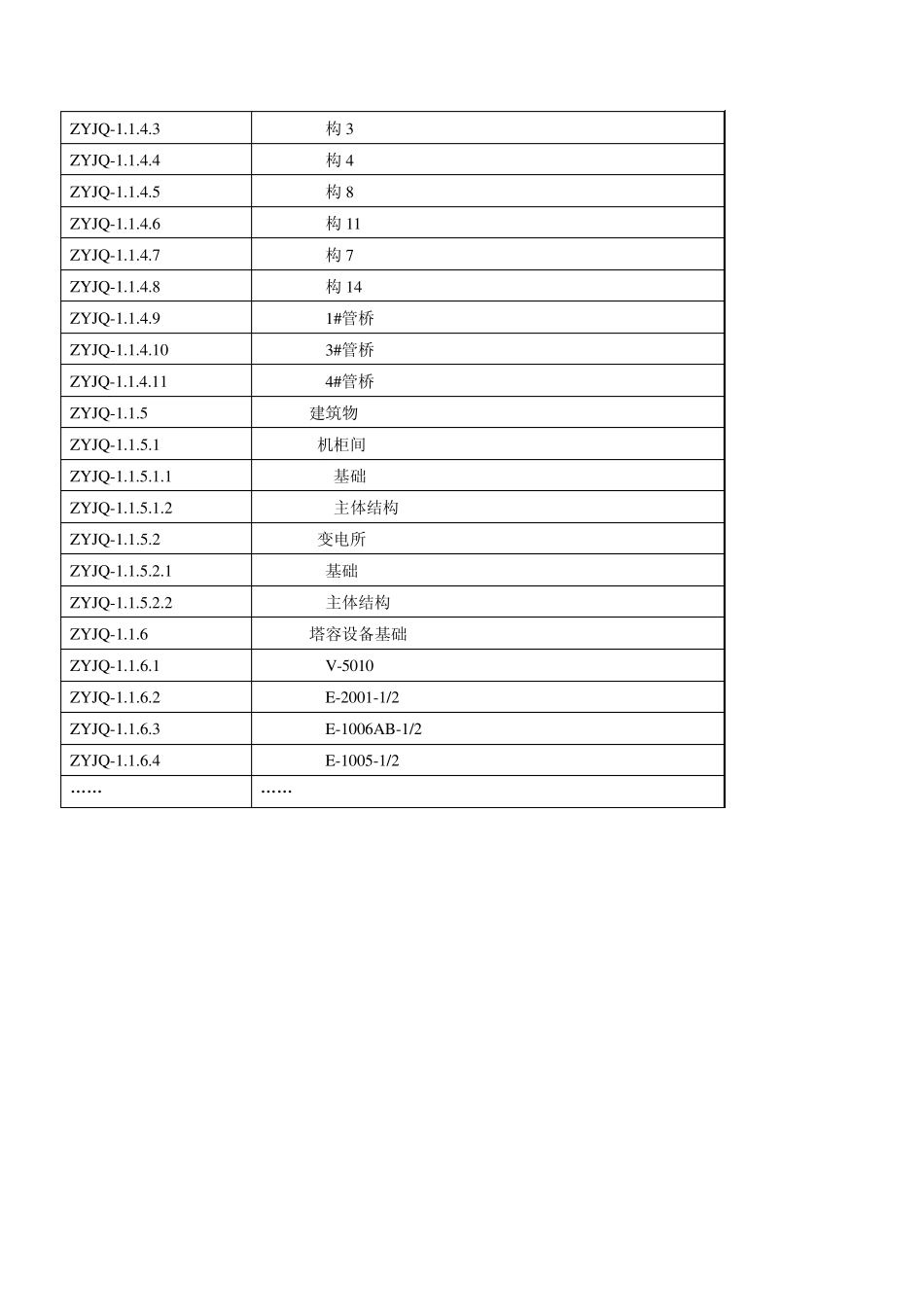

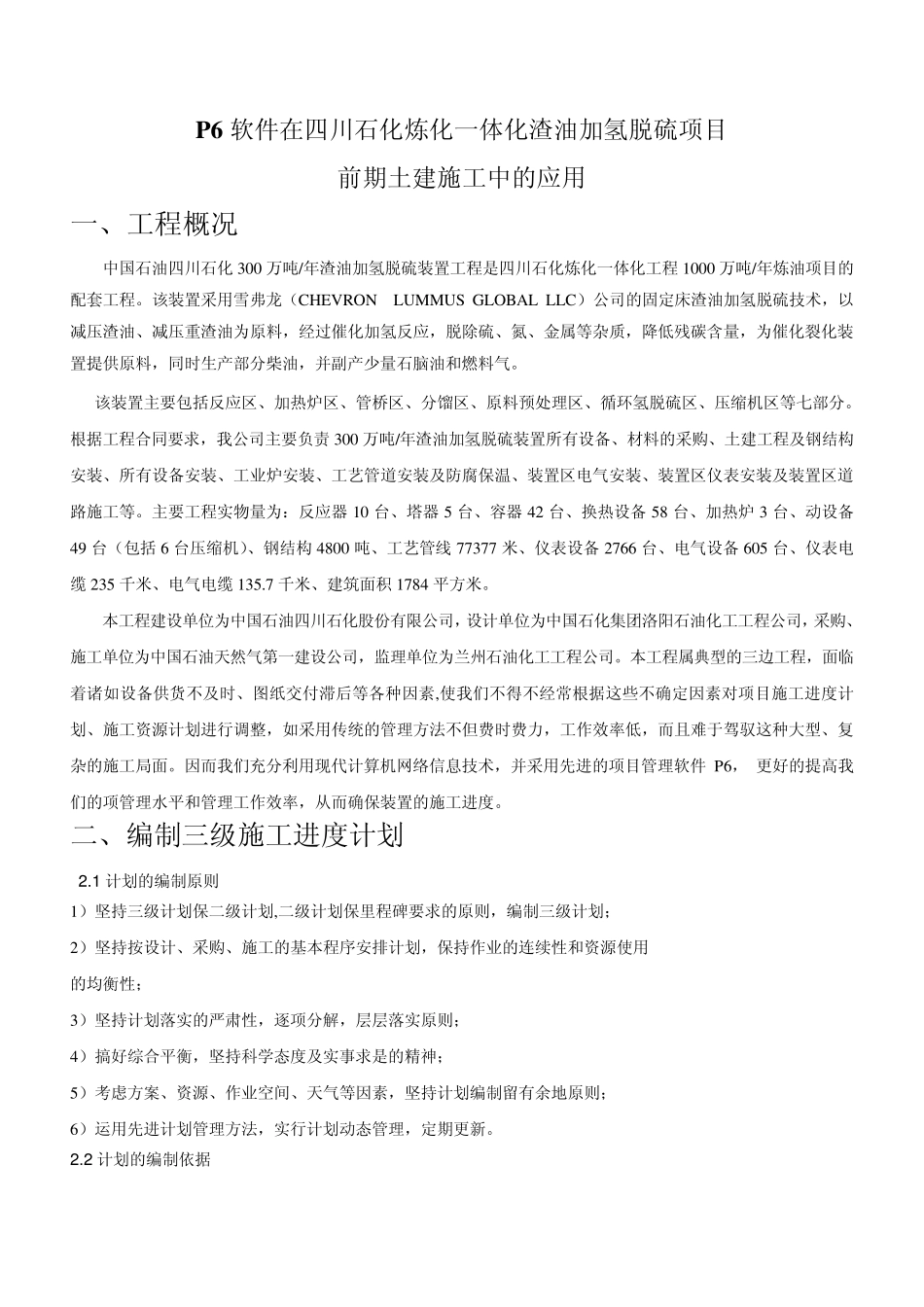

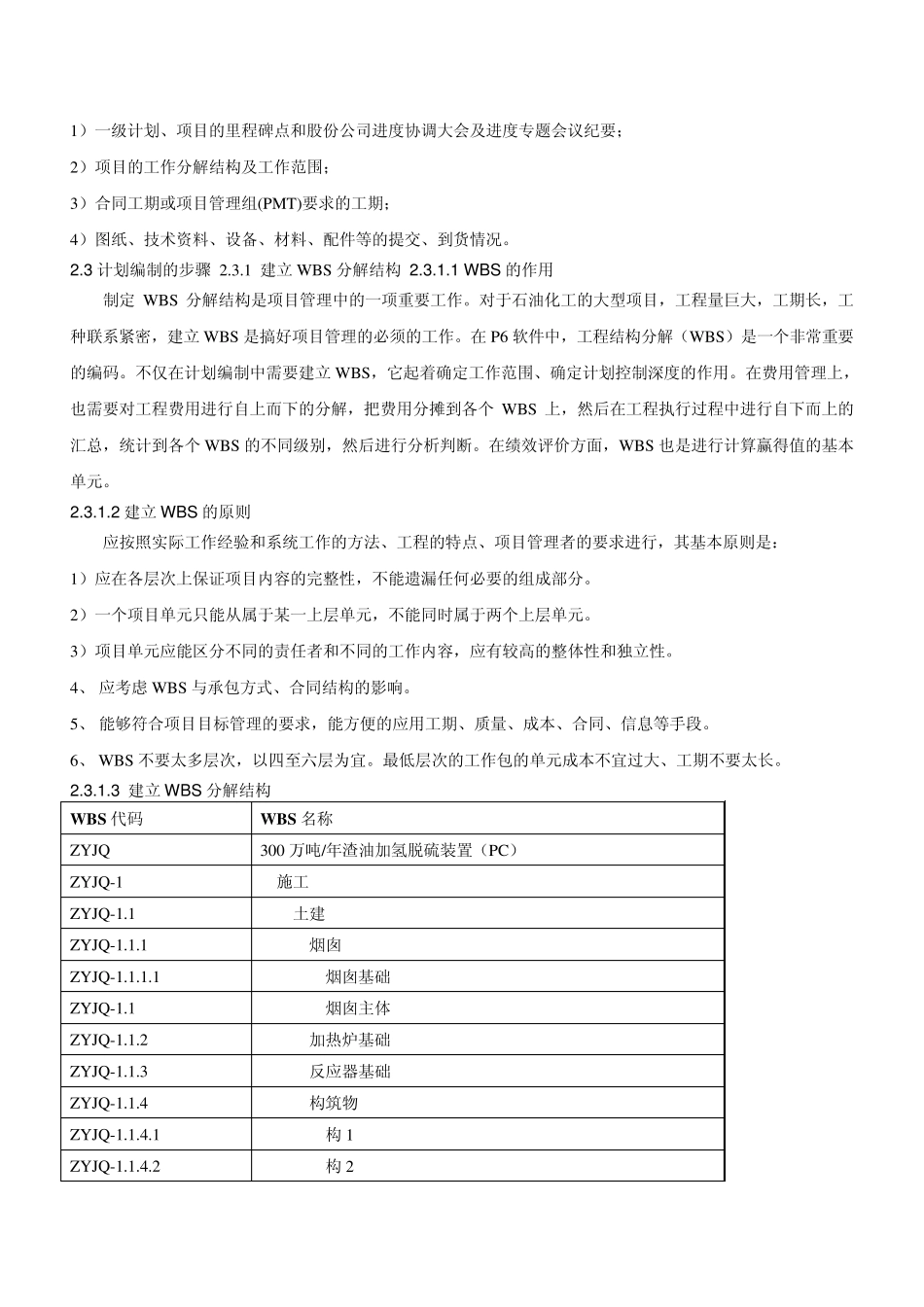

P6 软件在四川石化炼化一体化渣油加氢脱硫项目 前期土建施工中的应用 一、工程概况 中国石油四川石化300 万吨/年渣油加氢脱硫装置工程是四川石化炼化一体化工程 1000 万吨/年炼油项目的配套工程。该装置采用雪弗龙(CHEV RON LU MMU S GLOBAL LLC)公司的固定床渣油加氢脱硫技术,以减压渣油、减压重渣油为原料,经过催化加氢反应,脱除硫、氮、金属等杂质,降低残碳含量,为催化裂化装置提供原料,同时生产部分柴油,并副产少量石脑油和燃料气。 该装置主要包括反应区、加热炉区、管桥区、分馏区、原料预处理区、循环氢脱硫区、压缩机区等七部分。根据工程合同要求,我公司主要负责 300 万吨/年渣油加氢脱硫装置所有设备、材料的采购、土建工程及钢结构安装、所有设备安装、工业炉安装、工艺管道安装及防腐保温、装置区电气安装、装置区仪表安装及装置区道路施工等。主要工程实物量为:反应器 10 台、塔器 5 台、容器 42 台、换热设备 58 台、加热炉 3 台、动设备49 台(包括 6 台压缩机)、钢结构 4800 吨、工艺管线 77377 米、仪表设备 2766 台、电气设备 605 台、仪表电缆 235 千米、电气电缆 135.7 千米、建筑面积 1784 平方米。 本工程建设单位为中国石油四川石化股份有限公司,设计单位为中国石化集团洛阳石油化工工程公司,采购、施工单位为中国石油天然气第一建设公司,监理单位为兰州石油化工工程公司。本工程属典型的三边工程,面临着诸如设备供货不及时、图纸交付滞后等各种因素,使我们不得不经常根据这些不确定因素对项目施工进度计划、施工资源计划进行调整,如采用传统的管理方法不但费时费力,工作效率低,而且难于驾驭这种大型、复杂的施工局面。因而我们充分利用现代计算机网络信息技术,并采用先进的项目管理软件P6, 更好的提高我们的项管理水平和管理工作效率,从而确保装置的施工进度。 二、编制三级施工进度计划 2 .1 计划的编制原则 1)坚持三级计划保二级计划,二级计划保里程碑要求的原则,编制三级计划; 2)坚持按设计、采购、施工的基本程序安排计划,保持作业的连续性和资源使用 的均衡性; 3)坚持计划落实的严肃性,逐项分解,层层落实原则; 4)搞好综合平衡,坚持科学态度及实事求是的精神; 5)考虑方案、资源、作业空间、天气等因素,坚持计划编制留有余地原则; 6)运用先进计划管理方法,实行计划动态管理,定期更新。 2 .2 计划的编制依据 1)...
