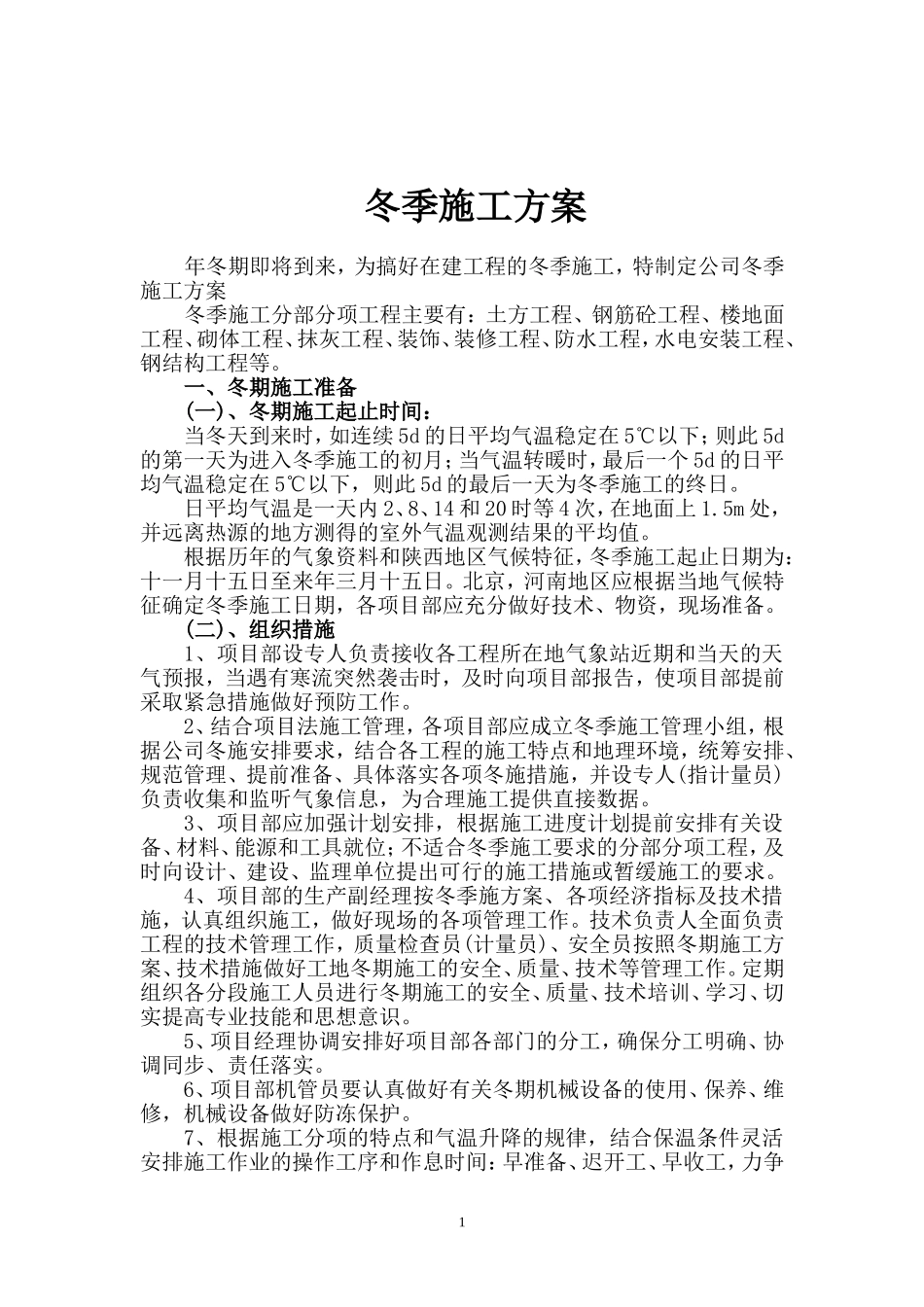

冬季施工方案年冬期即将到来,为搞好在建工程的冬季施工,特制定公司冬季施工方案冬季施工分部分项工程主要有:土方工程、钢筋砼工程、楼地面工程、砌体工程、抹灰工程、装饰、装修工程、防水工程,水电安装工程、钢结构工程等
一、冬期施工准备(一)、冬期施工起止时间:当冬天到来时,如连续5d的日平均气温稳定在5℃以下;则此5d的第一天为进入冬季施工的初月;当气温转暖时,最后一个5d的日平均气温稳定在5℃以下,则此5d的最后一天为冬季施工的终日
日平均气温是一天内2、8、14和20时等4次,在地面上1
5m处,并远离热源的地方测得的室外气温观测结果的平均值
根据历年的气象资料和陕西地区气候特征,冬季施工起止日期为:十一月十五日至来年三月十五日
北京,河南地区应根据当地气候特征确定冬季施工日期,各项目部应充分做好技术、物资,现场准备
(二)、组织措施1、项目部设专人负责接收各工程所在地气象站近期和当天的天气预报,当遇有寒流突然袭击时,及时向项目部报告,使项目部提前采取紧急措施做好预防工作
2、结合项目法施工管理,各项目部应成立冬季施工管理小组,根据公司冬施安排要求,结合各工程的施工特点和地理环境,统筹安排、规范管理、提前准备、具体落实各项冬施措施,并设专人(指计量员)负责收集和监听气象信息,为合理施工提供直接数据
3、项目部应加强计划安排,根据施工进度计划提前安排有关设备、材料、能源和工具就位;不适合冬季施工要求的分部分项工程,及时向设计、建设、监理单位提出可行的施工措施或暂缓施工的要求
4、项目部的生产副经理按冬季施方案、各项经济指标及技术措施,认真组织施工,做好现场的各项管理工作
技术负责人全面负责工程的技术管理工作,质量检查员(计量员)、安全员按照冬期施工方案、技术措施做好工地冬期施工的安全、质量、技术等管理工作

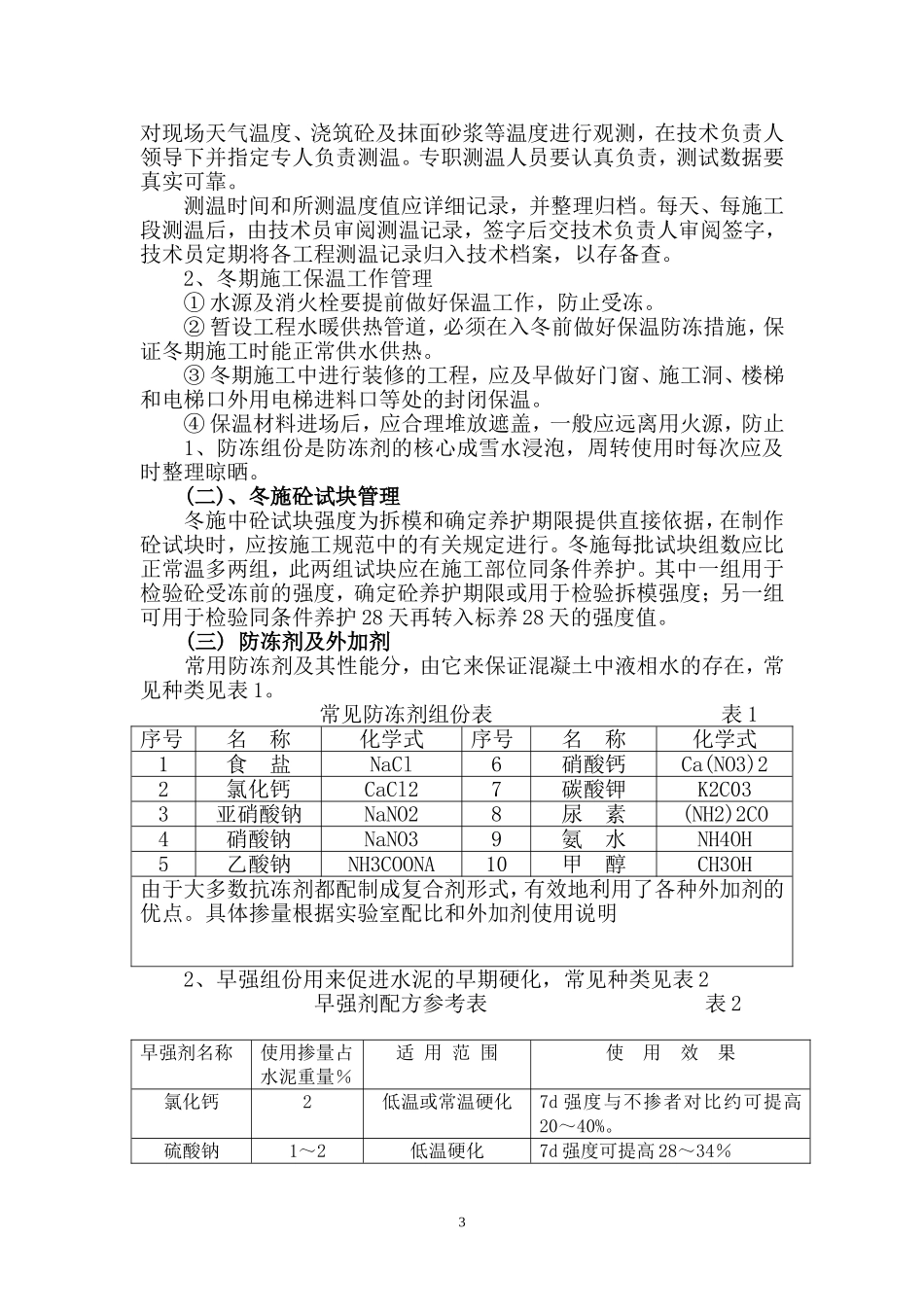

定期组织各分段施工人员进行冬期施工的安全、质量、技术培训、学习、切实提高
