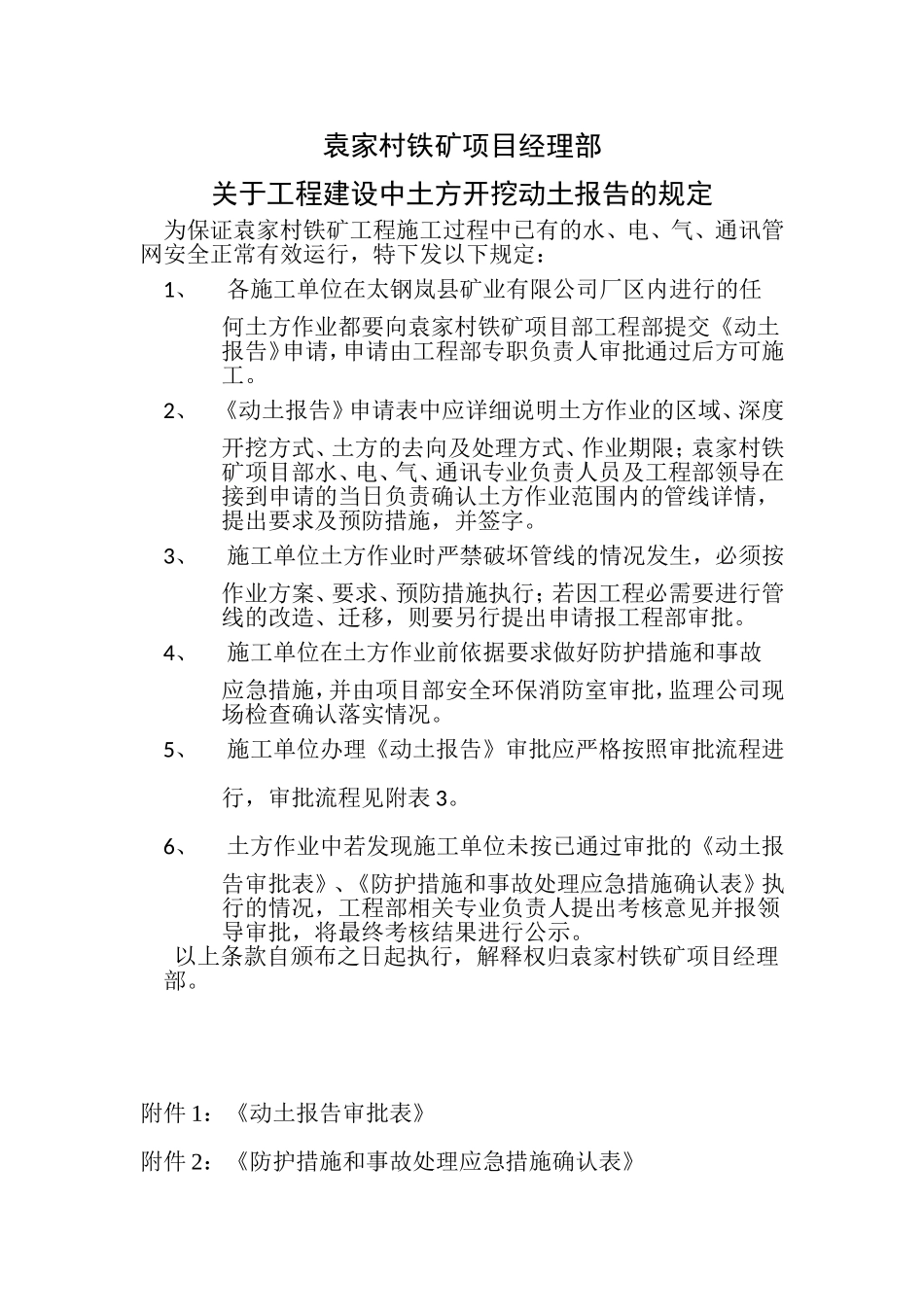

袁家村铁矿项目经理部关于工程建设中土方开挖动土报告的规定为保证袁家村铁矿工程施工过程中已有的水、电、气、通讯管网安全正常有效运行,特下发以下规定:1、各施工单位在太钢岚县矿业有限公司厂区内进行的任何土方作业都要向袁家村铁矿项目部工程部提交《动土报告》申请,申请由工程部专职负责人审批通过后方可施工
2、《动土报告》申请表中应详细说明土方作业的区域、深度开挖方式、土方的去向及处理方式、作业期限;袁家村铁矿项目部水、电、气、通讯专业负责人员及工程部领导在接到申请的当日负责确认土方作业范围内的管线详情,提出要求及预防措施,并签字
3、施工单位土方作业时严禁破坏管线的情况发生,必须按作业方案、要求、预防措施执行;若因工程必需要进行管线的改造、迁移,则要另行提出申请报工程部审批
4、施工单位在土方作业前依据要求做好防护措施和事故应急措施,并由项目部安全环保消防室审批,监理公司现场检查确认落实情况
5、施工单位办理《动土报告》审批应严格按照审批流程进行,审批流程见附表3
6、土方作业中若发现施工单位未按已通过审批的《动土报告审批表》、《防护措施和事故处理应急措施确认表》执行的情况,工程部相关专业负责人提出考核意见并报领导审批,将最终考核结果进行公示
以上条款自颁布之日起执行,解释权归袁家村铁矿项目经理部
附件1:《动土报告审批表》附件2:《防护措施和事故处理应急措施确认表》附件3:《动土报告审批表》审批流程附件4:动土报告各专业负责人员名单袁家村铁矿项目经理部二○一一年二月二十二日动土报告审批表年月日工程名称太钢袁家村铁矿周转贮煤场封闭施工单位山西钢建施工单位负责人王爱虎联系电话开挖期限年月日至年月日开挖区域JC-1/JC-2/JC-3的基坑底面尺寸为基础边线每边各外扩500mm、上口尺寸为外加坡度系数开挖方式机械开挖开挖深度各基础开挖平均深度为:2
58挖出土方去向尾矿坝挖出土方处理方
