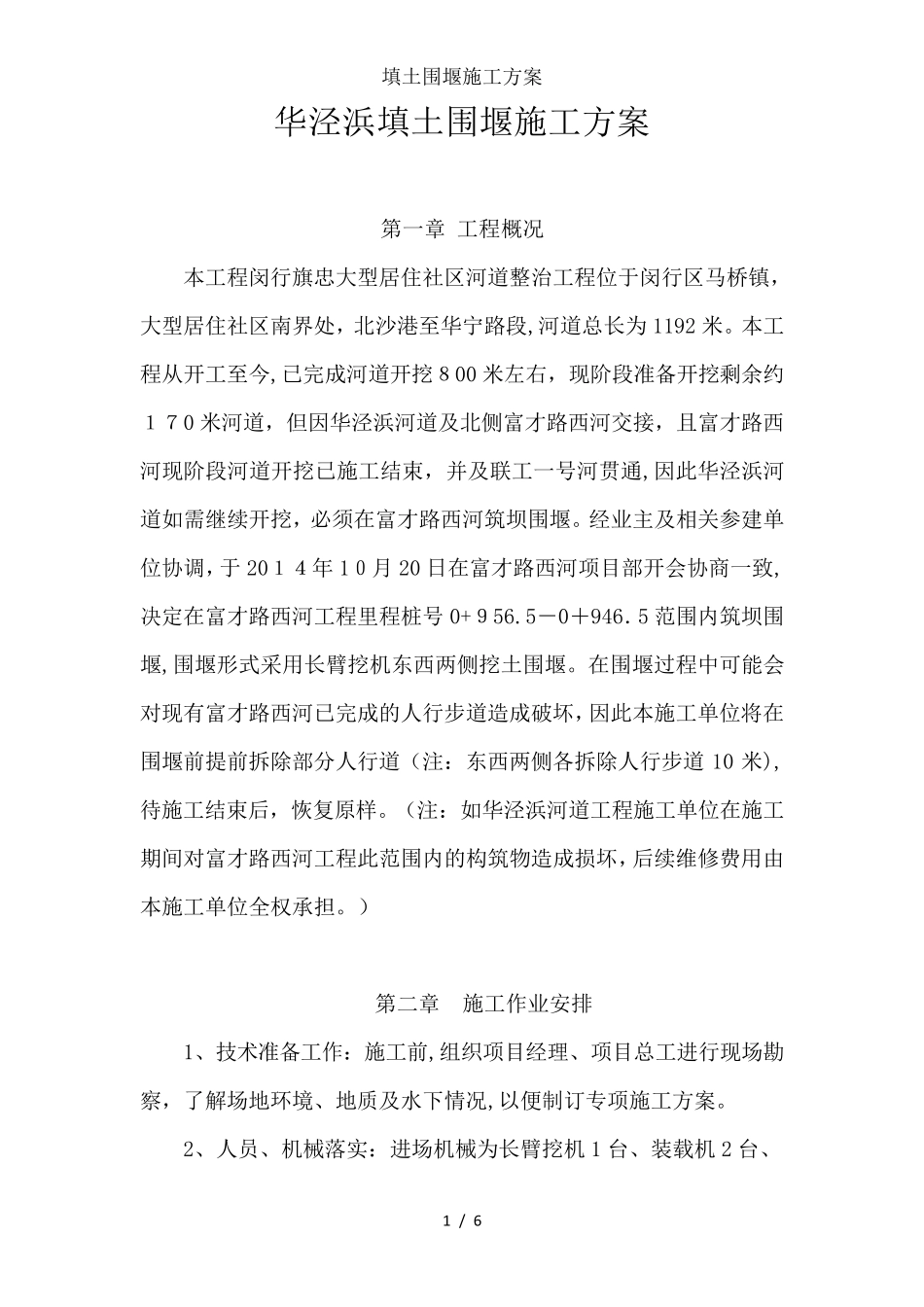

填土围堰施工方案 1 / 6 华泾浜填土围堰施工方案 第一章 工程概况 本工程闵行旗忠大型居住社区河道整治工程位于闵行区马桥镇,大型居住社区南界处,北沙港至华宁路段,河道总长为1192 米
本工程从开工至今,已完成河道开挖800 米左右,现阶段准备开挖剩余约170 米河道,但因华泾浜河道及北侧富才路西河交接,且富才路西河现阶段河道开挖已施工结束,并及联工一号河贯通,因此华泾浜河道如需继续开挖,必须在富才路西河筑坝围堰
经业主及相关参建单位协调,于2014年10月20 日在富才路西河项目部开会协商一致,决定在富才路西河工程里程桩号0+956
5-0+946.5 范围内筑坝围堰,围堰形式采用长臂挖机东西两侧挖土围堰
在围堰过程中可能会对现有富才路西河已完成的人行步道造成破坏,因此本施工单位将在围堰前提前拆除部分人行道(注:东西两侧各拆除人行步道10 米),待施工结束后,恢复原样
(注:如华泾浜河道工程施工单位在施工期间对富才路西河工程此范围内的构筑物造成损坏,后续维修费用由本施工单位全权承担
) 第二章 施工作业安排 1、技术准备工作:施工前,组织项目经理、项目总工进行现场勘察,了解场地环境、地质及水下情况,以便制订专项施工方案
2、人员、机械落实:进场机械为长臂挖机1 台、装载机2 台、填土围堰施工方案 2 / 6 夯机2台
3、施工计划:围堰分东侧围堰和西侧围堰;东侧围堰由土方车运土至指定地点,再由长臂挖机进行挖土填筑,西侧围堰将由长臂挖机就地取土填筑
待填筑结束后,采用夯实机夯实
围堰工程施工周期从2014 年10 月21 日至2014 年11月1 日
待华泾浜河道开挖结束后,拆除围堰坝体,恢复围堰范围内原有样貌
经监理复测合格后,交于富才路西河施工单位,并办理相关交接手续
第三章 主要项目施工方法 第1 节 施工测量 1、 放出填土围堰的位置,即富才路西河工程里程
