电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

完整版C20混凝土护肩施工方案VIP免费

完整版C20混凝土护肩施工方案_第1页
1/13

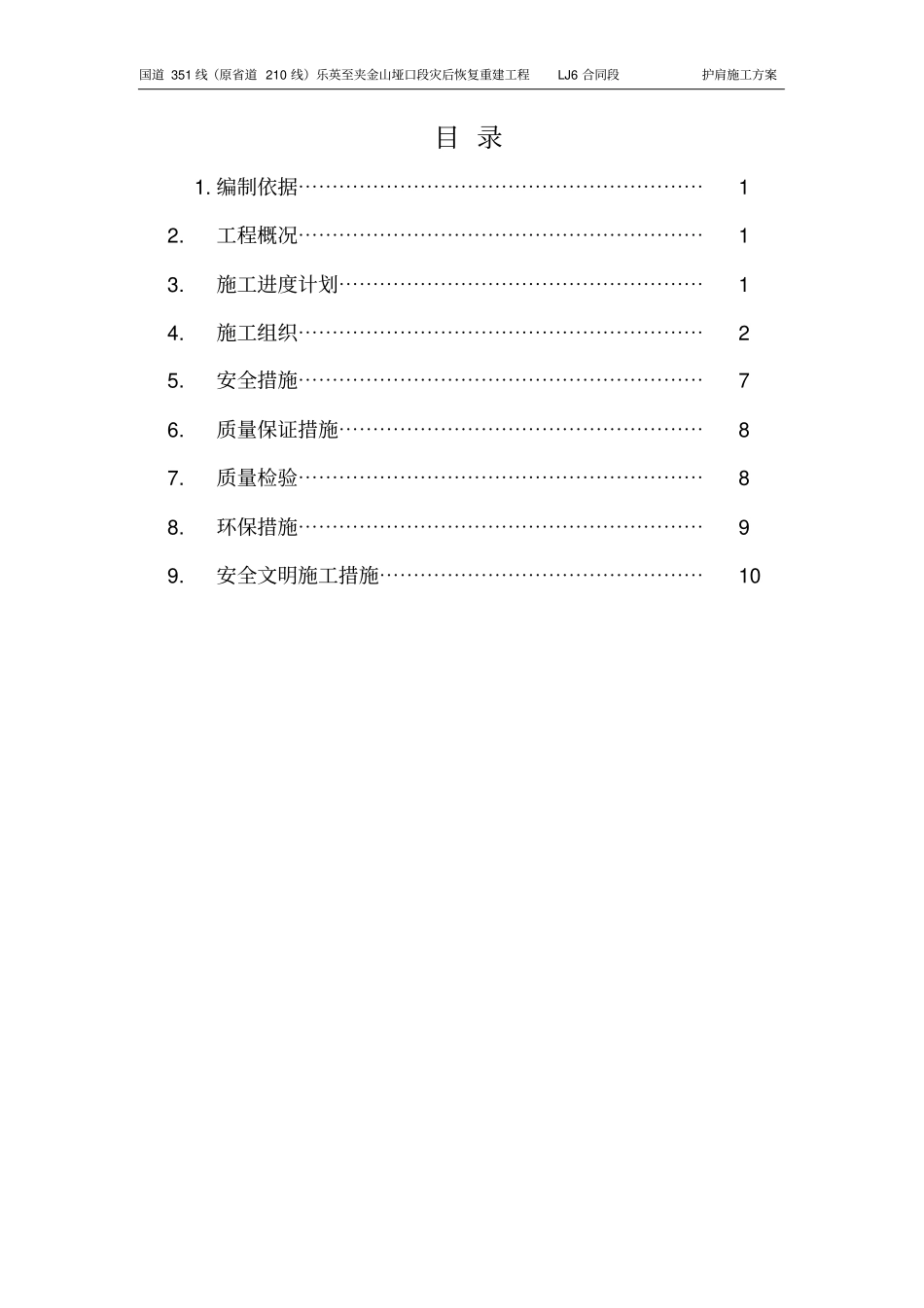

完整版C20混凝土护肩施工方案_第2页
2/13
完整版C20混凝土护肩施工方案_第3页
3/13

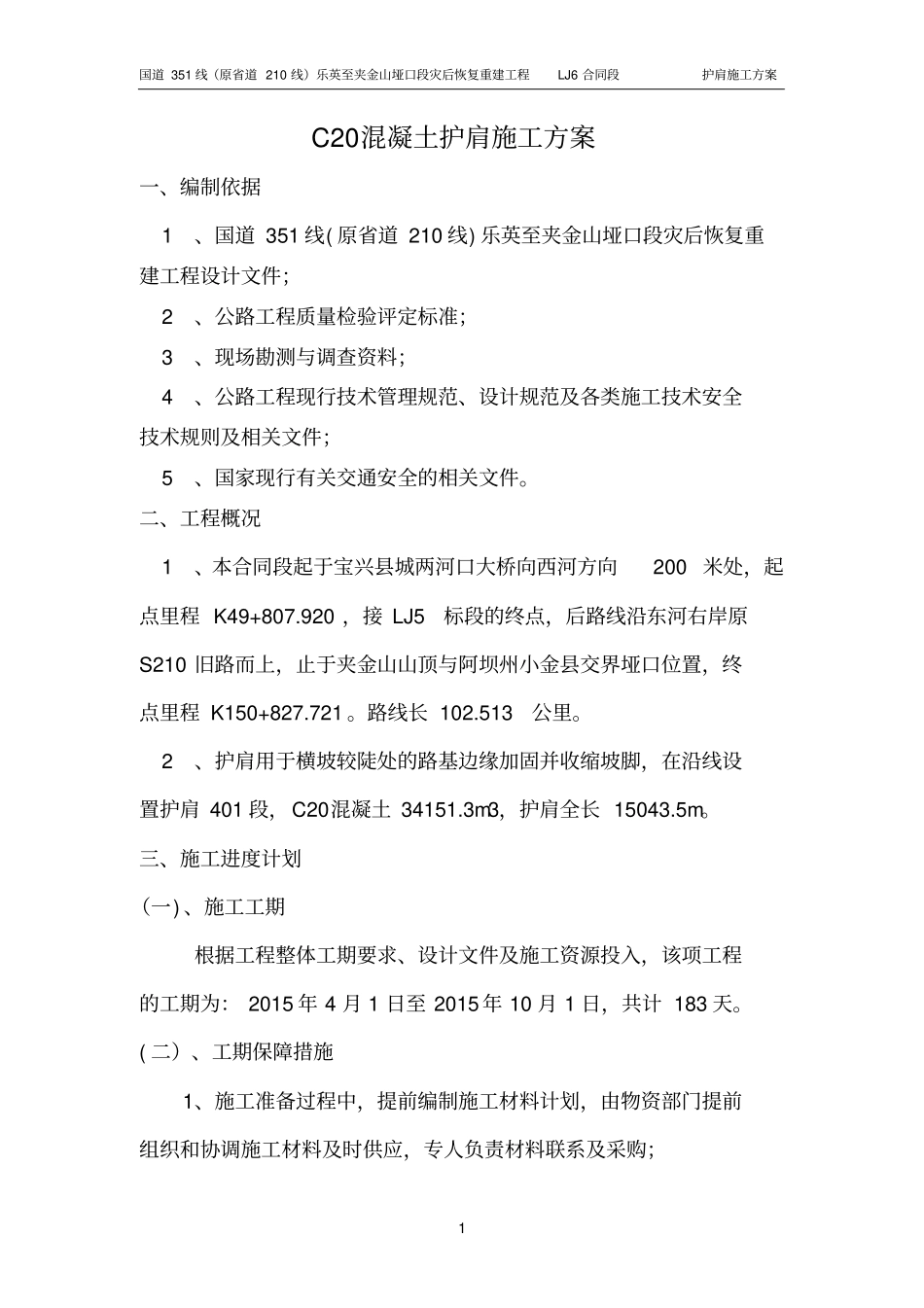

国道 351 线(原省道 210 线)乐英至夹金山垭口段灾后恢复重建工程LJ6 合同段护肩施工方案国道 351 线(原省道 210 线)乐英至夹金山垭口段灾后恢复重建工程LJ6 标段C20混凝土护肩施工方案编制:复核:审批:浙江正方交通建设有限公司国道 351 线雅安段 LJ6 标段项目经理部二○一五年四月一日国道 351 线(原省道 210 线)乐英至夹金山垭口段灾后恢复重建工程LJ6 合同段护肩施工方案目 录1. 编制依据⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1 2.工程概况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1 3.施工进度计划⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1 4.施工组织⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2 5.安全措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯7 6.质量保证措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯8 7.质量检验⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯8 8.环保措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯9 9.安全文明施工措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯10国道 351 线(原省道 210 线)乐英至夹金山垭口段灾后恢复重建工程LJ6 合同段护肩施工方案1C20混凝土护肩施工方案一、编制依据 1、国道 351 线( 原省道 210 线) 乐英至夹金山垭口段灾后恢复重建工程设计文件; 2、公路工程质量检验评定标准; 3、现场勘测与调查资料; 4、公路工程现行技术管理规范、设计规范及各类施工技术安全技术规则及相关文件; 5、国家现行有关交通安全的相关文件。二、工程概况 1、本合同段起于宝兴县城两河口大桥向西河方向 200 米处,起点里程 K49+807.920 ,接 LJ5 标段的终点,后路线沿东河右岸原S210 旧路而上,止于夹金山山顶与阿坝州小金县交界垭口位置,终点里程 K150+827.721 。路线长 102.513 公里。 2、护肩用于横坡较陡处的路基边缘加固并收缩坡脚,在沿线设置护肩 401 段,C20混凝土 34151.3m3,护肩全长 15043.5m。三、施工进度计划(一) 、施工工期根据工程整体工期要求、设计文件及施工资源投入,该项工程的工期为: 2015 年 4 月 1 日至 2015 年 10 月 1 日,共计 183 天。( 二)、工期保障措施1、施工准备过程中,提前编制施工材料计划,由物资部门提前组织和协调施工材料及时供应,专人负责材料联系及采购;国道 351 线(原省道 210 线)乐英至夹金山垭口段灾后恢复重建工程LJ6 合同段护肩施工方案22、加强现场施工组织,监...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

完整版C20混凝土护肩施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
