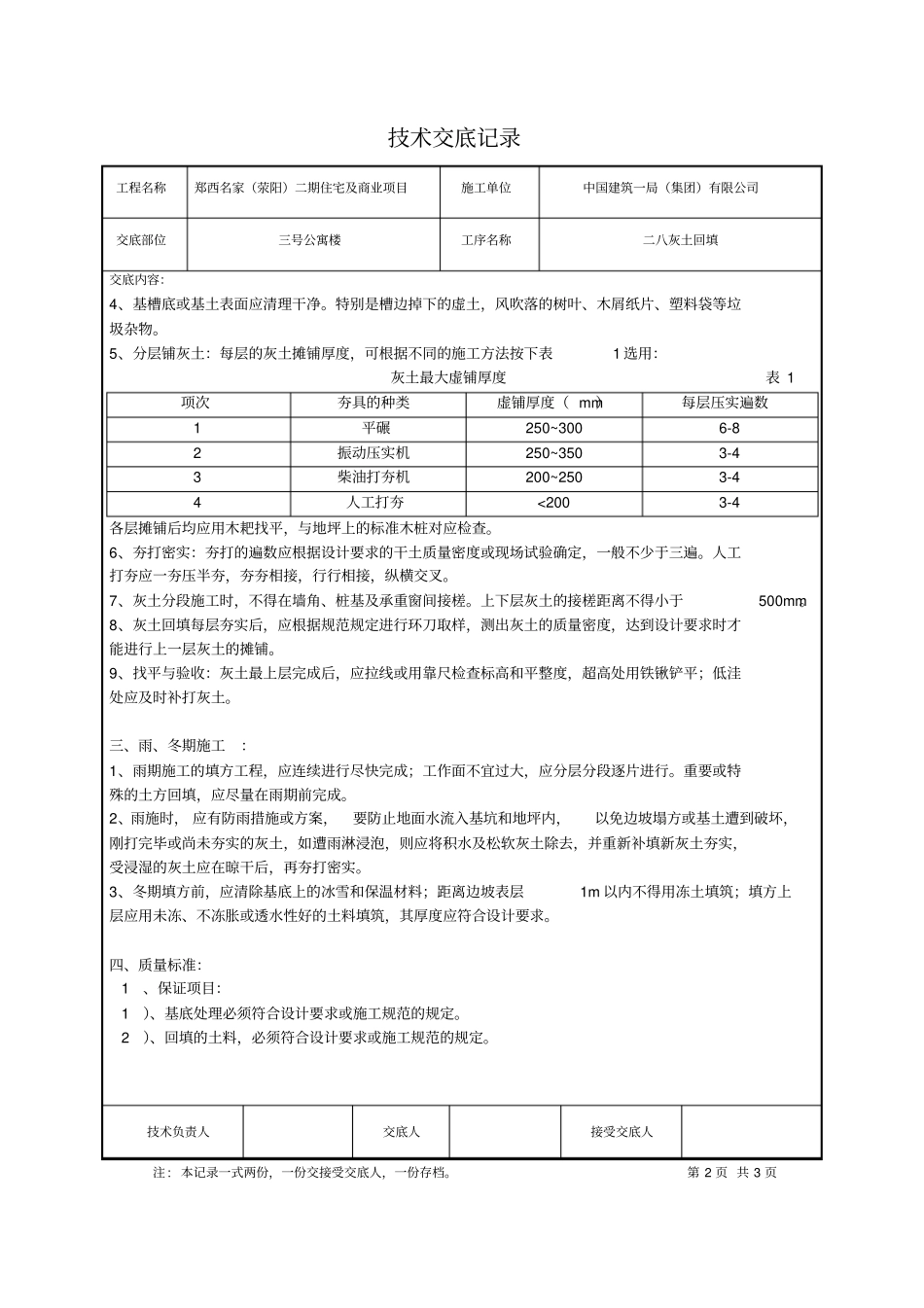

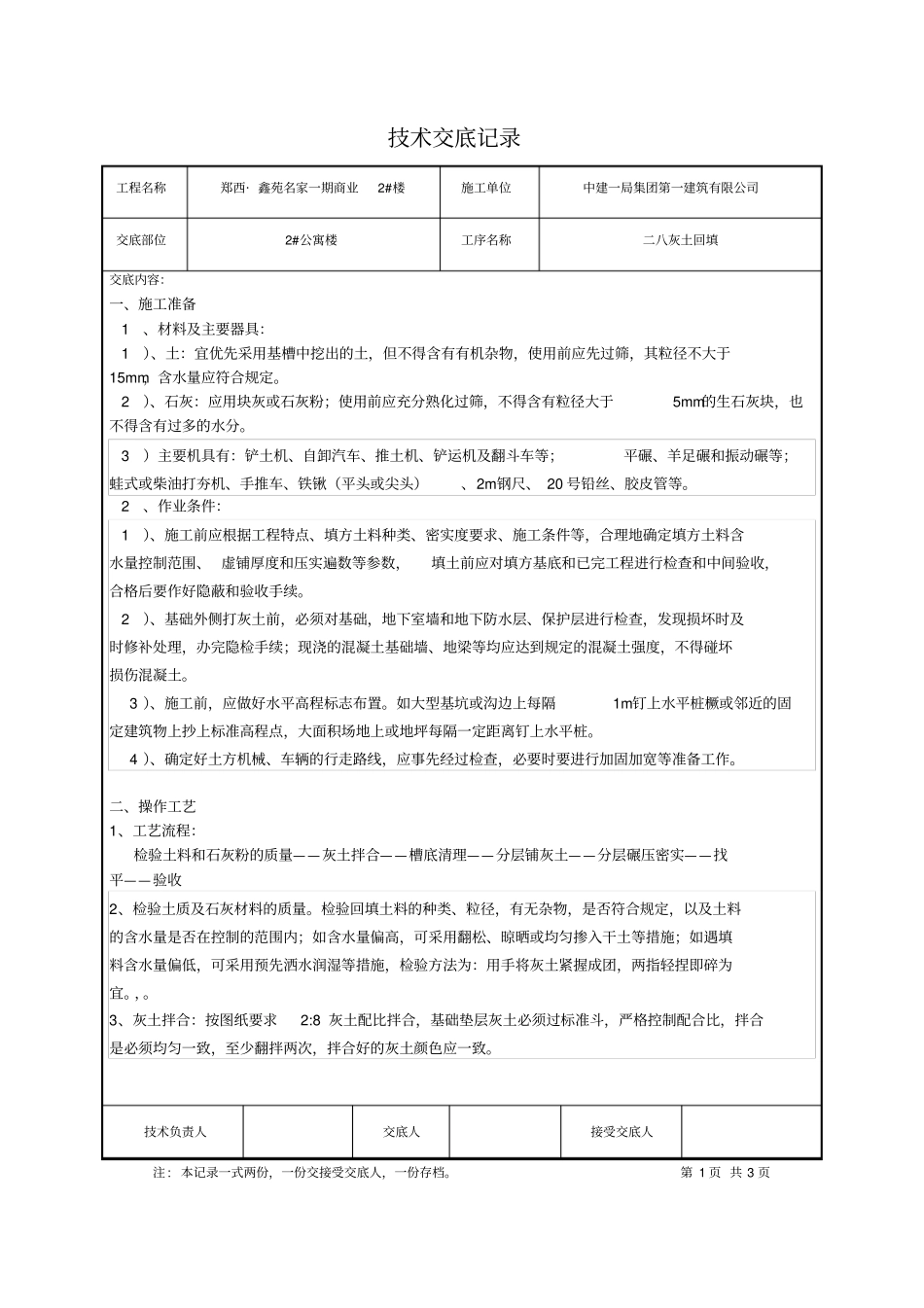

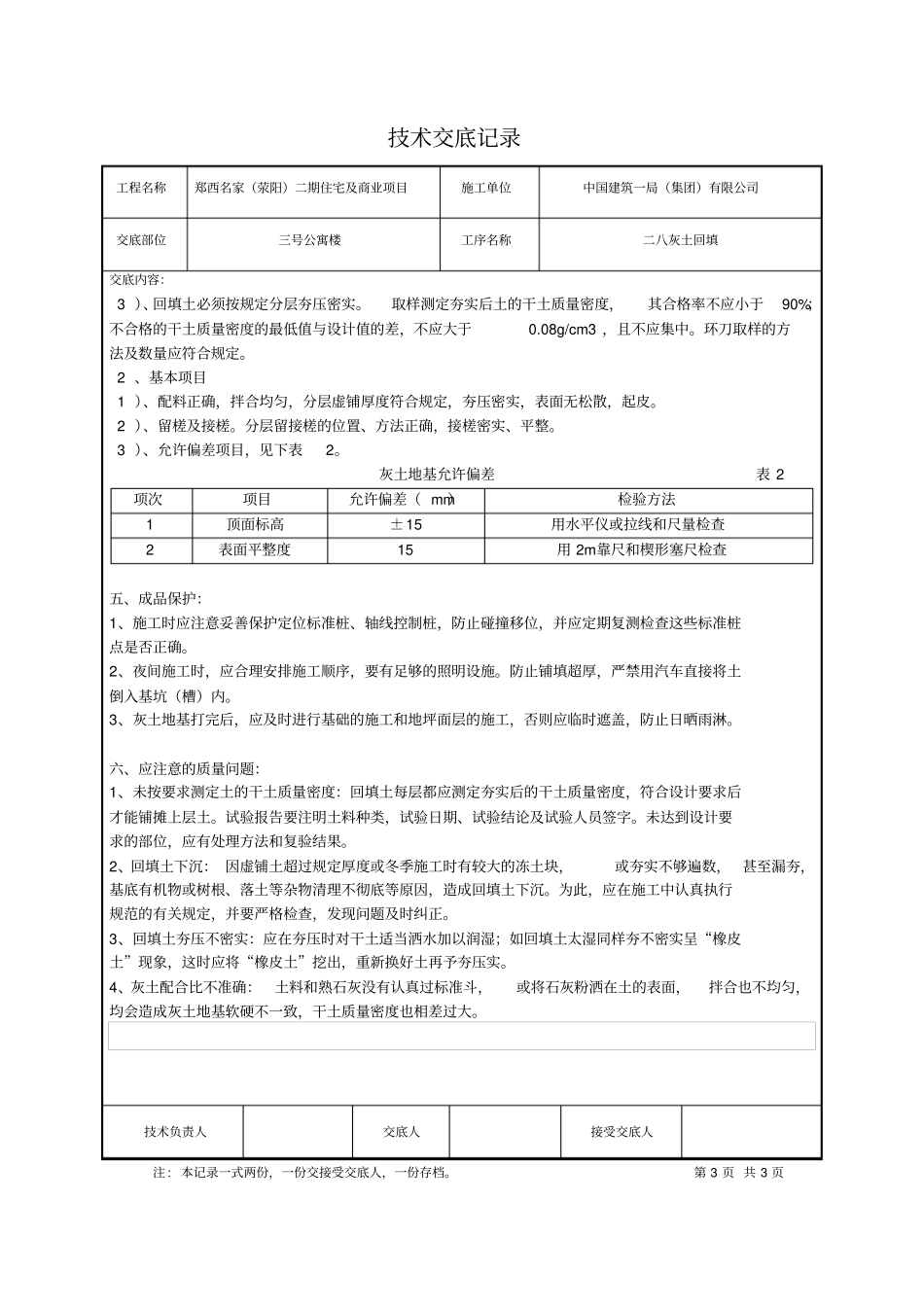

技术交底记录工程名称郑西· 鑫苑名家一期商业2#楼施工单位中建一局集团第一建筑有限公司交底部位2#公寓楼工序名称二八灰土回填交底内容:一、施工准备 1、材料及主要器具: 1)、土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm,含水量应符合规定。 2)、石灰:应用块灰或石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。 3)主要机具有:铲土机、自卸汽车、推土机、铲运机及翻斗车等;平碾、羊足碾和振动碾等;蛙式或柴油打夯机、手推车、铁锹(平头或尖头)、2m钢尺、 20 号铅丝、胶皮管等。 2、作业条件: 1)、施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水量控制范围、 虚铺厚度和压实遍数等参数,填土前应对填方基底和已完工程进行检查和中间验收,合格后要作好隐蔽和验收手续。 2)、基础外侧打灰土前,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时及时修补处理,办完隐检手续;现浇的混凝土基础墙、地梁等均应达到规定的混凝土强度,不得碰坏损伤混凝土。 3 )、施工前,应做好水平高程标志布置。如大型基坑或沟边上每隔1m钉上水平桩橛或邻近的固定建筑物上抄上标准高程点,大面积场地上或地坪每隔一定距离钉上水平桩。 4 )、确定好土方机械、车辆的行走路线,应事先经过检查,必要时要进行加固加宽等准备工作。二、操作工艺1、工艺流程:检验土料和石灰粉的质量——灰土拌合——槽底清理——分层铺灰土——分层碾压密实——找平——验收2、检验土质及石灰材料的质量。检验回填土料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇填料含水量偏低,可采用预先洒水润湿等措施,检验方法为:用手将灰土紧握成团,两指轻捏即碎为宜。,。3、灰土拌合:按图纸要求2:8 灰土配比拌合,基础垫层灰土必须过标准斗,严格控制配合比,拌合是必须均匀一致,至少翻拌两次,拌合好的灰土颜色应一致。技术负责人交底人接受交底人注 : 本记录一式两份,一份交接受交底人,一份存档。第 1 页 共 3 页技术交底记录工程名称郑西名家(荥阳)二期住宅及商业项目施工单位中国建筑一局(集团)有限公司交底部位三号公寓楼工序名称二八灰土回填交底内容:4、基槽底或基土表面应清理干净。特别是槽边掉下...
