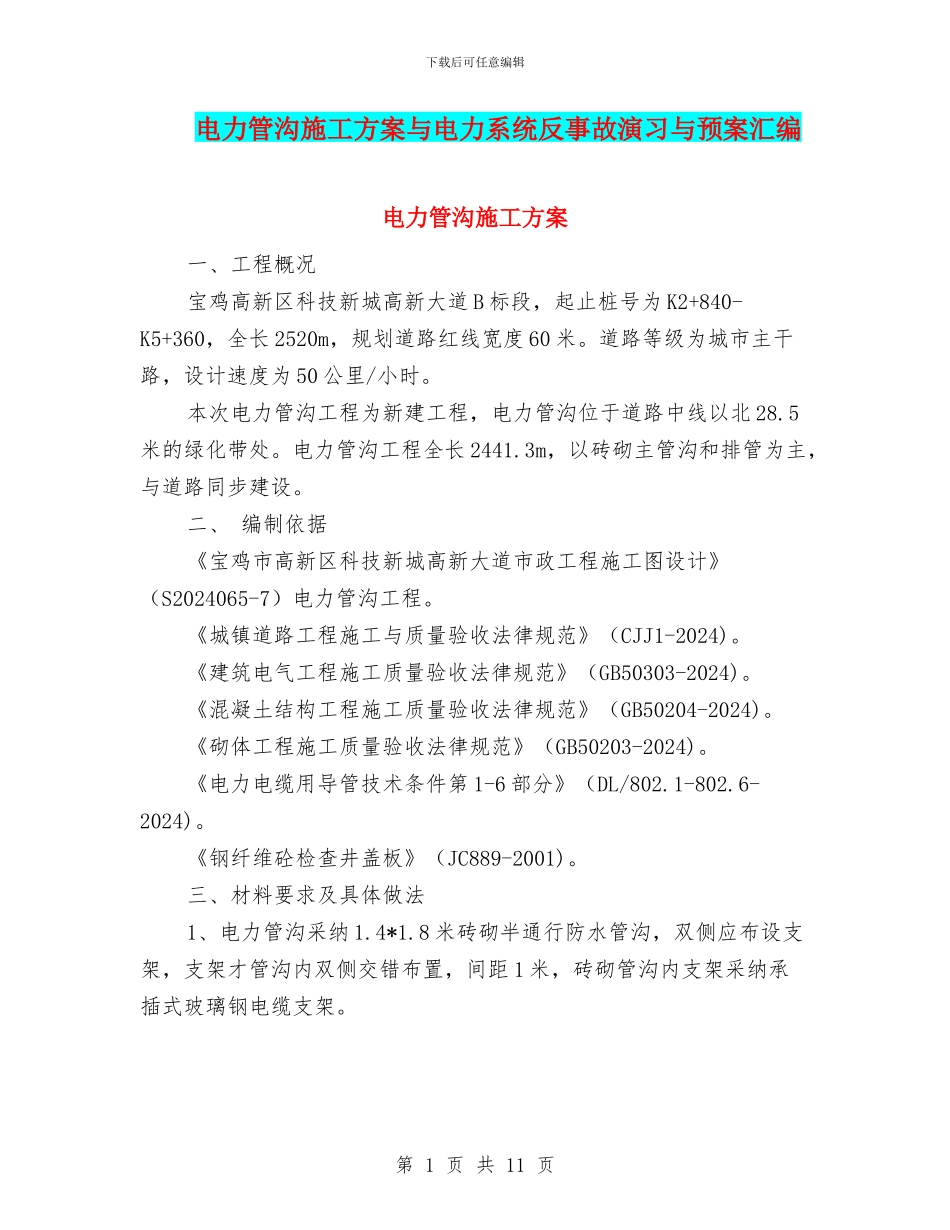

下载后可任意编辑电力管沟施工方案与电力系统反事故演习与预案汇编电力管沟施工方案一、工程概况宝鸡高新区科技新城高新大道 B 标段,起止桩号为 K2+840-K5+360,全长 2520m,规划道路红线宽度 60 米。道路等级为城市主干路,设计速度为 50 公里/小时。本次电力管沟工程为新建工程,电力管沟位于道路中线以北 28.5米的绿化带处。电力管沟工程全长 2441.3m,以砖砌主管沟和排管为主,与道路同步建设。二、 编制依据《宝鸡市高新区科技新城高新大道市政工程施工图设计》(S2024065-7)电力管沟工程。《城镇道路工程施工与质量验收法律规范》(CJJ1-2024)。《建筑电气工程施工质量验收法律规范》(GB50303-2024)。《混凝土结构工程施工质量验收法律规范》(GB50204-2024)。《砌体工程施工质量验收法律规范》(GB50203-2024)。《电力电缆用导管技术条件第 1-6 部分》(DL/802.1-802.6-2024)。《钢纤维砼检查井盖板》(JC889-2001)。三、材料要求及具体做法1、电力管沟采纳 1.4*1.8 米砖砌半通行防水管沟,双侧应布设支架,支架才管沟内双侧交错布置,间距 1 米,砖砌管沟内支架采纳承插式玻璃钢电缆支架。第 1 页 共 11 页下载后可任意编辑砌体管沟部分:砌体采纳 MU10 机制砖,M10 水泥砂浆,底板砼为C20,砌体下部壁厚 490mm,上部壁厚 370mm。压顶砼为 C30,沟盖板砼为 C30,底板下 300mm 厚砂砾垫层。砖砌电力管沟每隔 20m 设变形缝一道,嵌缝材料用聚硫密封膏,填缝材料为聚苯板。检查井部分:电力管沟直通井、转角井、三通井采纳钢筋砼结构,井壁、井底、顶板为 C30;垫层为 C15,垫层下设 300 厚砂砾垫层,井盖采纳 C 级 Ф700 钢纤维砼井盖(方形井盖)。过街排管部分:采纳 Ф150/14、Ф200/15 纤维水泥电缆保护管敷设,管底加挖 100mm,原土夯实,做 100mmC15 混凝土垫层,管道用 C20细石混凝土包封。顶层排管覆土应不小于 90cm,排管敷设完成后穿 8#铁丝,两端封堵;沿横向敷设的排管在末端电力管沟的另一侧设电缆标示桩。四、 主要工程量1、砖砌电力沟 2441.3 米;2、Ф200mm 过节排管 622.3 米;3、Ф150mm 过节排管 702 米;4、转角井 13 座;5、三通井 14 座;6、直角井 30 座。五、施工方案1、测量放样(1)利用 GPS,根据设计院给导线点以及监理批复加密的控制点成果,将管线中线、标高测量放样,并用木桩做好标识,做好保护工作。(2)开挖沟槽施工前,由测量工程...
