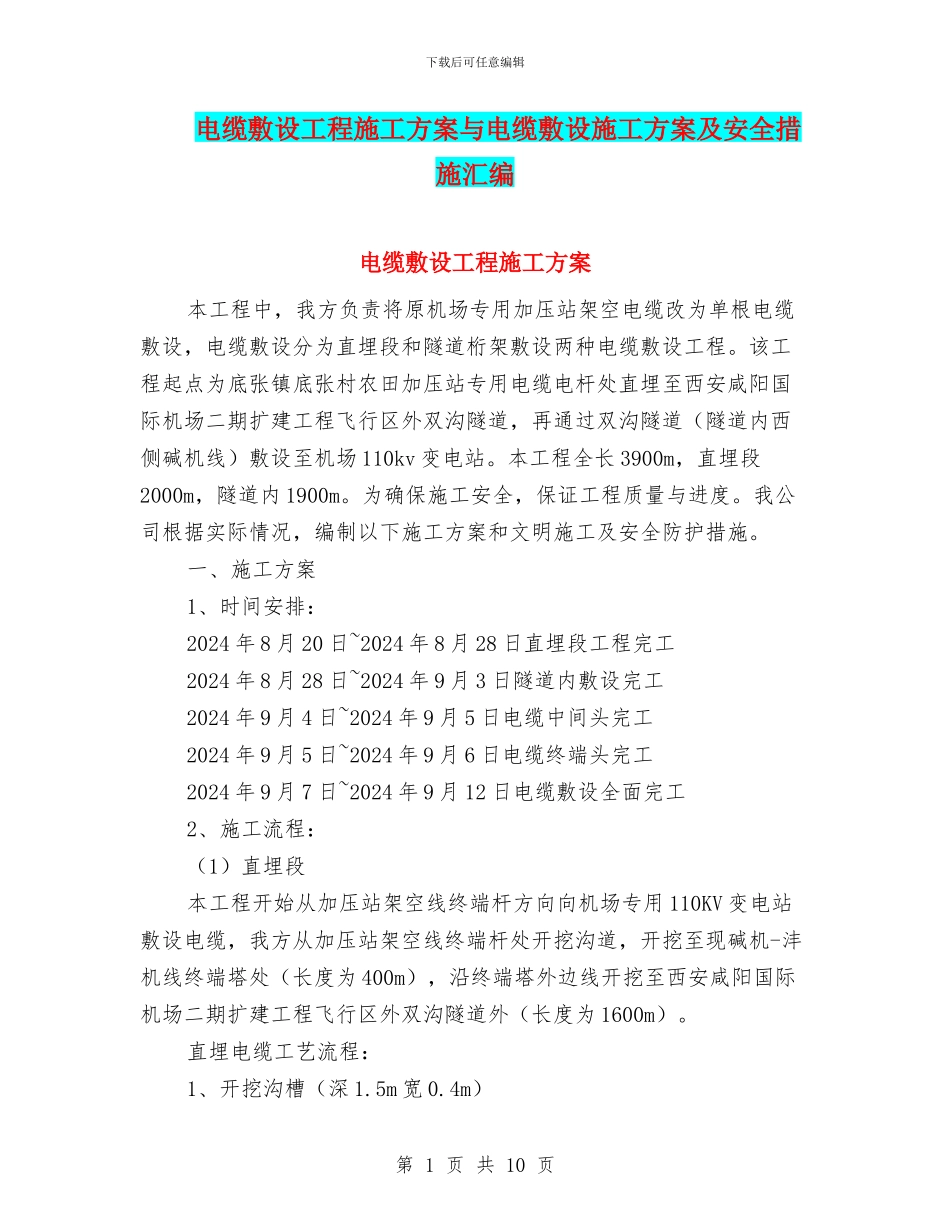

下载后可任意编辑电缆敷设工程施工方案与电缆敷设施工方案及安全措施汇编电缆敷设工程施工方案本工程中,我方负责将原机场专用加压站架空电缆改为单根电缆敷设,电缆敷设分为直埋段和隧道桁架敷设两种电缆敷设工程
该工程起点为底张镇底张村农田加压站专用电缆电杆处直埋至西安咸阳国际机场二期扩建工程飞行区外双沟隧道,再通过双沟隧道(隧道内西侧碱机线)敷设至机场 110kv 变电站
本工程全长 3900m,直埋段2000m,隧道内 1900m
为确保施工安全,保证工程质量与进度
我公司根据实际情况,编制以下施工方案和文明施工及安全防护措施
一、施工方案1、时间安排:2024 年 8 月 20 日~2024 年 8 月 28 日直埋段工程完工2024 年 8 月 28 日~2024 年 9 月 3 日隧道内敷设完工2024 年 9 月 4 日~2024 年 9 月 5 日电缆中间头完工2024 年 9 月 5 日~2024 年 9 月 6 日电缆终端头完工2024 年 9 月 7 日~2024 年 9 月 12 日电缆敷设全面完工2、施工流程:(1)直埋段本工程开始从加压站架空线终端杆方向向机场专用 110KV 变电站敷设电缆,我方从加压站架空线终端杆处开挖沟道,开挖至现碱机-沣机线终端塔处(长度为 400m),沿终端塔外边线开挖至西安咸阳国际机场二期扩建工程飞行区外双沟隧道外(长度为 1600m)

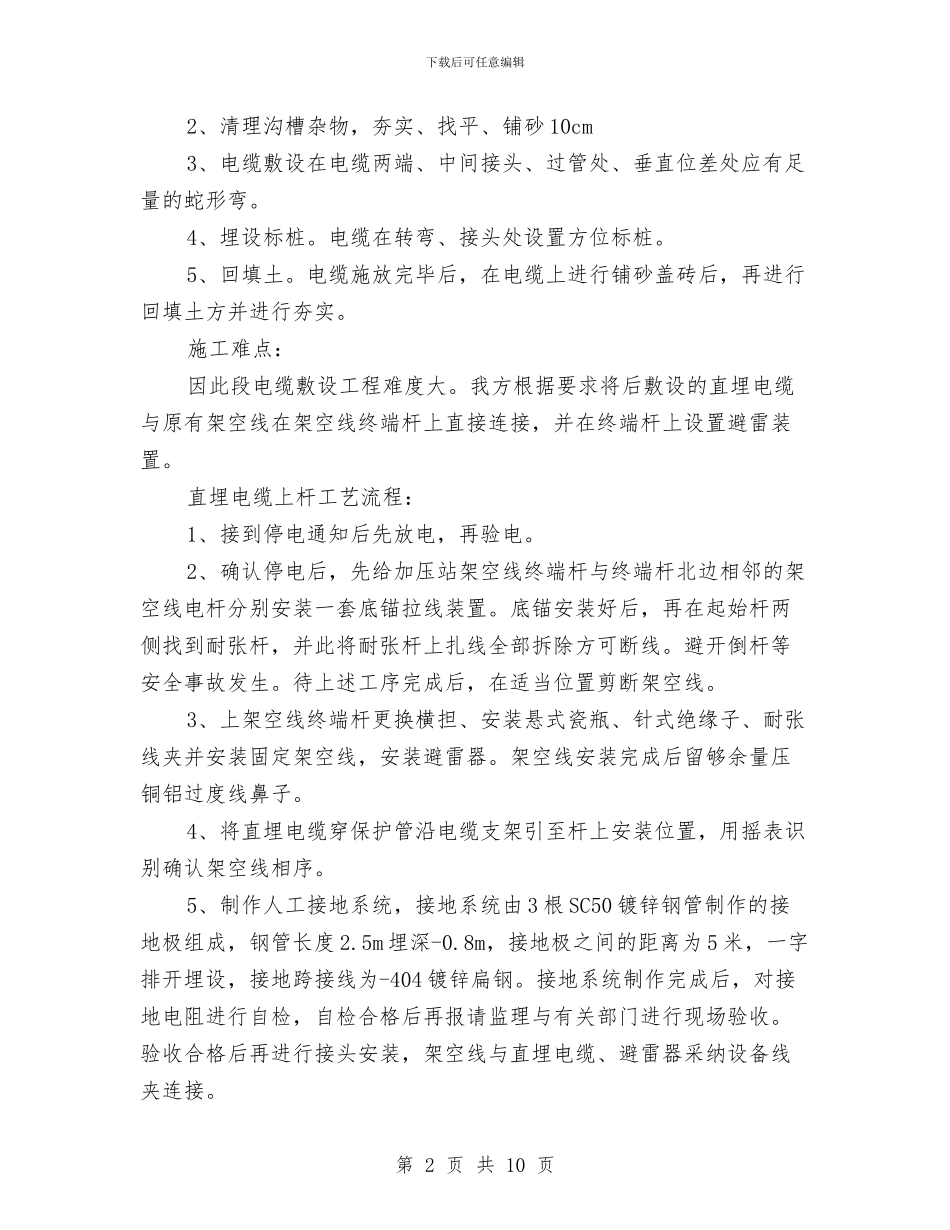

直埋电缆工艺流程:1、开挖沟槽(深 1
5m 宽 0
4m)第 1 页 共 10 页下载后可任意编辑2、清理沟槽杂物,夯实、找平、铺砂 10cm3、电缆敷设在电缆两端、中间接头、过管处、垂直位差处应有足量的蛇形弯
4、埋设标桩
电缆在转弯、接头处设置方位标桩
电缆施放完毕后,在电缆上进行铺砂盖砖后,再进行回填土方并进行夯实
施工难点:因此段电缆敷设工程难度大

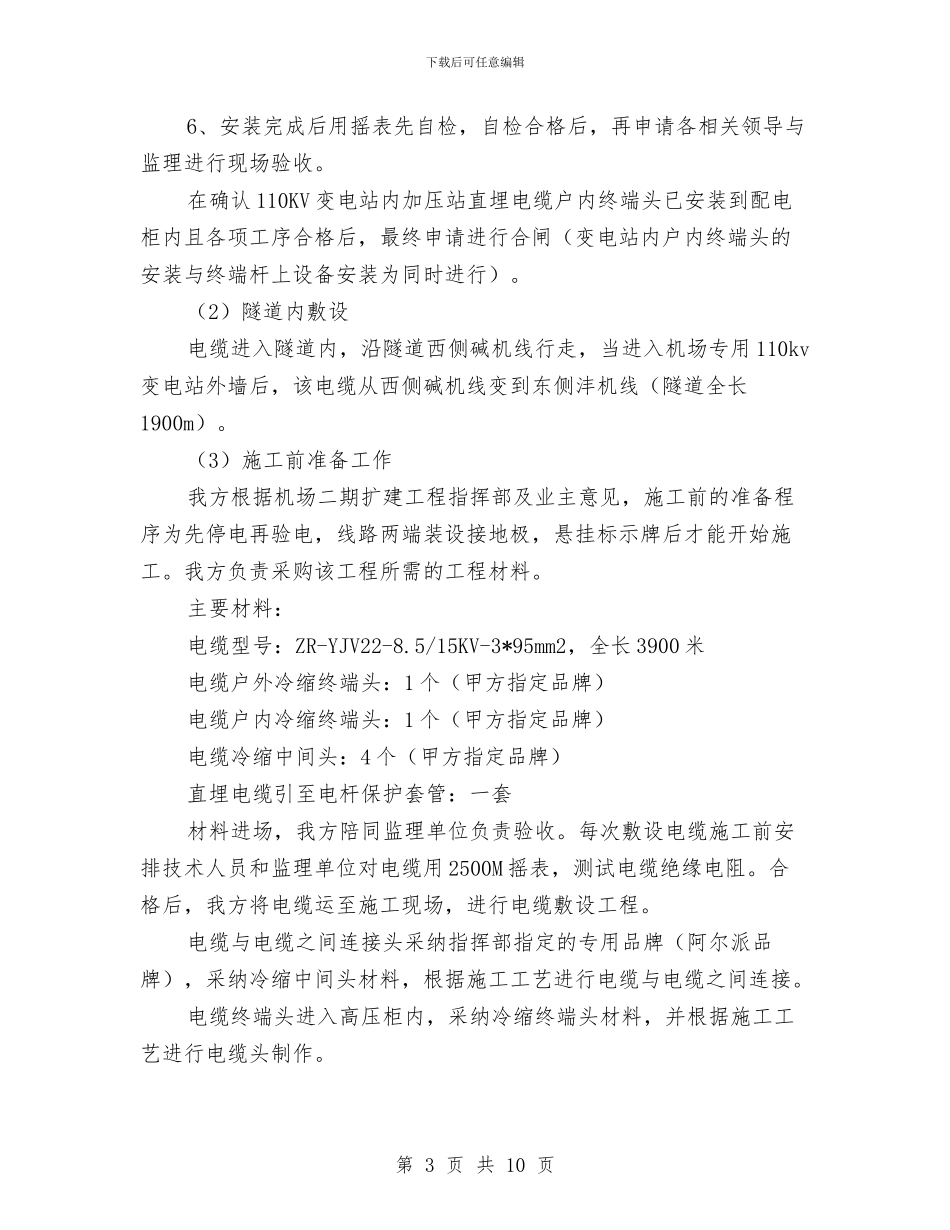

我方根据要求将后敷设的直埋电
