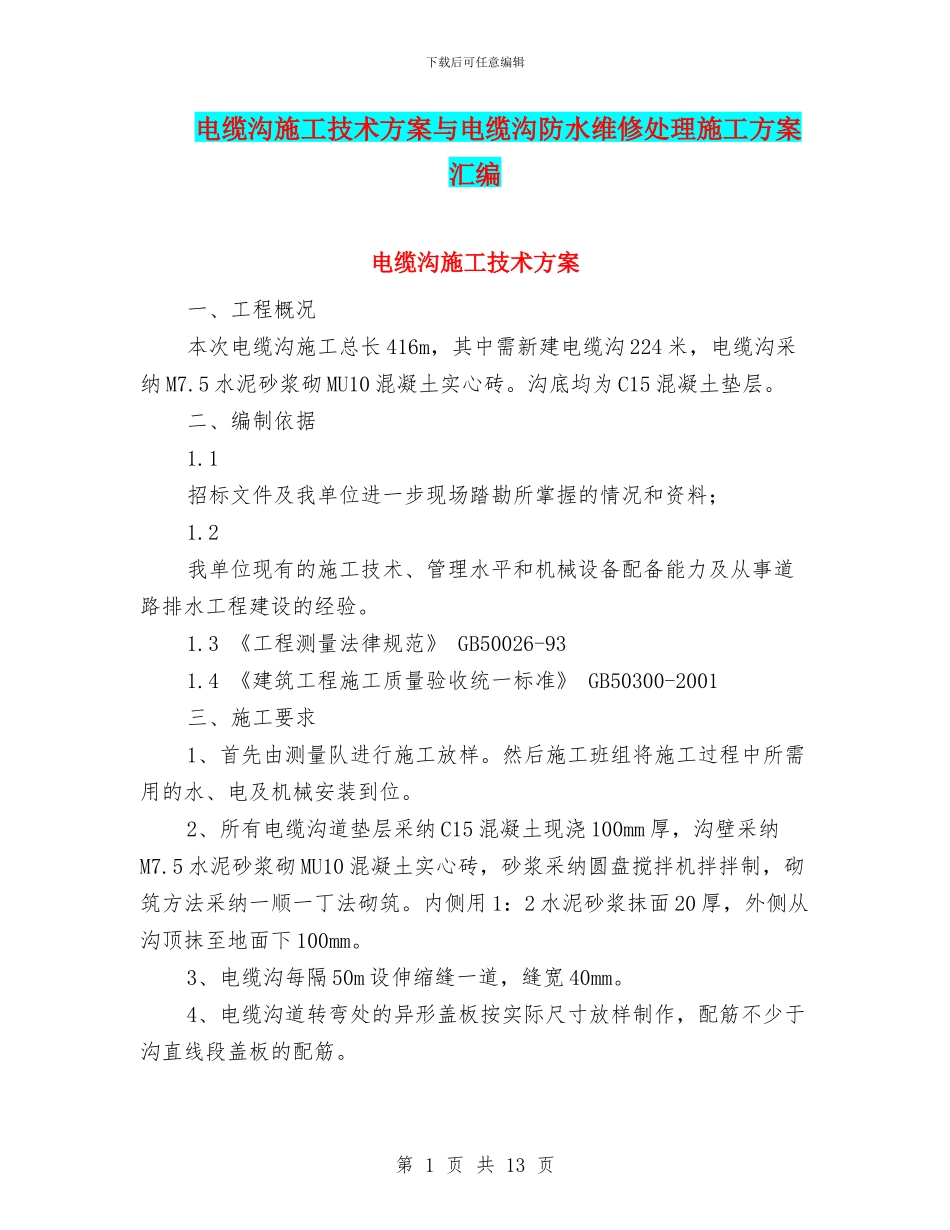

下载后可任意编辑电缆沟施工技术方案与电缆沟防水维修处理施工方案汇编电缆沟施工技术方案一、工程概况本次电缆沟施工总长 416m,其中需新建电缆沟 224 米,电缆沟采纳 M7
5 水泥砂浆砌 MU10 混凝土实心砖
沟底均为 C15 混凝土垫层
二、编制依据1
1招标文件及我单位进一步现场踏勘所掌握的情况和资料;1
2我单位现有的施工技术、管理水平和机械设备配备能力及从事道路排水工程建设的经验
3 《工程测量法律规范》 GB50026-931
4 《建筑工程施工质量验收统一标准》 GB50300-2001三、施工要求1、首先由测量队进行施工放样
然后施工班组将施工过程中所需用的水、电及机械安装到位
2、所有电缆沟道垫层采纳 C15 混凝土现浇 100mm 厚,沟壁采纳M7
5 水泥砂浆砌 MU10 混凝土实心砖,砂浆采纳圆盘搅拌机拌拌制,砌筑方法采纳一顺一丁法砌筑
内侧用 1:2 水泥砂浆抹面 20 厚,外侧从沟顶抹至地面下 100mm
3、电缆沟每隔 50m 设伸缩缝一道,缝宽 40mm
4、电缆沟道转弯处的异形盖板按实际尺寸放样制作,配筋不少于沟直线段盖板的配筋
第 1 页 共 13 页下载后可任意编辑5、进行电缆沟外侧回填时,应分层压实,分层厚度为 300mm,同时电缆沟内侧应设支撑,防止打夯机压实时造成沟壁坍塌
6、电缆沟内预埋的通长扁铁应每隔 20m 左右与主接地网连接,且应保证每条通长接地扁铁不少于两处与主地网连接
四、施工准备1、施工技术资料准备组织有关技术人员仔细讨论招标文件,解决对文件中存在的凝问,仔细学习相关的法律规范、标准和作业指导书,明确技术要求和质量目标,落实技术交底制度,对员工分级进行安全措施质量等级及技术保证措施交底,从技术上为工程顺利开工做好充分准备
2、材料准备施工前应做好钢筋、砂、碎石、水泥、砖、镀锌扁铁及镀锌角钢的采购,并应提前计划采
