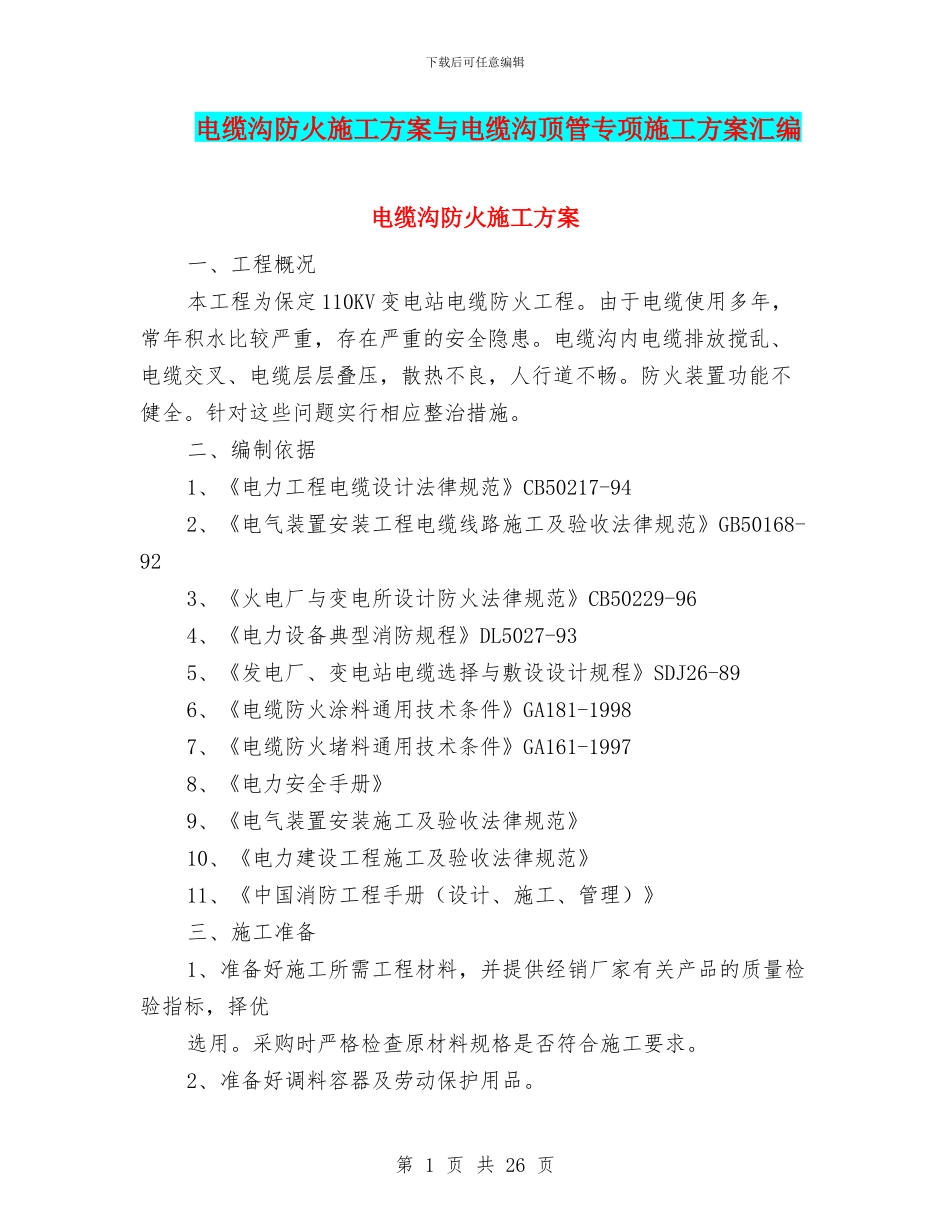

下载后可任意编辑电缆沟防火施工方案与电缆沟顶管专项施工方案汇编电缆沟防火施工方案一、工程概况本工程为保定 110KV 变电站电缆防火工程
由于电缆使用多年,常年积水比较严重,存在严重的安全隐患
电缆沟内电缆排放搅乱、电缆交叉、电缆层层叠压,散热不良,人行道不畅
防火装置功能不健全
针对这些问题实行相应整治措施
二、编制依据1、《电力工程电缆设计法律规范》CB50217-942、《电气装置安装工程电缆线路施工及验收法律规范》GB50168-923、《火电厂与变电所设计防火法律规范》CB50229-964、《电力设备典型消防规程》DL5027-935、《发电厂、变电站电缆选择与敷设设计规程》SDJ26-896、《电缆防火涂料通用技术条件》GA181-19987、《电缆防火堵料通用技术条件》GA161-19978、《电力安全手册》9、《电气装置安装施工及验收法律规范》10、《电力建设工程施工及验收法律规范》11、《中国消防工程手册(设计、施工、管理)》三、施工准备1、准备好施工所需工程材料,并提供经销厂家有关产品的质量检验指标,择优选用
采购时严格检查原材料规格是否符合施工要求
2、准备好调料容器及劳动保护用品
第 1 页 共 26 页下载后可任意编辑3、对职工进行施工前的安全施工技术教育
四、施工工艺1、电缆刷防火涂料采纳 W60-B 膨胀型电缆防火涂料,该涂料的特点是遇火生成均匀致密的海绵状泡沫层,有显著的防火隔燃效果,并且具有较好的防水抗潮,防油耐候性能
该涂料对火灾和减缓火灾有重要作用
施工工艺如下:1)、电缆清理,清除电缆表面灰尘污垢,并整理电缆
2)、涂料搅拌,使用前应充分搅拌,将桶内涂料及沉淀物搅拌均匀3)、涂料稀释,根据需要,用规定量的稀释剂来调整涂料粘度,以便施工
4)、刷涂涂料,水平敷设的电缆宜沿着电缆的走向均匀涂刷,垂直敷设的电缆宜自上而下进行均匀涂刷,涂刷
