工程施工单位:……………
公司为了对本工程的工期要求,编制科学的、合理的、周密的施工方案,合理安排进度,实行网络控制,搞好工序衔接,实施进度监控,现将整个工程分为3段施工,先施工第一段为,在施工第二段为,最后第三段为,在施工过程中特别要抓住重点控制工程,确保实现工期目标,满足业主要求
一、1段施工的主要内容段从酉华水厂至酉华镇政府路口采用全封闭施工,封闭时间从6月6日起,预计工期为天(遇雨顺延),施工期间围挡采用彩钢瓦和钢管进行封闭维护,所有3段先贯通主路,做好级配,再做水稳层最后摊铺沥青
二、施工的总体布署由项目经理带领施工技术部、安全质量部、物资设备部等在本地的人员6人进驻现场,并组织精测人员根据施工图纸及业主提供的原始测量基准点、测量标志、基准线或水准点,按国家测绘标准和本工程精度要求,对每一地段开工前应根据设计图纸放线,测设中心桩、边线桩
施工中应经常检查各测量标志,对遗失或位置移动者随时补钉校正,按规定切实做好路基排水和路基处理以及边坡防护工作,确保路基的强度和稳定性,并及时调配力量提醒过往车辆及行人注意交通安全,维护施工现场安全、文明的社会形象
三、具体施工方法:道路封闭→土方开挖→管网施工→土方回填→路基施工→开放交通
(一)、围挡施工:开工前施工现场要搭设安全防护围挡,请沿街住户合理安排生产和生活,造成不便请大家配合和支持,敬请谅解
(二)、沟槽土方开挖:1、沟槽开挖分段进行,敞沟时间不宜过长,管道安装完毕后及时验收,合格后立即回填
挖好的管沟保证管道安装后的中心线、标高和坡度均符合设计要求,沟底平整,沟边不塌方,沟槽有足够的宽度
沟槽开挖采用机械开槽边堆土注意事项2、沟槽开挖时,弃土堆在槽边
堆土时,保证槽壁稳定且不影响施工
沟槽弃土尽量堆在一侧
堆土坡角距沟槽口上缘距离不小于0
8m,堆土高度不超过1

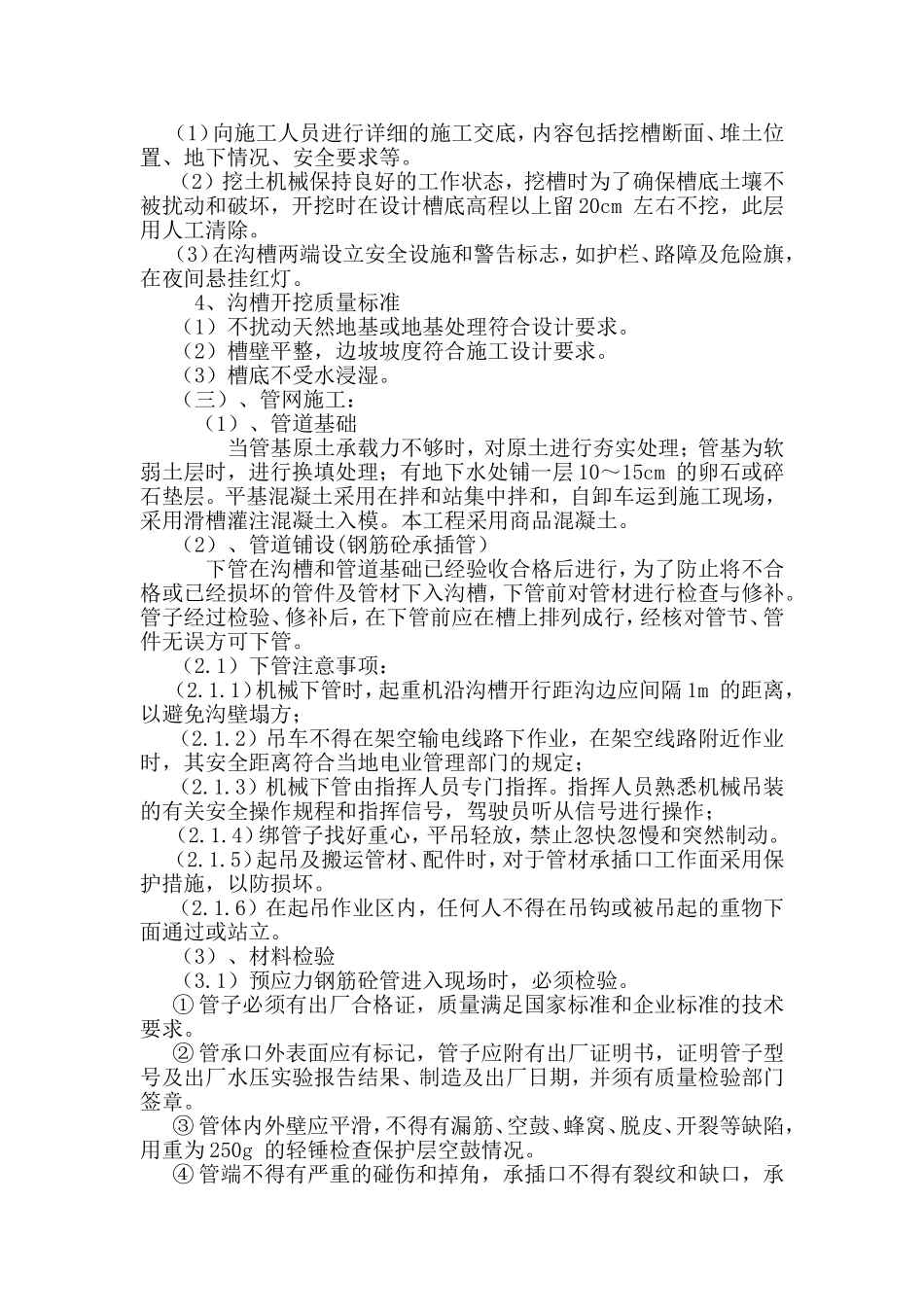

3、沟槽开挖注意事项(1)
