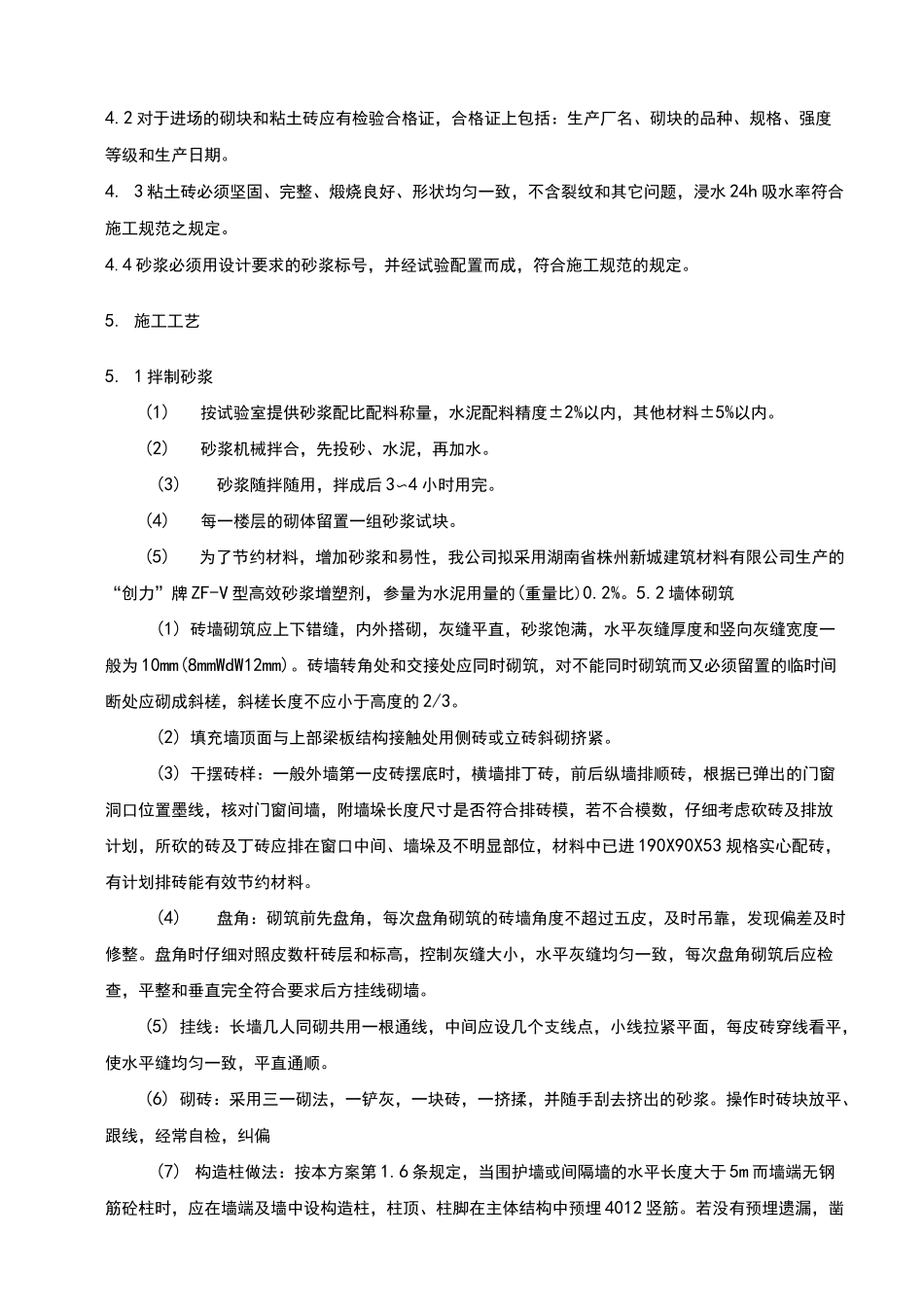

1.工程设计根据设计施工图纸和有关设计变更要求,本工程砌体做法如下:1.1 地库以上部分外墙采用 200 厚 MU7.5 烧结粘土空心砖(容重=1400kg/M3),内墙采用 MU5 陶粒混凝土空心砌块(容重=1400kg/M3),建议内墙陶粒混凝空心砌块改为使用粘土空心砖,(确保抹灰后的墙面不裂缝)用 M5 混合砂浆砌筑,隔墙均砌至梁底或板底。1.2 所有管道井、楼梯间、空调机房、配电室的墙(除钢筋混凝土墙外)均用 100 或 200 厚陶粒砼砌块砌筑。1.3 砌块墙体的防裂措施(1)砌块采用筋肋铺灰法;(2)第一皮砌块坐浆砌筑,并用 C15 混凝土填实,梁底斜砖砌筑;(3)砌块墙体内 2Q6 拉结筋通长配筋,与柱拉结牢固;(4)窗口上、下均为钢筋混凝土实心体,窗侧口的空心砌块应用 C15 混凝土填实;(5)支撑、吊挂重物处,空心砌块应先用 C15 混凝土填实,打孔后封闭,不许事后打洞;(6)窗外侧窗框与外墙之间作宽 7 深 5 宽的凹缝,嵌填高弹性密封胶;(7)凡不同材料墙体交接处加铺一层耐碱纤维网布,以保证粉刷质量。1.4 在室内地坪以下 50MM 处做墙身防潮 20 厚 1:2.5 水泥砂浆掺 5%防水粉。1.5 所有内墙阳角均做 1:2.5 水泥砂浆护角 1800 高,两侧宽 150。1.6 构造柱配筋纵筋 4Q12,箍筋©6@200,纵筋应锚入混凝土梁或板内 400。过梁采用 93G322 图集 A型截面 1 级荷载,支撑长度 250MM 梁宽度同墙宽,过梁设计要求全部现浇,我公司建议跨度小于1.2M 的预制,其余的现浇,施工中参见该图集(由项目部复印下发)。1.7 幼儿园所有墙角,窗台,窗口竖边等棱角部位必须做成小圆角。1. 8 墙高超过 4M 的填充墙砌体隔在门洞上设置一道方形钢筋混凝土腰带,带高 100MM,沿墙通长设置 4Q12,©6@200。1. 9 外墙及内隔墙、洞口两侧(两侧无混凝土墙或柱)以及沿墙长每隔 3M 设置方形小构造柱,内设纵向钢筋 4©8,©6@250,截面为 200x 墙厚。2.作业条件目前主体施工进入 8 层标准层结构施工,5 层以下模板已拆除,需及时插入砌筑工程。在砌体工程进行前,必须完善以下工作:2.1 对楼层砼梁、板、墙等构件进行自检评定,办理隐蔽验收手续。2.2 做好砂浆配合比技术交底及配料计量准备。2. 3 砌块砌筑前一天浇水充分湿润,要求渗水在表面以下不小于 15mm,不宜采用即时浇水淋砖,即时使用。2. 4 用油漆标示统一标高控制线(0.500M 线)。弹好建筑物轴线及砌体砌筑控制线(包括墙边线、轴线、...
