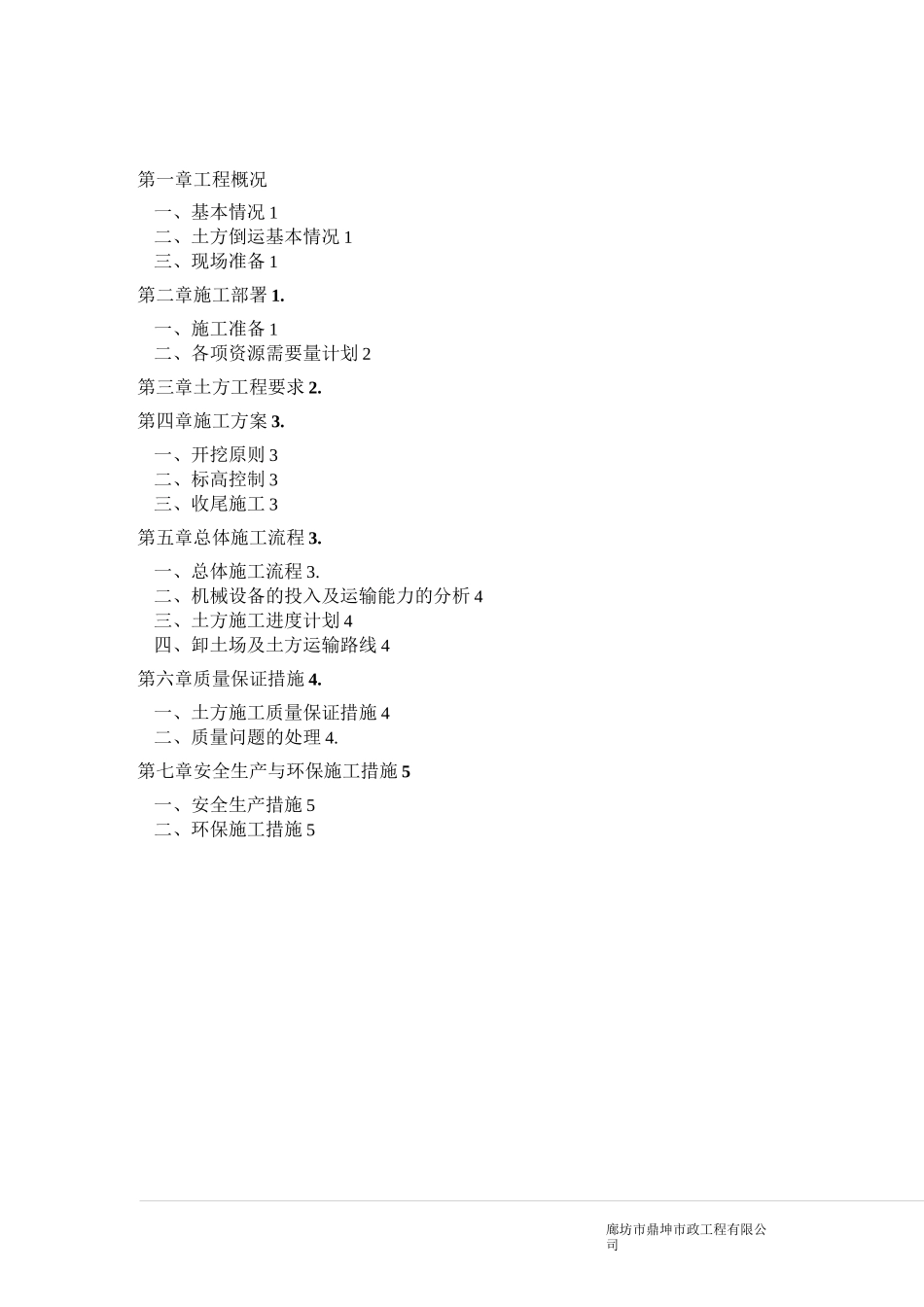

廊坊市鼎坤市政工程有限公司第一章工程概况一、基本情况 1二、土方倒运基本情况 1三、现场准备 1第二章施工部署 1
一、施工准备 1二、各项资源需要量计划 2第三章土方工程要求 2
第四章施工方案 3
一、开挖原则 3二、标高控制 3三、收尾施工 3第五章总体施工流程 3
一、总体施工流程 3
二、机械设备的投入及运输能力的分析 4三、土方施工进度计划 4四、卸土场及土方运输路线 4第六章质量保证措施 4
一、土方施工质量保证措施 4二、质量问题的处理 4
第七章安全生产与环保施工措施 5一、安全生产措施 5二、环保施工措施 5祥云南道道路工程土方倒运方案3廊坊市鼎坤市政工程有限公司祥云南道道路工程土方倒运方案2廊坊市鼎坤市政工程有限公司3、劳动组织准备:建立各施工部的管理组织,集结施工力量,组织劳动力进场,做好施工人员入场教育等工作
4、施工场外协调:协调交通、环卫、市容的关系;协调扰民、民扰等前期的准备工作

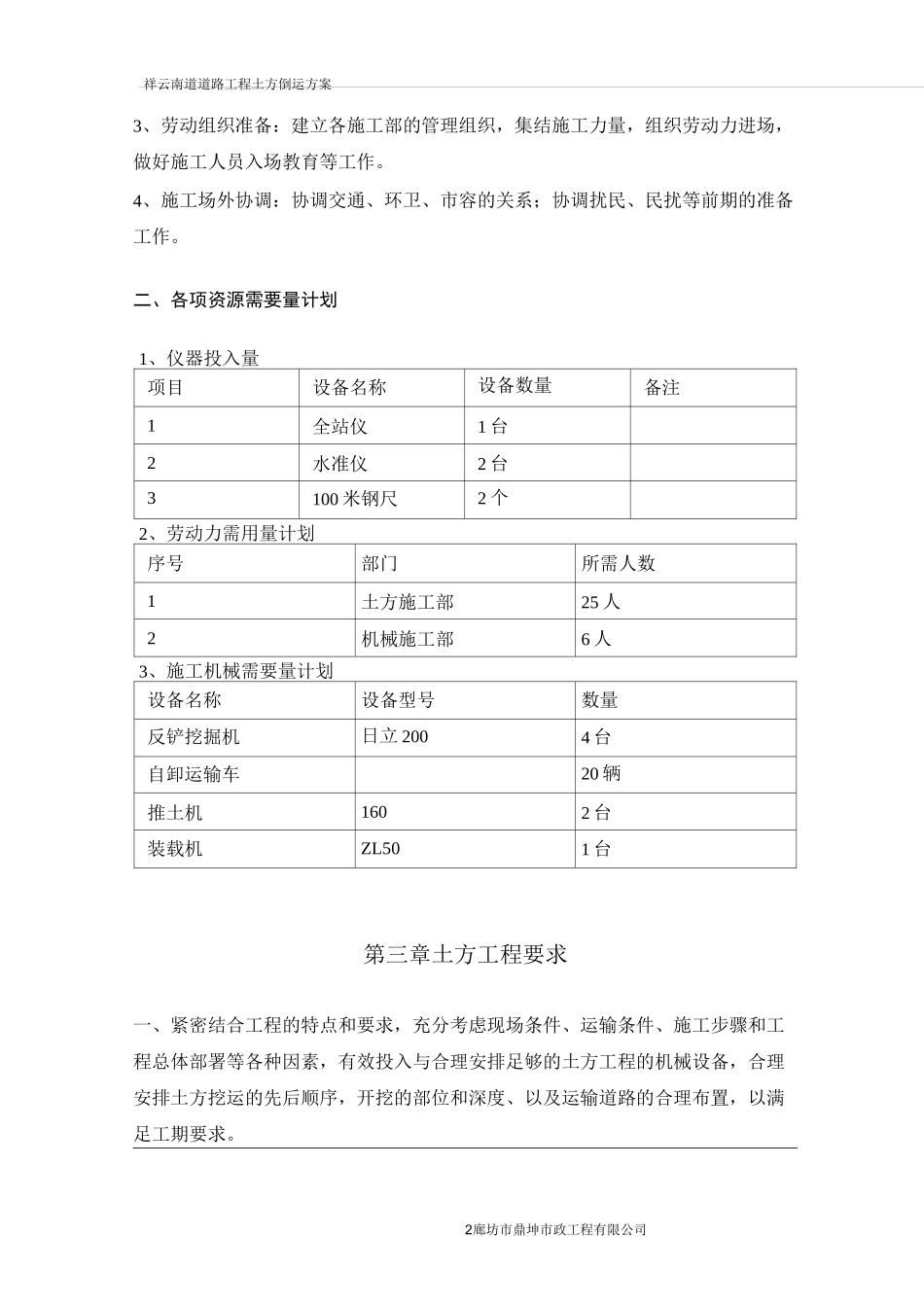

二、各项资源需要量计划1、仪器投入量项目设备名称设备数量备注1全站仪1 台2水准仪2 台3100 米钢尺2 个2、劳动力需用量计划序号部门所需人数1土方施工部25 人2机械施工部6 人3、施工机械需要量计划设备名称设备型号数量反铲挖掘机日立 2004 台自卸运输车20 辆推土机1602 台装载机ZL501 台第三章土方工程要求一、紧密结合工程的特点和要求,充分考虑现场条件、运输条件、施工步骤和工程总体部署等各种因素,有效投入与合理安排足够的土方工程的机械设备,合理安排土方挖运的先后顺序,开挖的部位和深度、以及运输道路的合理布置,以满足工期要求
祥云南道道路工程土方倒运方案3廊坊市鼎坤市政工程有限公司二、土方工程施工必须完全符合城市环境保护要求,科学组织以及噪音对市民生活的影响等第四章施工方案一、开挖原则1、本土方工程采用自西向东逐步推进的方法,一次挖运到位
