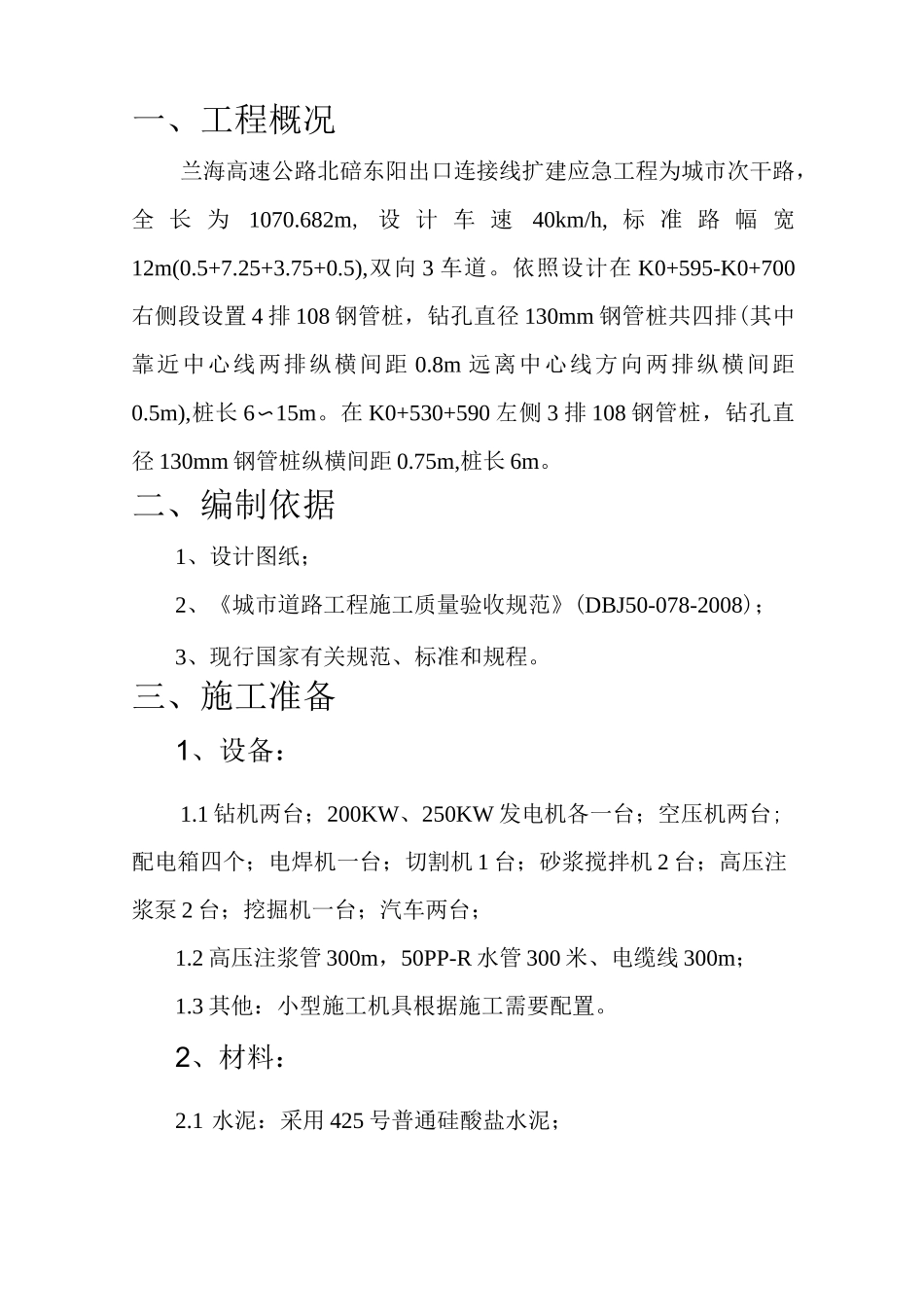

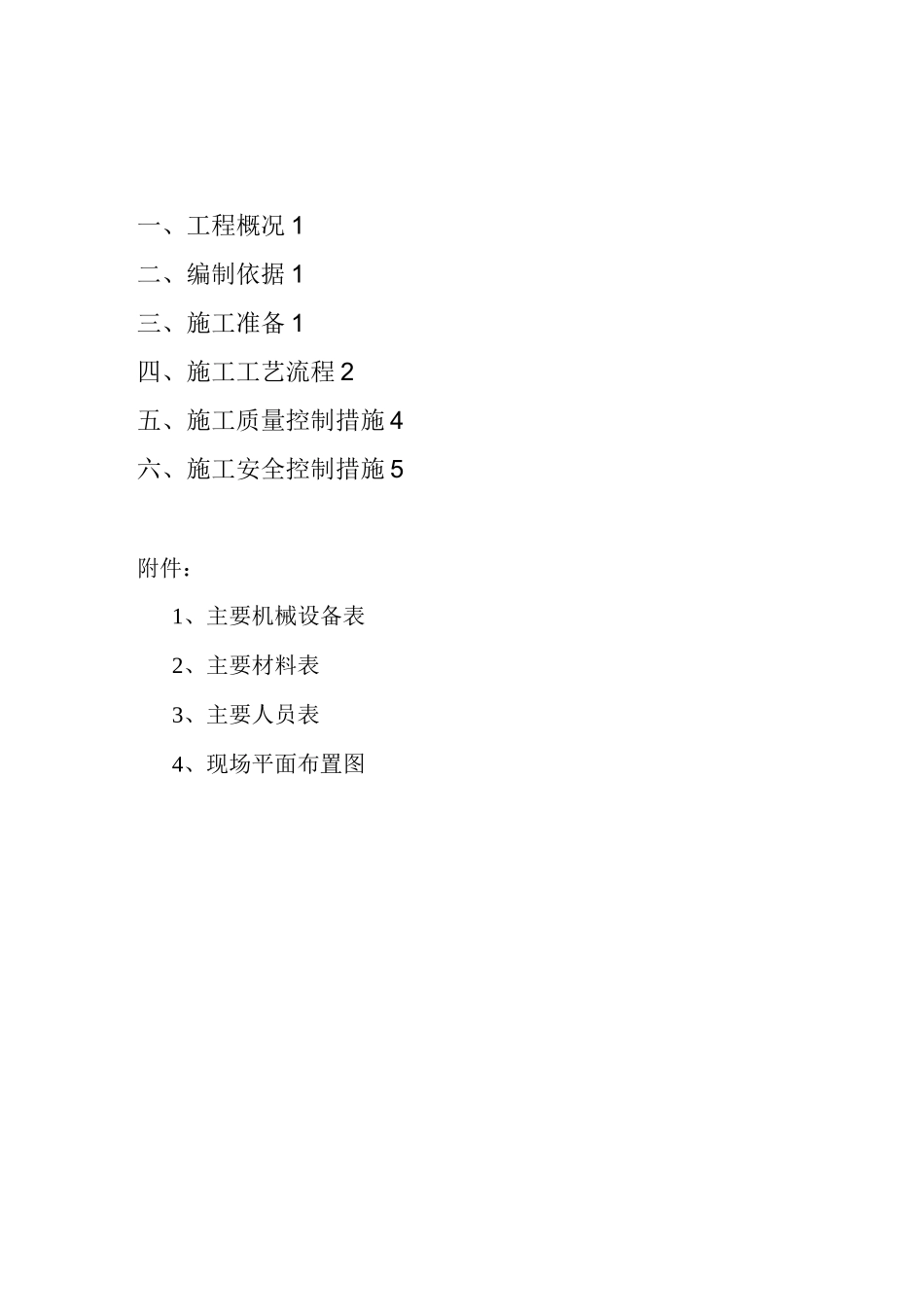

一、工程概况 1二、编制依据 1三、施工准备 1四、施工工艺流程 2五、施工质量控制措施 4六、施工安全控制措施 5附件:1、主要机械设备表2、主要材料表3、主要人员表4、现场平面布置图一、工程概况兰海高速公路北碚东阳出口连接线扩建应急工程为城市次干路,全 长 为1070
682m, 设 计 车 速40km/h, 标 准 路 幅 宽12m(0
5),双向 3 车道
依照设计在 K0+595-K0+700右侧段设置 4 排 108 钢管桩,钻孔直径 130mm 钢管桩共四排(其中靠近中心线两排纵横间距 0
8m 远离中心线方向两排纵横间距0
5m),桩长 6〜15m
在 K0+530+590 左侧 3 排 108 钢管桩,钻孔直径 130mm 钢管桩纵横间距 0
75m,桩长 6m
二、编制依据1、设计图纸;2、《城市道路工程施工质量验收规范》(DBJ50-078-2008);3、现行国家有关规范、标准和规程
三、施工准备1、设备:1
1 钻机两台;200KW、250KW 发电机各一台;空压机两台;配电箱四个;电焊机一台;切割机 1 台;砂浆搅拌机 2 台;高压注浆泵 2 台;挖掘机一台;汽车两台;1
2 高压注浆管 300m,50PP-R 水管 300 米、电缆线 300m;1
3 其他:小型施工机具根据施工需要配置
2、材料:2
1 水泥:采用 425 号普通硅酸盐水泥;2

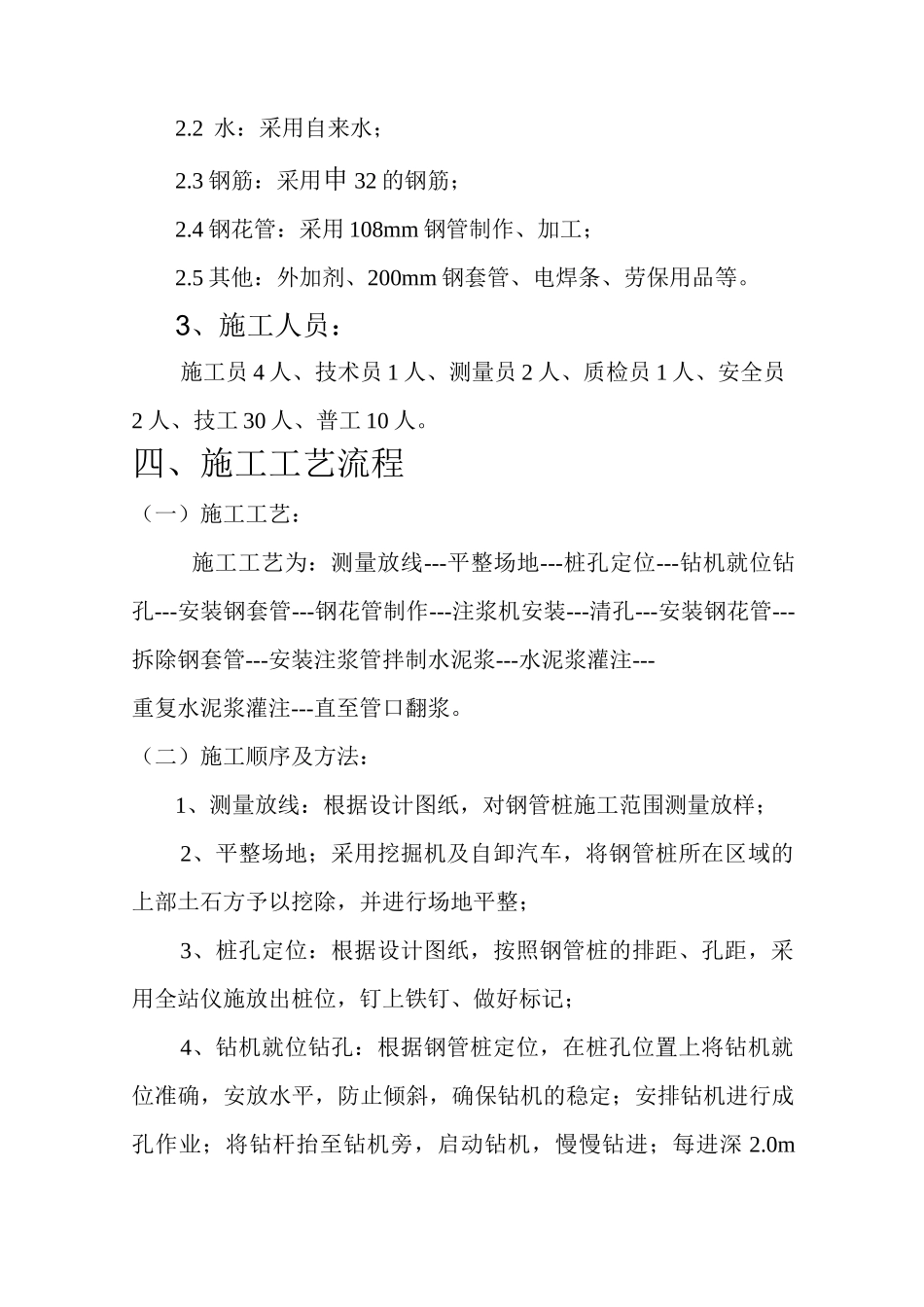

2 水:采用自来水;2
3 钢筋:采用申 32 的钢筋;2
4 钢花管:采用 108mm 钢管制作、加工;2
5 其他:外加剂、200mm 钢套管、电焊条、劳保用品等
3、施工人员:施工员 4 人、技术员 1 人、测量员 2 人、质检员 1 人、安全员2 人、技工 30 人、普工 10 人
四、施工工艺流程(一)施工工艺:施工工艺为:测量放线---平整场地---桩孔定位--
