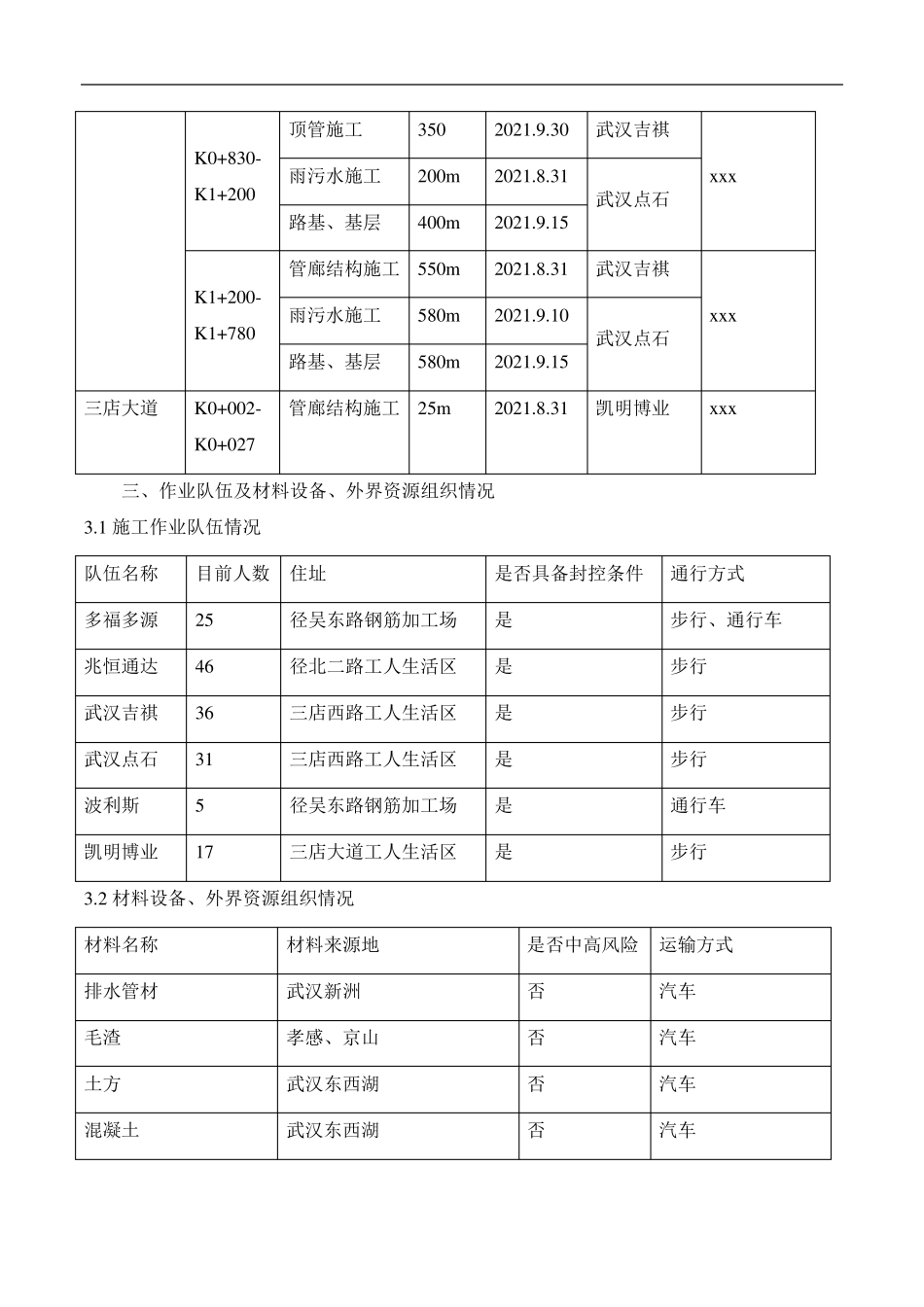

封闭施工管理方案 xxx 有限公司xxx 项目 封闭施工管理方案 一、编制说明 近期武汉市新冠疫情严峻,现场施工作业受其影响无法正常开展。为在有效防预防、及时控制新冠疫情的基础上,最大限度地降低和消除疫情给施工造成的影响,确保现场施工顺利进行,项目经理部特制定封闭施工管理方案。项目各部门、各参建单位严格参照实施。 二、施工区域、施工内容及工期节点 根据现场施工条件及政府施工节点要求,以现有资源为主,项目经讨论决定封闭施工以下区域,施工内容按照近期2 个月组织: 单位工程 桩号 作业内容 工程量 工期安排 作业队伍 区域负责人 径北二路 K0+020-K0+050左右幅 电力排管 30m 2021.8.31 兆恒通达 xxx K0+480-K1+200 管廊、箱涵结构施工 500m 2021.8.31 多福多源 雨污水施工 200m 2021.9.15 兆恒通达 电力排管 200m 2021.9.15 K1+250-K1+500 管廊结构施工 200m 2021.9.10 多福多源 xxx 雨污水施工 250m 2021.9.15 兆恒通达 电力排管 250m 2021.9.15 K1+800-K1+900 管廊结构施工 100m 2021.8.31 多福多源 三店西路 K0+020-K0+830 管廊结构施工 180m 2021.8.31 武汉吉祺 李聪 雨污水施工 530m 2021.8.31 武汉点石 路基、基层 800m 2021.8.31 K0+830-K1+200 顶管施工 350 2021.9.30 武汉吉祺 xxx 雨污水施工 200m 2021.8.31 武汉点石 路基、基层 400m 2021.9.15 K1+200-K1+780 管廊结构施工 550m 2021.8.31 武汉吉祺 xxx 雨污水施工 580m 2021.9.10 武汉点石 路基、基层 580m 2021.9.15 三店大道 K0+002-K0+027 管廊结构施工 25m 2021.8.31 凯明博业 xxx 三、作业队伍及材料设备、外界资源组织情况 3.1 施工作业队伍情况 队伍名称 目前人数 住址 是否具备封控条件 通行方式 多福多源 25 径吴东路钢筋加工场 是 步行、通行车 兆恒通达 46 径北二路工人生活区 是 步行 武汉吉祺 36 三店西路工人生活区 是 步行 武汉点石 31 三店西路工人生活区 是 步行 波利斯 5 径吴东路钢筋加工场 是 通行车 凯明博业 17 三店大道工人生活区 是 步行 3.2 材料设备、外界资源组织情况 材料名称 材料来源地 是否中高风险 运输方式 排水管材 武汉新洲 否 汽车 毛渣 孝感、京山 否 汽车 土方 武汉东西湖 否 汽车 混凝土 武汉东西湖 否 汽车 钢筋 武汉 否 汽车 防水卷材 武汉 否...
