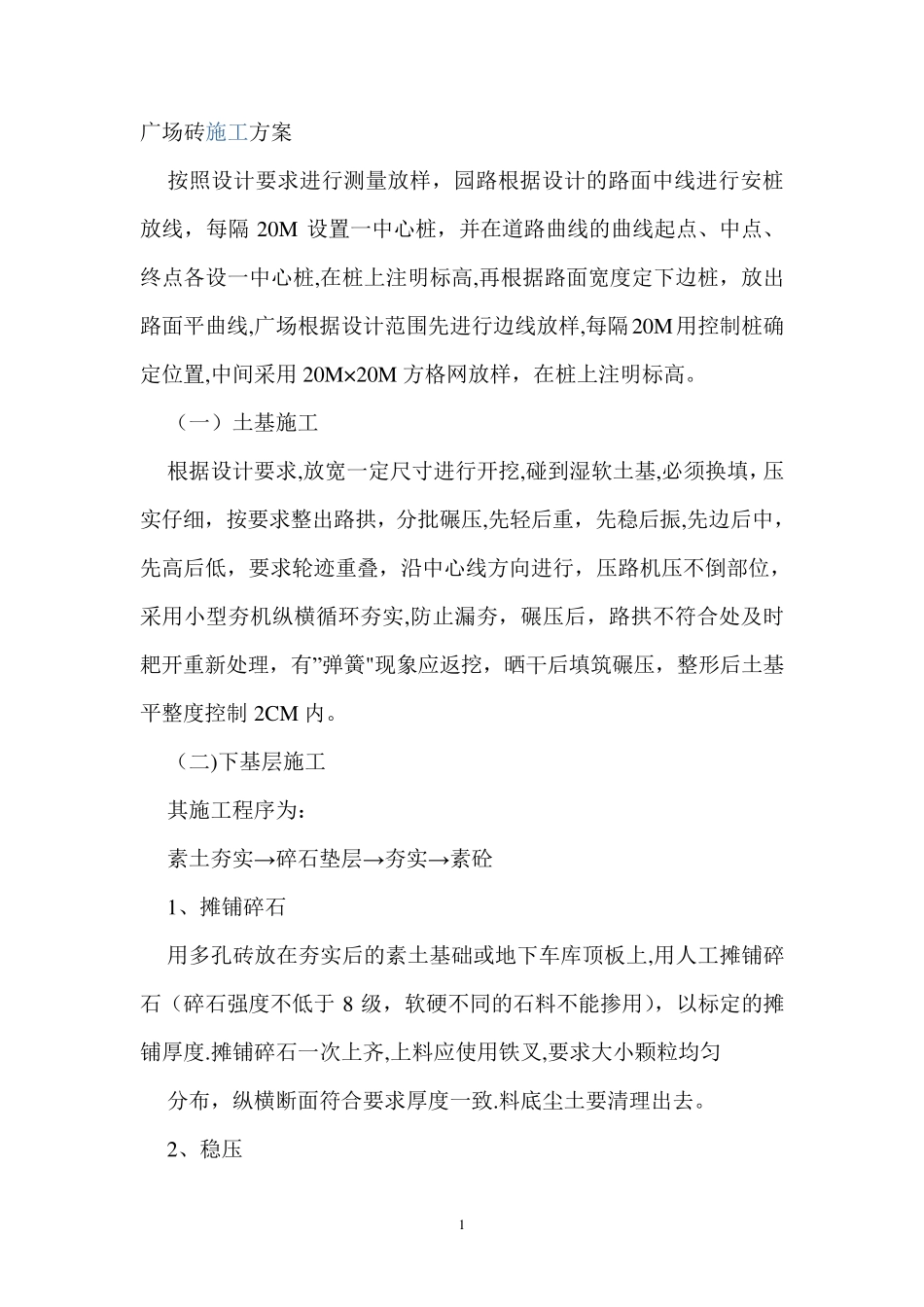

1 广场砖施工方案 按照设计要求进行测量放样,园路根据设计的路面中线进行安桩放线,每隔20M 设置一中心桩,并在道路曲线的曲线起点、中点、终点各设一中心桩,在桩上注明标高,再根据路面宽度定下边桩,放出路面平曲线,广场根据设计范围先进行边线放样,每隔20M用控制桩确定位置,中间采用20M×20M 方格网放样,在桩上注明标高。 (一)土基施工 根据设计要求,放宽一定尺寸进行开挖,碰到湿软土基,必须换填,压实仔细,按要求整出路拱,分批碾压,先轻后重,先稳后振,先边后中,先高后低,要求轮迹重叠,沿中心线方向进行,压路机压不倒部位,采用小型夯机纵横循环夯实,防止漏夯,碾压后,路拱不符合处及时耙开重新处理,有”弹簧"现象应返挖,晒干后填筑碾压,整形后土基平整度控制2CM 内。 (二)下基层施工 其施工程序为: 素土夯实→碎石垫层→夯实→素砼 1、摊铺碎石 用多孔砖放在夯实后的素土基础或地下车库顶板上,用人工摊铺碎石(碎石强度不低于8 级,软硬不同的石料不能掺用),以标定的摊铺厚度.摊铺碎石一次上齐,上料应使用铁叉,要求大小颗粒均匀 分布,纵横断面符合要求厚度一致.料底尘土要清理出去。 2、稳压 2 (1)、对于不在地下车库顶上的园路,先用10~12T 压路机碾压,碾速宜慢,每分钟约为25~30 米,后轮重叠宽1/2,先沿整修过的路肩一起碾压,往返压两越,即开始自路面边缘压至中心www.fdcew。com。碾压一遍后,用路拱板及小线绳检验路拱及平整度.局部不平处,要去高垫低。去高是将多余的碎石均匀捡出,不得用铁楸集中铲除。垫低是将低洼部分挖松,均匀地铺撒碎石,至符合标高后,洒少量水花,再继续碾压,至碎石初步稳定无明显位移为止.这个阶段一般需压3~4 遍。 (2)、对于在地下车库库顶上的园路,采用夯机夯实。 (三)C15 砼水泥稳定层 施工前做好C10 素砼水泥稳定层级配试验,按设计要求备好材料并进行验试,对水泥必须做安全性测试,先做一段试验一段,确定摊铺压实程序,摊铺厚度、压实次数、干密度等,松铺系数根据试验和试验段摊铺情况调整后确定。 (四)道牙施工 道牙的基础与路槽同时填挖碾压,结合层采用1:3 的灰砂浆铺砌.道牙接口处以1:3 水泥砂浆勾缝、凹缝深5MM,道牙背后以1:2 的灰土夯实。 (五)面层铺装 1、施工准备 ①根据设计要求及铺贴方法。准备好各种材料及其辅助材料.块 料面层要求规格一致平整方正,不能有缺棱掉角,不开裂,无凸凹扭曲,颜色均匀。各类材料应按设计图案要求,事先选好...
