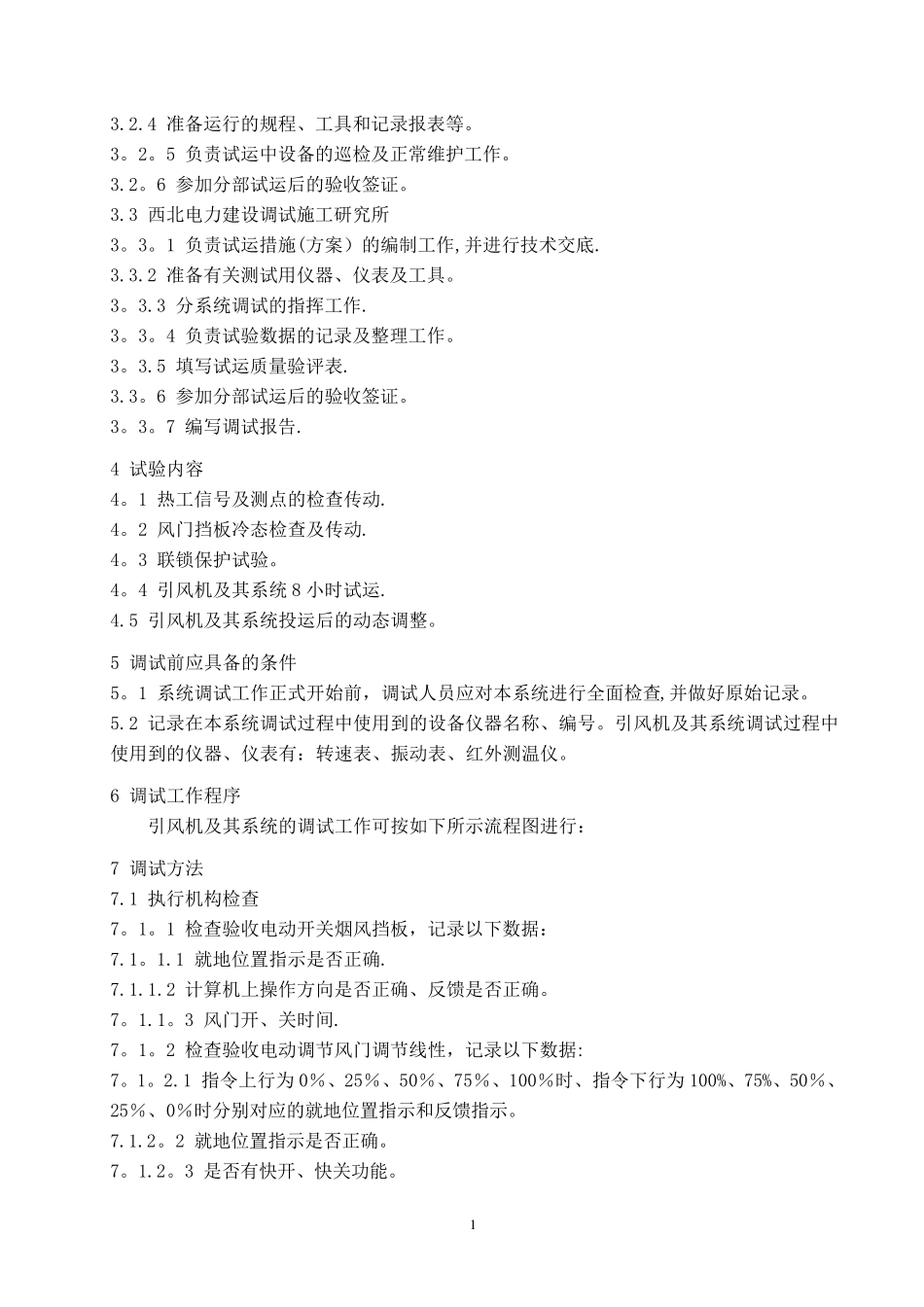

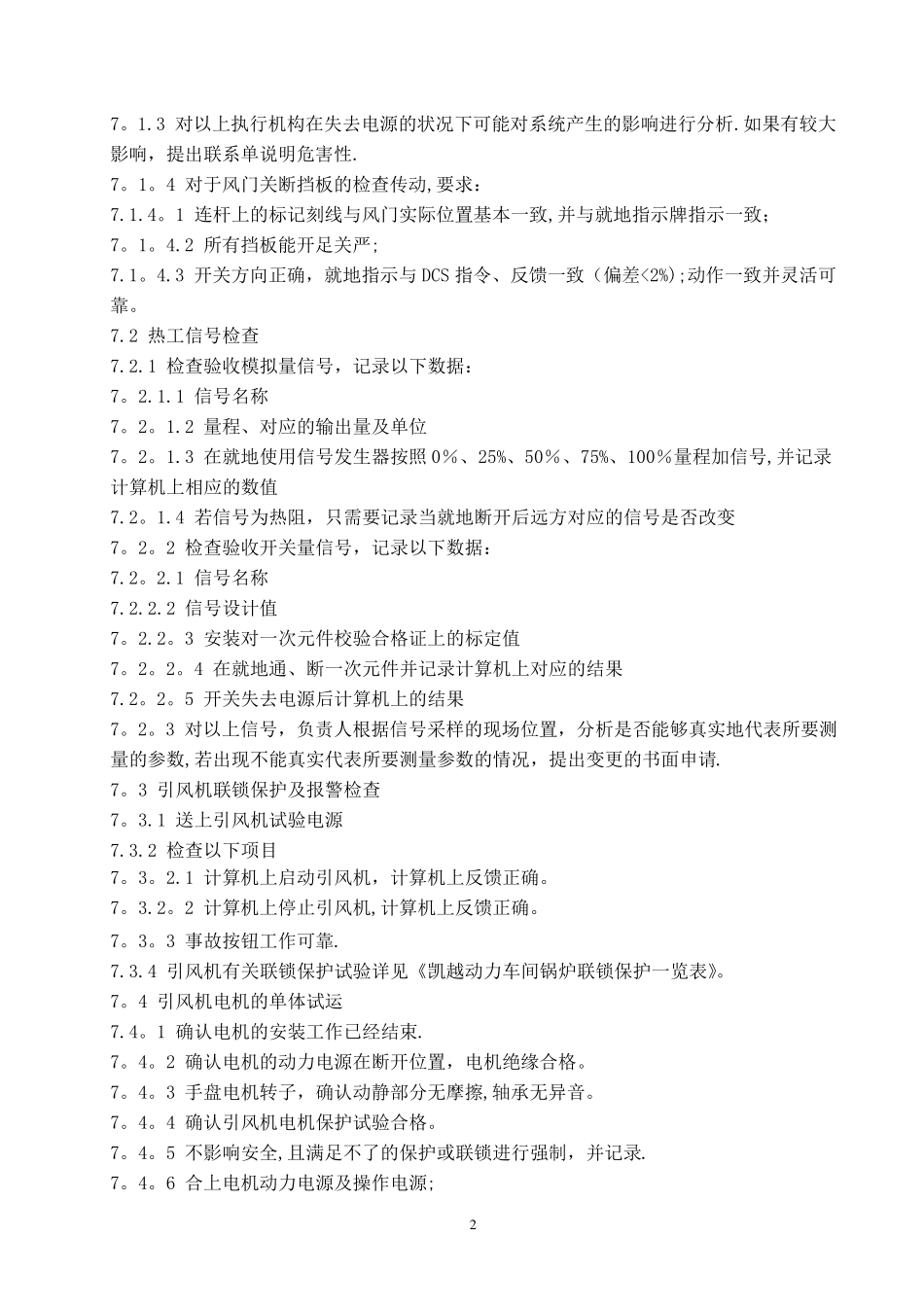

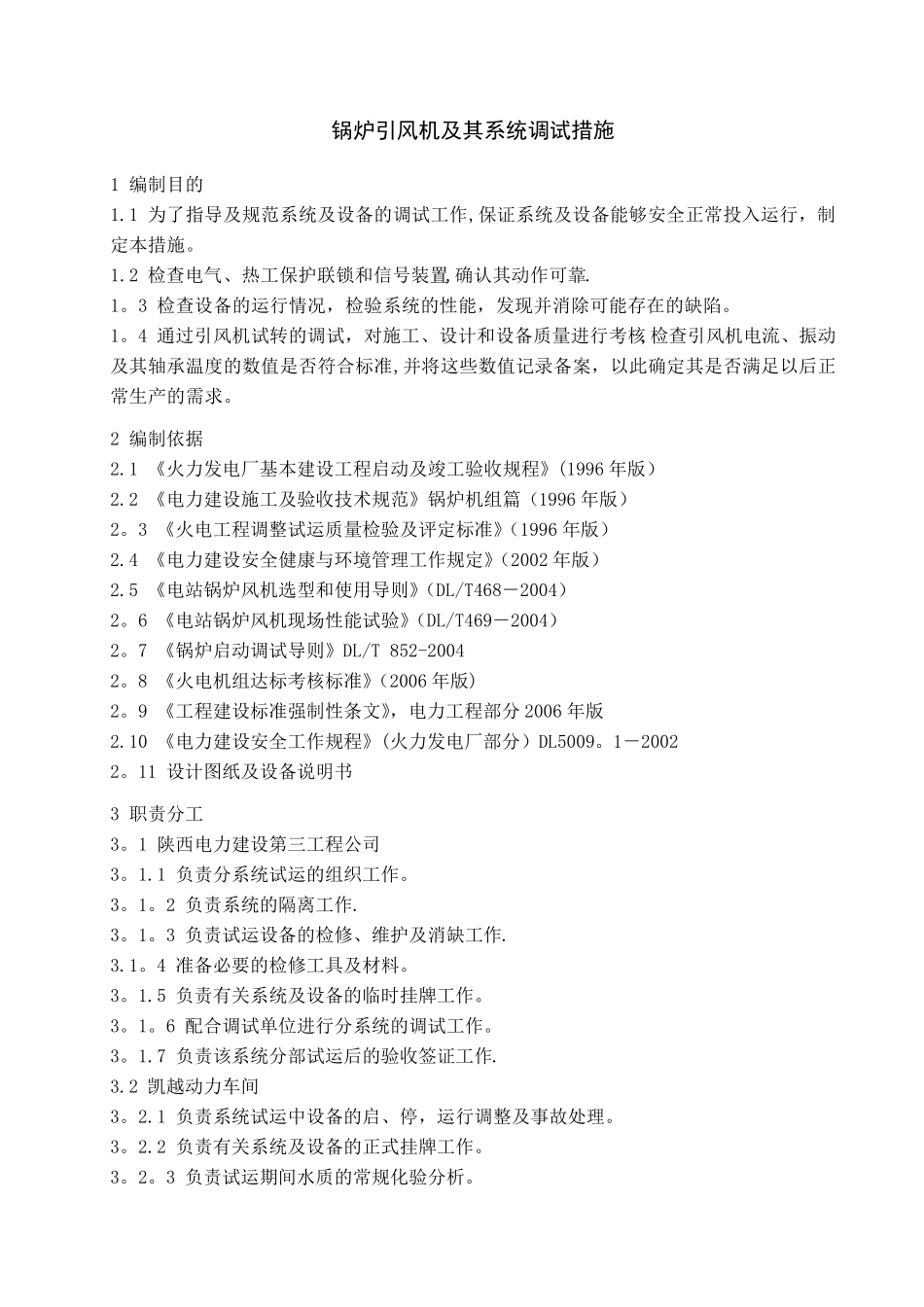

锅炉引风机及其系统调试措施 1 编制目的 1
1 为了指导及规范系统及设备的调试工作,保证系统及设备能够安全正常投入运行,制定本措施
2 检查电气、热工保护联锁和信号装置,确认其动作可靠
3 检查设备的运行情况,检验系统的性能,发现并消除可能存在的缺陷
4 通过引风机试转的调试,对施工、设计和设备质量进行考核,检查引风机电流、振动及其轴承温度的数值是否符合标准,并将这些数值记录备案,以此确定其是否满足以后正常生产的需求
2 编制依据 2
1 《火力发电厂基本建设工程启动及竣工验收规程》(1996 年版) 2
2 《电力建设施工及验收技术规范》锅炉机组篇(1996 年版) 2
3 《火电工程调整试运质量检验及评定标准》(1996 年版) 2
4 《电力建设安全健康与环境管理工作规定》(2002 年版) 2
5 《电站锅炉风机选型和使用导则》(DL/T468-2004) 2
6 《电站锅炉风机现场性能试验》(DL/T469-2004) 2
7 《锅炉启动调试导则》DL/T 852-2004 2
8 《火电机组达标考核标准》(2006 年版) 2
9 《工程建设标准强制性条文》,电力工程部分2006 年版 2
10 《电力建设安全工作规程》(火力发电厂部分)DL5009
1-2002 2
11 设计图纸及设备说明书 3 职责分工 3
1 陕西电力建设第三工程公司 3
1 负责分系统试运的组织工作
2 负责系统的隔离工作
3 负责试运设备的检修、维护及消缺工作
4 准备必要的检修工具及材料
5 负责有关系统及设备的临时挂牌工作
6 配合调试单位进行分系统的调试工作
7 负责该系统分部试运后的验收签证工作
2 凯越动力车间 3
1 负责系统试运中设备的启、停,运行调整及事故处理
