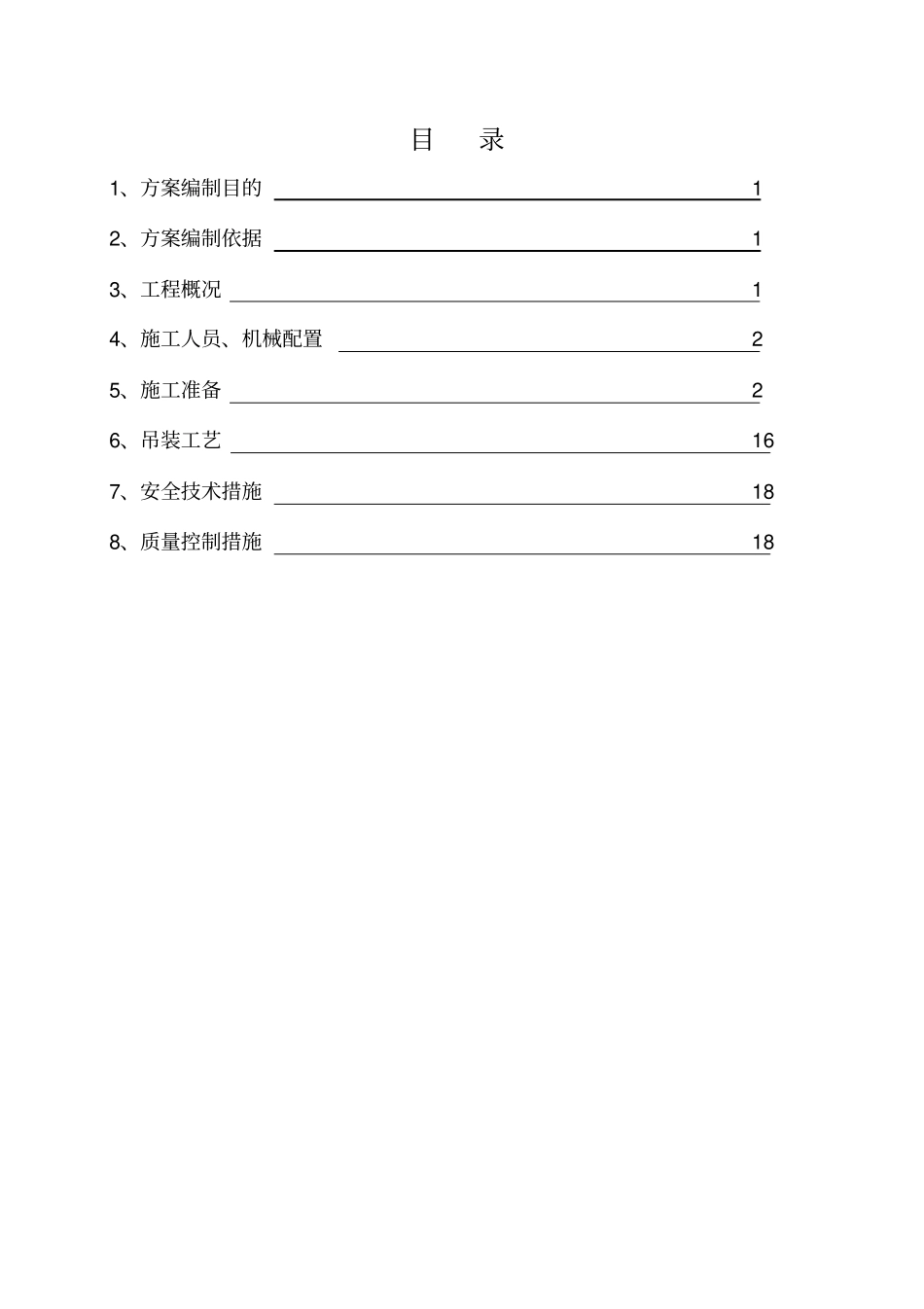

太钢第二炼钢厂离线维修车间跑道梁更换工程吊车梁吊装专项方案编制:审核:批准:山西钢建金结公司2012/7/20 目录1、方案编制目的1 2、方案编制依据1 3、工程概况1 4、施工人员、机械配置2 5、施工准备2 6、吊装工艺16 7、安全技术措施18 8、质量控制措施18 吊装专项方案一、编制本施工组织的目的为了顺利、安全、按时完成太钢第二炼钢厂离线维修车间跑道梁更换工程,特编制本方案

二、编制本施工组织的规范和标准《建筑结构设计统一标准》(GBJ68-84)《建筑结构荷载规范》(GBJ17-88)《钢结构设计规范》(GBJ17-88)《钢结构工程施工及验收规范》(GB50205-95)《钢结构工程质量检验评定标准》(GB50221-95)《建筑钢结构焊接规程》(GBJ81-91)三、工程概况该工程为山西太钢不锈钢股份有限公司硅钢冷连轧配套技术改造项目、二钢南区连铸离线维修车间天车跑道梁改造项目及拆除和安装工程
天车梁的改造更换共分两个区域:一区为6#门 F、G、H 跨厂房内部,其中 F 列 100~104线将原有 12 米吊车梁共四套改为24 米吊车梁两套; 对 G列 99~101线间和 104~106线间的 24米双肩吊车梁共四根进行改造; 对 H列 101~102线间的屋面支撑结构进行改造
二区为炼钢车间四号转炉B 列7~8 线间的 18米吊车梁拆除及安装项目
四、施工人员、机械设备劳动力需用计划管理人员: 3 人,安装操作人员: 40 人,电工: 1 人, 电焊工 20 人,合计 64 人
现场安装主要施工机具表序号工种规格单位数量备注1 汽吊300T 台1 2 汽吊220T 台1 3 电焊机42
5KVA 台6 4 电动扭剪扳手0-500KV 把3 5 活络扳手10-20寸把10 6 手拉葫芦5T 套6 五、施工准备1、技术准备通过现场调查,了解场地、 设备、
