下载后可任意编辑空分高压蒸汽管道吹扫方案与空压机及气罐事故应急预案汇编空分高压蒸汽管道吹扫方案一、管道吹扫目的、原则和要求 1、吹扫的目的:通过对高压蒸汽管道的吹扫和试运,清除管道内的铁锈、灰尘、焊渣、泥沙、杂物及油污等,避开堵塞、损坏设备、阀门、管件及仪表等,保持洁净的蒸汽在进入汽轮机等设备时不会损坏相关仪表和设备,检查系统各管道有无泄漏,尽早处理有关缺陷,为联合试车顺利进行打下基础
2、吹扫的原则:高压蒸汽管道吹扫应先将锅炉至空分主蒸汽管道吹扫洁净后,再吹扫汽轮机的高压蒸汽支管
吹扫应先低压吹扫,再进行高压脉冲吹扫
3、吹扫的要求:在保证高压蒸汽管网不超压的前提下,应有足够的气源和流速进行吹扫
在上游管线吹扫合格前,不得向下游的管道和设备吹扫
高压蒸汽吹扫放空口前应将所有流量计、温度表和调节阀拆下
4、吹扫范围:本次吹扫的范围为从热电分厂至二期空分界区的高压蒸汽主管线及支管
二、吹扫方案编制依据 1、GB50235—97《工业金属管道工程施工及验收法律规范》第八章第四节蒸汽吹扫
2、PID 图纸与相关技术资料
3、汽轮机制造厂家及设计院相关资料
三、人员组织和专业分工 1、现场主管道和临时放空管道的安装、试压工作由二期施工单位具体负责施工

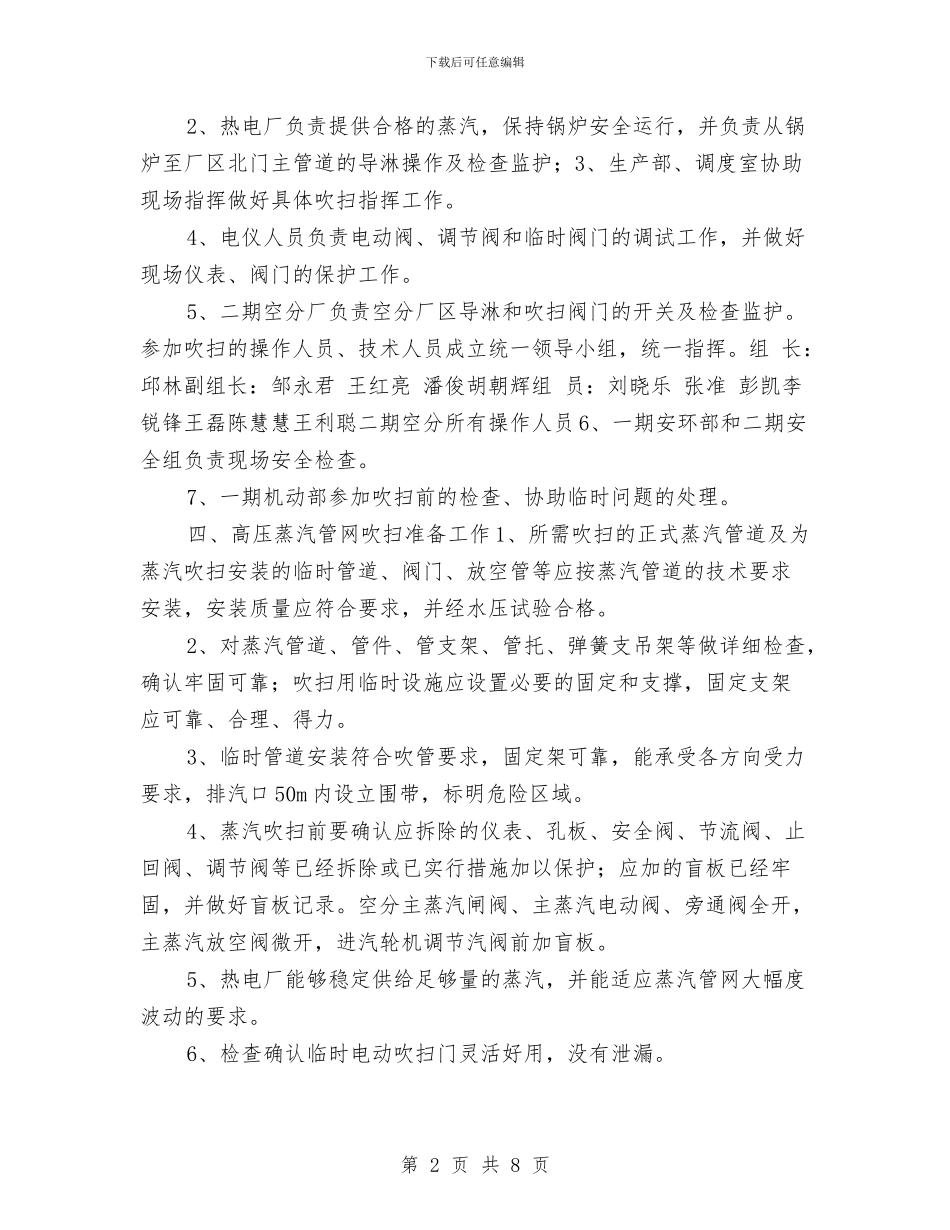

第 1 页 共 8 页下载后可任意编辑2、热电厂负责提供合格的蒸汽,保持锅炉安全运行,并负责从锅炉至厂区北门主管道的导淋操作及检查监护;3、生产部、调度室协助现场指挥做好具体吹扫指挥工作
4、电仪人员负责电动阀、调节阀和临时阀门的调试工作,并做好现场仪表、阀门的保护工作
5、二期空分厂负责空分厂区导淋和吹扫阀门的开关及检查监护
参加吹扫的操作人员、技术人员成立统一领导小组,统一指挥
组 长:邱林副组长:邹永君 王红亮 潘俊胡朝辉组 员:刘晓乐 张准 彭凯李锐锋王磊陈慧慧王利聪二期空分所有操作人员 6、一期安环部和二期安全组负责现场安全
