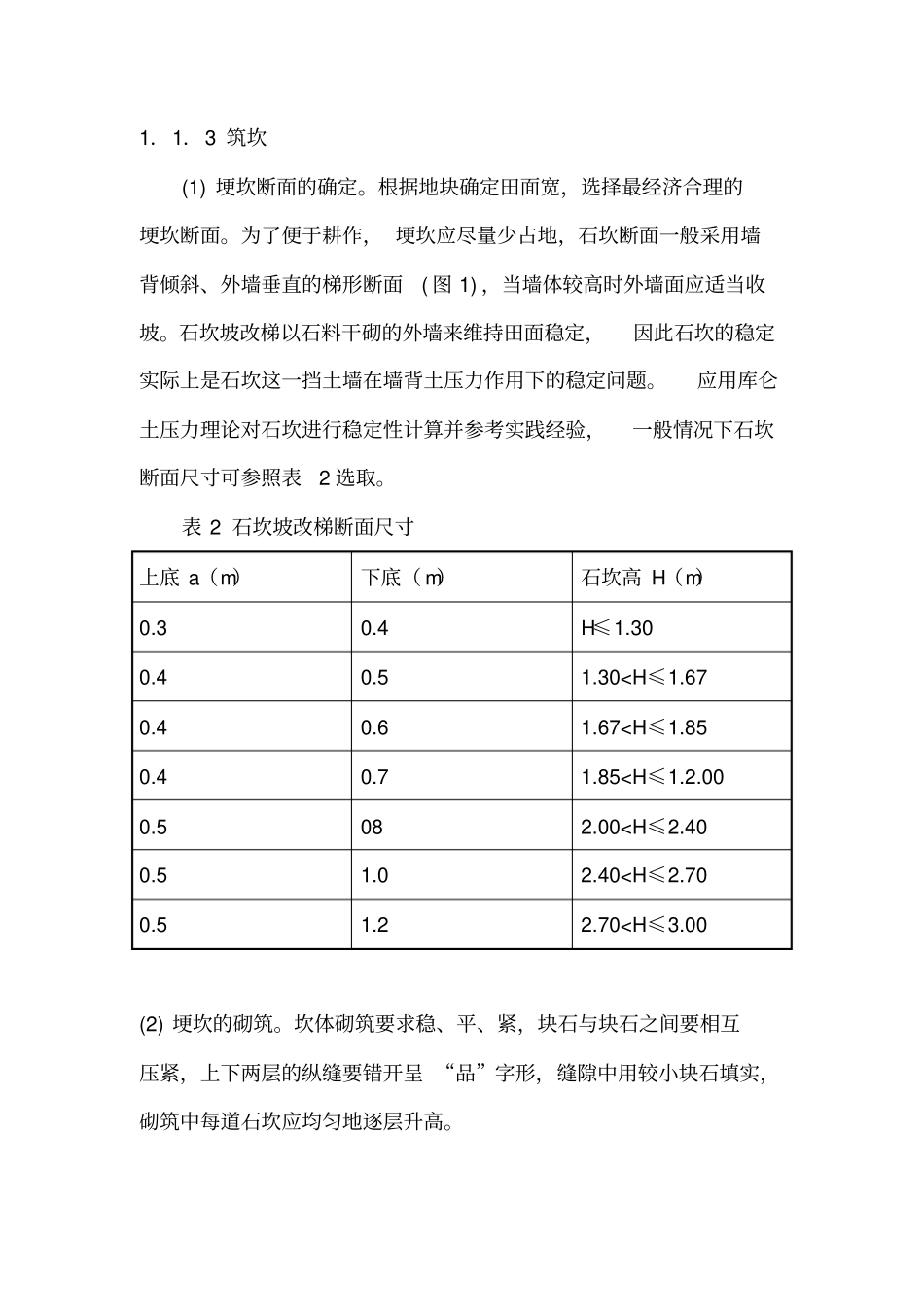

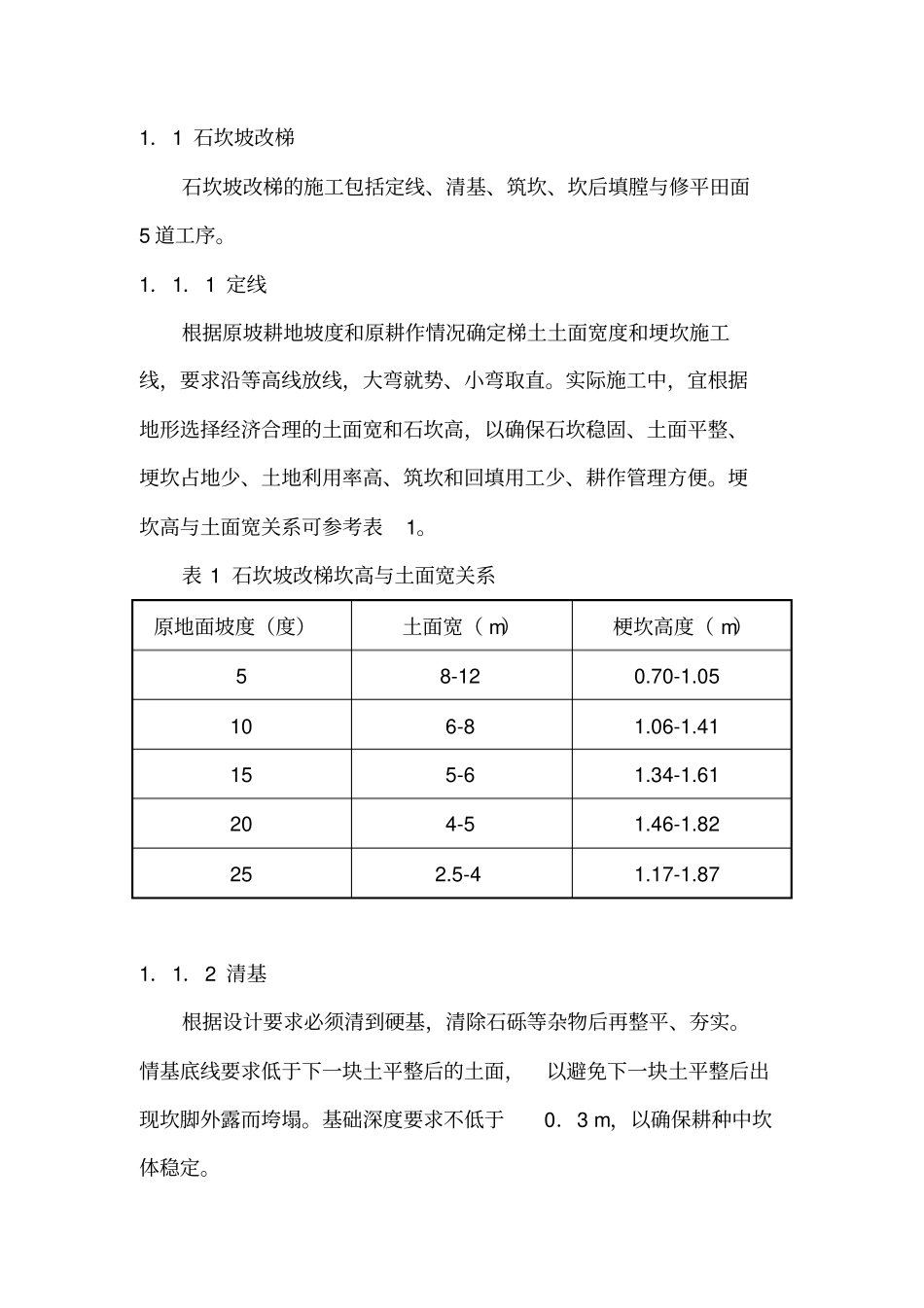

1.1 石坎坡改梯石坎坡改梯的施工包括定线、清基、筑坎、坎后填膛与修平田面5 道工序。1.1.1 定线根据原坡耕地坡度和原耕作情况确定梯土土面宽度和埂坎施工线,要求沿等高线放线,大弯就势、小弯取直。实际施工中,宜根据地形选择经济合理的土面宽和石坎高,以确保石坎稳固、土面平整、埂坎占地少、土地利用率高、筑坎和回填用工少、耕作管理方便。埂坎高与土面宽关系可参考表1。表 1 石坎坡改梯坎高与土面宽关系原地面坡度(度)土面宽( m)梗坎高度( m)5 8-12 0.70-1.05 10 6-8 1.06-1.41 15 5-6 1.34-1.61 20 4-5 1.46-1.82 25 2.5-4 1.17-1.87 1.1.2 清基根据设计要求必须清到硬基,清除石砾等杂物后再整平、夯实。情基底线要求低于下一块土平整后的土面,以避免下一块土平整后出现坎脚外露而垮塌。基础深度要求不低于0.3 m,以确保耕种中坎体稳定。1.1.3 筑坎(1) 埂坎断面的确定。根据地块确定田面宽,选择最经济合理的埂坎断面。为了便于耕作, 埂坎应尽量少占地,石坎断面一般采用墙背倾斜、外墙垂直的梯形断面( 图 1) ,当墙体较高时外墙面应适当收坡。石坎坡改梯以石料干砌的外墙来维持田面稳定,因此石坎的稳定实际上是石坎这一挡土墙在墙背土压力作用下的稳定问题。应用库仑土压力理论对石坎进行稳定性计算并参考实践经验,一般情况下石坎断面尺寸可参照表2 选取。表 2 石坎坡改梯断面尺寸上底 a(m)下底( m)石坎高 H(m)0.3 0.4 H≤1.30 0.4 0.5 1.30
