陕京二线京 58 地下储气库群阴极保护深井阳极地床施工技术方案编制人:审核人:审批人:华北石油工程建设有限公司第四工程处2010 年 5 月 25 日一、工程概况本工程为集注站深井阳极阴极保护施工,深井阳极地床井深40 米

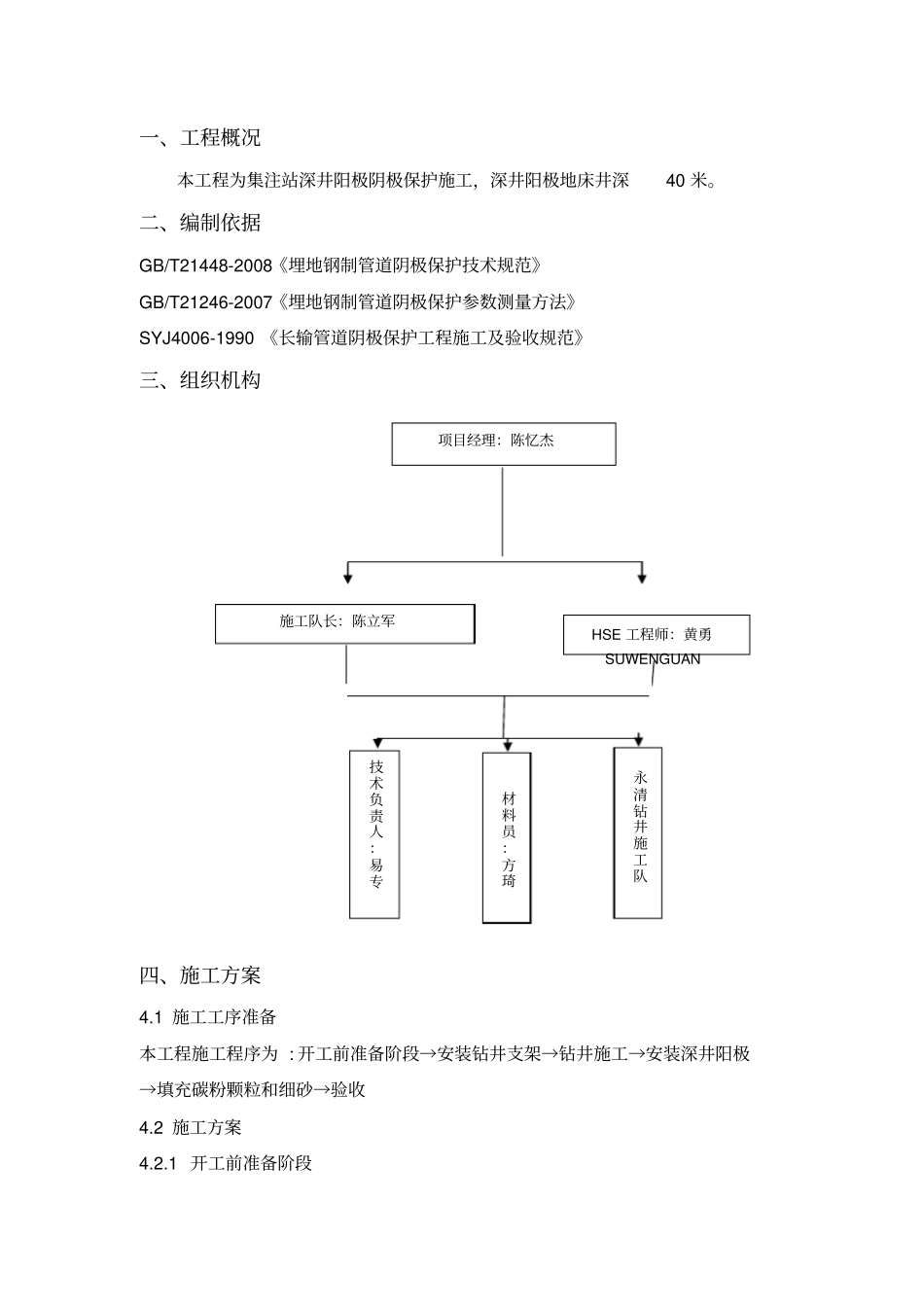

二、编制依据GB/T21448-2008《埋地钢制管道阴极保护技术规范》GB/T21246-2007《埋地钢制管道阴极保护参数测量方法》SYJ4006-1990 《长输管道阴极保护工程施工及验收规范》三、组织机构四、施工方案4
1 施工工序准备本工程施工程序为 : 开工前准备阶段→安装钻井支架→钻井施工→安装深井阳极→填充碳粉颗粒和细砂→验收4
2 施工方案4

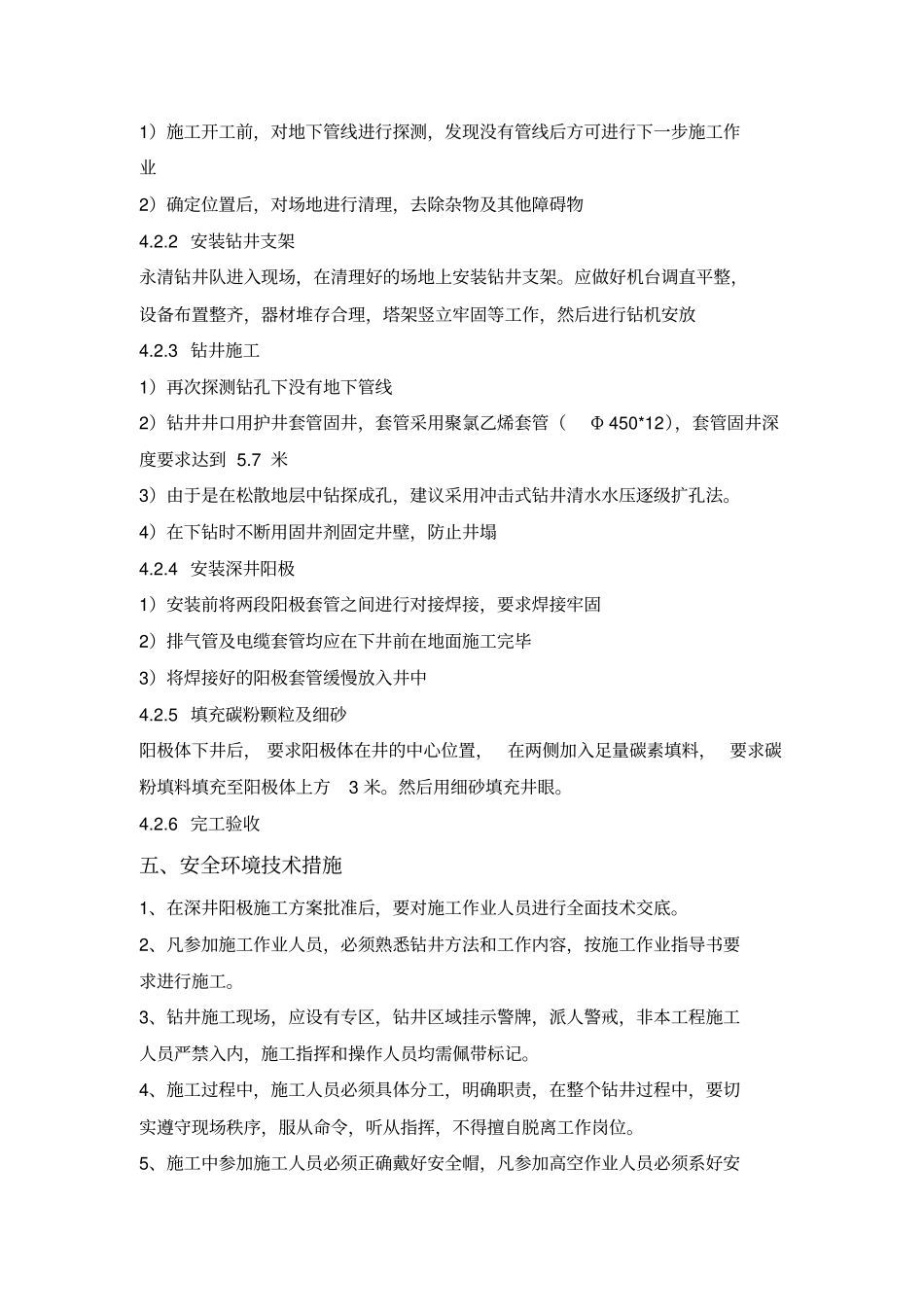

1 开工前准备阶段项目经理:陈忆杰施工队长:陈立军HSE 工程师:黄勇SUWENGUAN 材料员:方琦永清钻井施工队技术负责人:易专1)施工开工前,对地下管线进行探测,发现没有管线后方可进行下一步施工作业2)确定位置后,对场地进行清理,去除杂物及其他障碍物4
2 安装钻井支架永清钻井队进入现场,在清理好的场地上安装钻井支架
应做好机台调直平整,设备布置整齐,器材堆存合理,塔架竖立牢固等工作,然后进行钻机安放4
3 钻井施工1)再次探测钻孔下没有地下管线2)钻井井口用护井套管固井,套管采用聚氯乙烯套管(Φ 450*12),套管固井深度要求达到 5
7 米3)由于是在松散地层中钻探成孔,建议采用冲击式钻井清水水压逐级扩孔法
4)在下钻时不断用固井剂固定井壁,防止井塌4
4 安装深井阳极1)安装前将两段阳极套管之间进行对接焊接,要求焊接牢固2)排气管及电缆套管均应在下井前在地面施工完毕3)将焊接好的阳极套管缓慢放入井中4
5 填充碳粉颗粒及细砂阳极体下井后, 要求阳极体在井的中心位置,在两侧加入足量碳素填料, 要求碳粉填料填充至阳极体上方3 米
然后用细砂填充井眼
