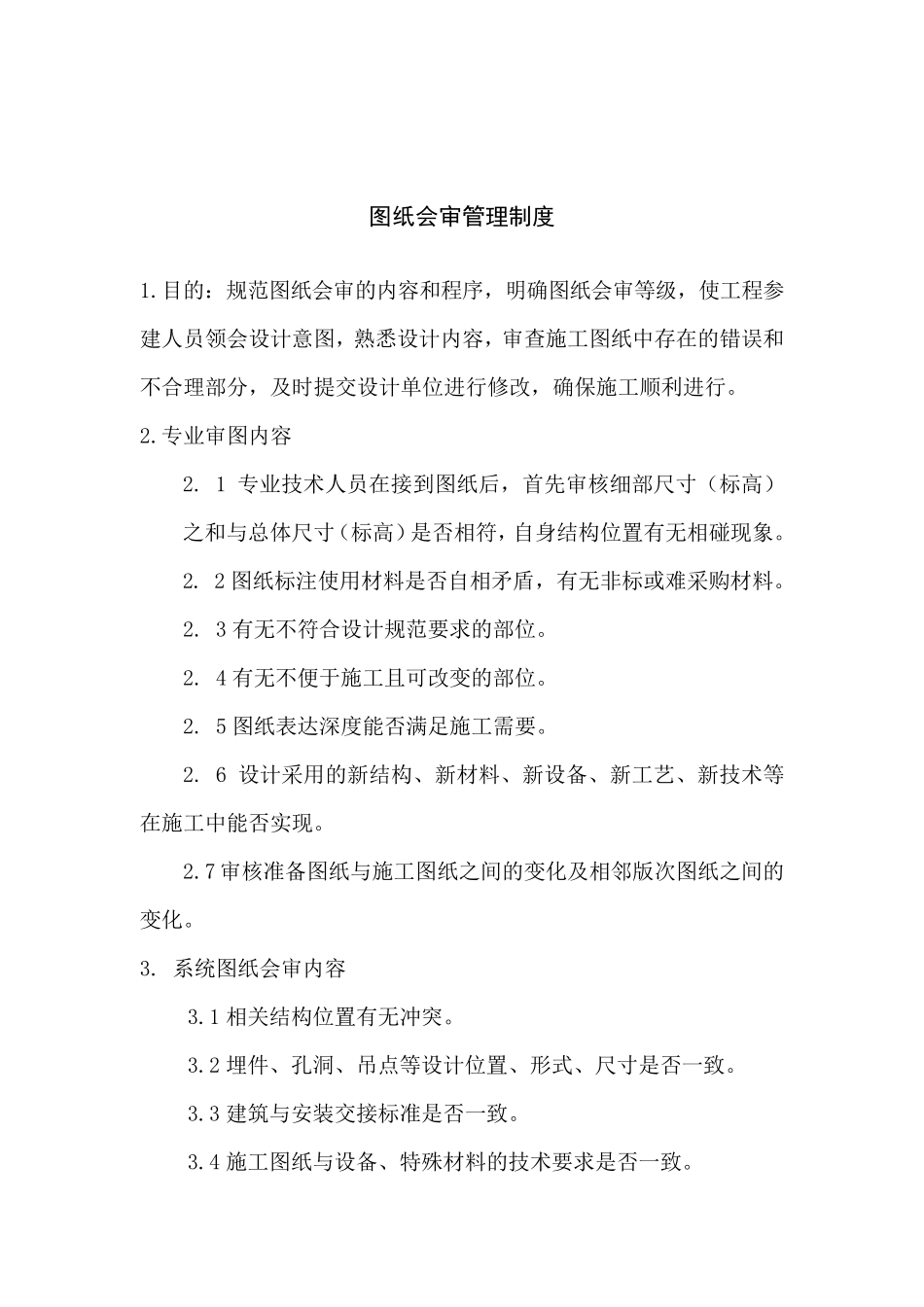

图纸会审管理制度 1
目的:规范图纸会审的内容和程序,明确图纸会审等级,使工程参建人员领会设计意图,熟悉设计内容,审查施工图纸中存在的错误和不合理部分,及时提交设计单位进行修改,确保施工顺利进行
专业审图内容 2
1 专业技术人员在接到图纸后,首先审核细部尺寸(标高)之和与总体尺寸(标高)是否相符,自身结构位置有无相碰现象
2 图纸标注使用材料是否自相矛盾,有无非标或难采购材料
3 有无不符合设计规范要求的部位
4 有无不便于施工且可改变的部位
5 图纸表达深度能否满足施工需要
6 设计采用的新结构、新材料、新设备、新工艺、新技术等在施工中能否实现
7 审核准备图纸与施工图纸之间的变化及相邻版次图纸之间的变化
系统图纸会审内容 3
1 相关结构位置有无冲突
2 埋件、孔洞、吊点等设计位置、形式、尺寸是否一致
3 建筑与安装交接标准是否一致
4 施工图纸与设备、特殊材料的技术要求是否一致

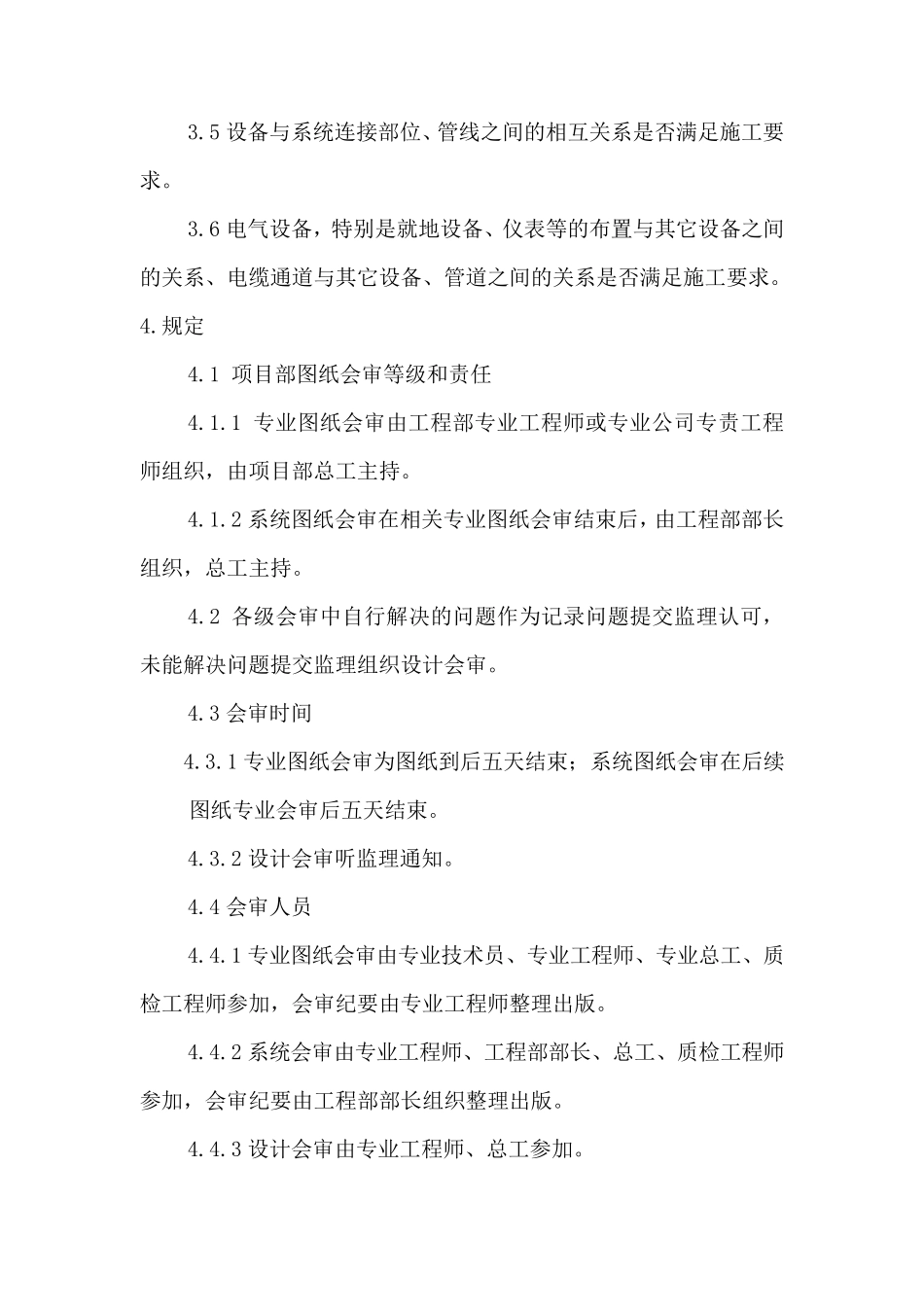

5 设备与系统连接部位、管线之间的相互关系是否满足施工要求
6 电气设备,特别是就地设备、仪表等的布置与其它设备之间的关系、电缆通道与其它设备、管道之间的关系是否满足施工要求
1 项目部图纸会审等级和责任 4
1 专业图纸会审由工程部专业工程师或专业公司专责工程师组织,由项目部总工主持
2 系统图纸会审在相关专业图纸会审结束后,由工程部部长组织,总工主持
2 各级会审中自行解决的问题作为记录问题提交监理认可,未能解决问题提交监理组织设计会审
3 会审时间 4
1 专业图纸会审为图纸到后五天结束;系统图纸会审在后续图纸专业会审后五天结束
2 设计会审听监理通知
4 会审人员 4
1 专业图纸会审由专业技术员、专业工程师、专业总工、质检工程
