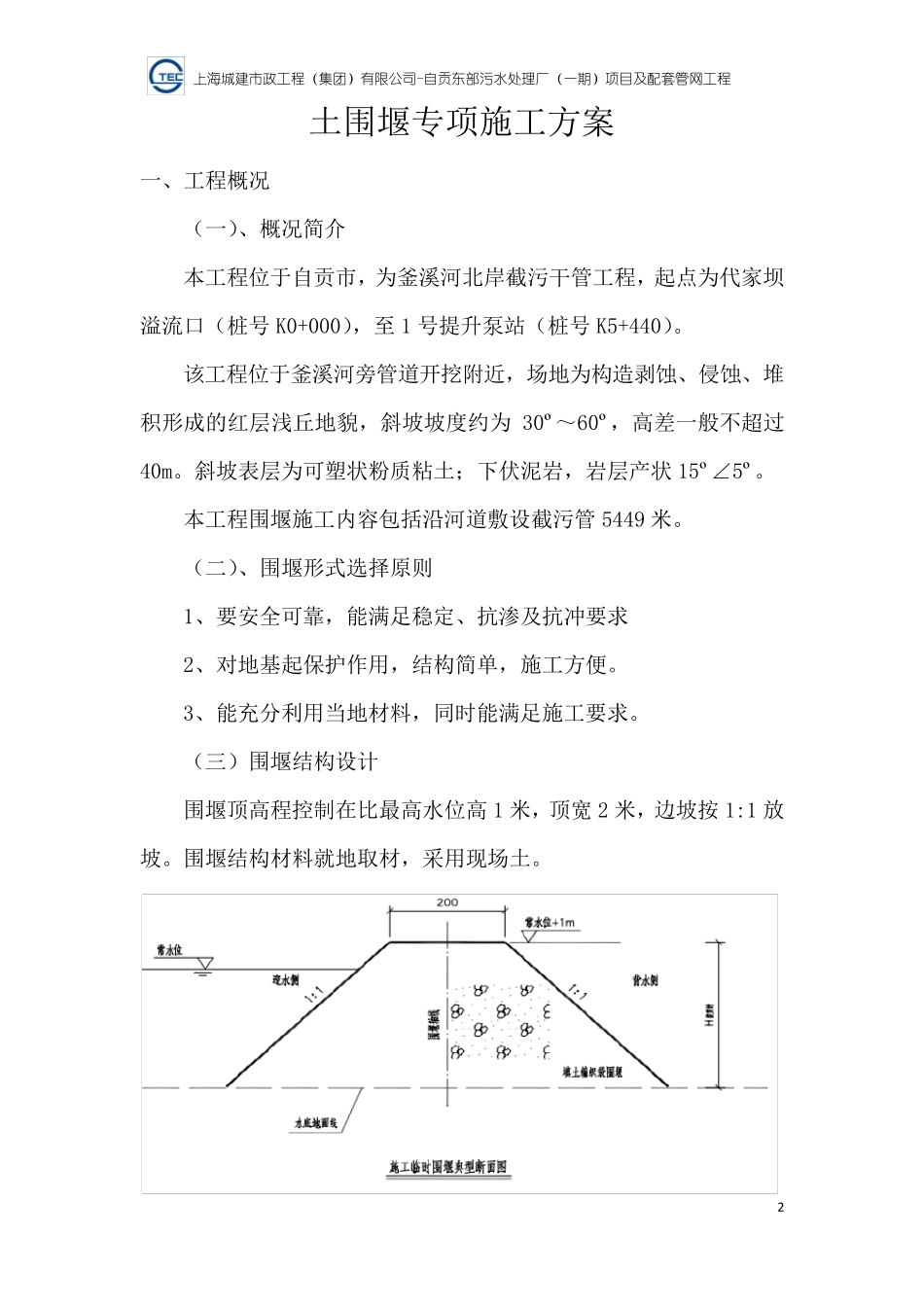

自贡市东部污水处理厂(一期)项目及配套管网工程 (代家坝溢流口至 1 号提升泵站) 土 围 堰 专 项 施 工 方 案 承 载 城市梦想 建筑美好生活 上海城建市政工程(集团)有限公司 2018 年 05 月 15 日 上海城建市政工程(集团)有限公司-自贡东部污水处理厂(一期)项目及配套管网工程 1 会 签 页 编制单位:上海城建市政工程(集团)有限公司 总工程师: 工程技术部: 编制人: 编制日期:2018 年 5 月 15 日 上海城建市政工程(集团)有限公司-自贡东部污水处理厂(一期)项目及配套管网工程 2 土围堰专项施工方案 一、工程概况 (一)、概况简介 本工程位于自贡市,为釜溪河北岸截污干管工程,起点为代家坝溢流口(桩号K0+000),至1 号提升泵站(桩号K5+440)。 该工程位于釜溪河旁管道开挖附近,场地为构造剥蚀、侵蚀、堆积形成的红层浅丘地貌,斜坡坡度约为30º~60º,高差一般不超过40m。斜坡表层为可塑状粉质粘土;下伏泥岩,岩层产状15º∠5º。 本工程围堰施工内容包括沿河道敷设截污管5449 米。 (二)、围堰形式选择原则 1、要安全可靠,能满足稳定、抗渗及抗冲要求 2、对地基起保护作用,结构简单,施工方便。 3、能充分利用当地材料,同时能满足施工要求。 (三)围堰结构设计 围堰顶高程控制在比最高水位高1 米,顶宽2 米,边坡按1:1 放坡。围堰结构材料就地取 材,采 用现 场土。 上海城建市政工程(集团)有限公司-自贡东部污水处理厂(一期)项目及配套管网工程 3 二、主要应用标准和规范 1、自贡市东部污水处理厂(一期)项目及配套管网工程相应图纸; 2、施工组织设计及相关文件; 3、踏勘工地,从现场调查、采集、咨询所获取的信息。 三、施工准备 1、技术准备 1.1、熟悉和分析工程地质、水文地质资料、基础形状尺寸和埋深情况、施工水位和流速、河床地质和周边情况分析等。 1.2、制定详细的施工施工方案审批后实施,实施前需对围堰作业班组进行技术交底,测量工程师对设计围堰平面位置进行放样。 1.3、河床处理:修筑围堰前,先将堰底处河床上的树根、石块、表面淤泥及杂物挖除,大致整平。 2、施工机具准备 2.1、运输设备:自卸车、装载机、手推车。 2.2、抽挖设备:挖掘机、潜污泵、水泵等。 2.3、测量仪器 :全 站 仪、水准仪、钢 尺等。 3、材 料及其 他 准备 3.1、主要材 料:编 织袋 、草 袋 等,粘 土 。 3.2、其 他...
