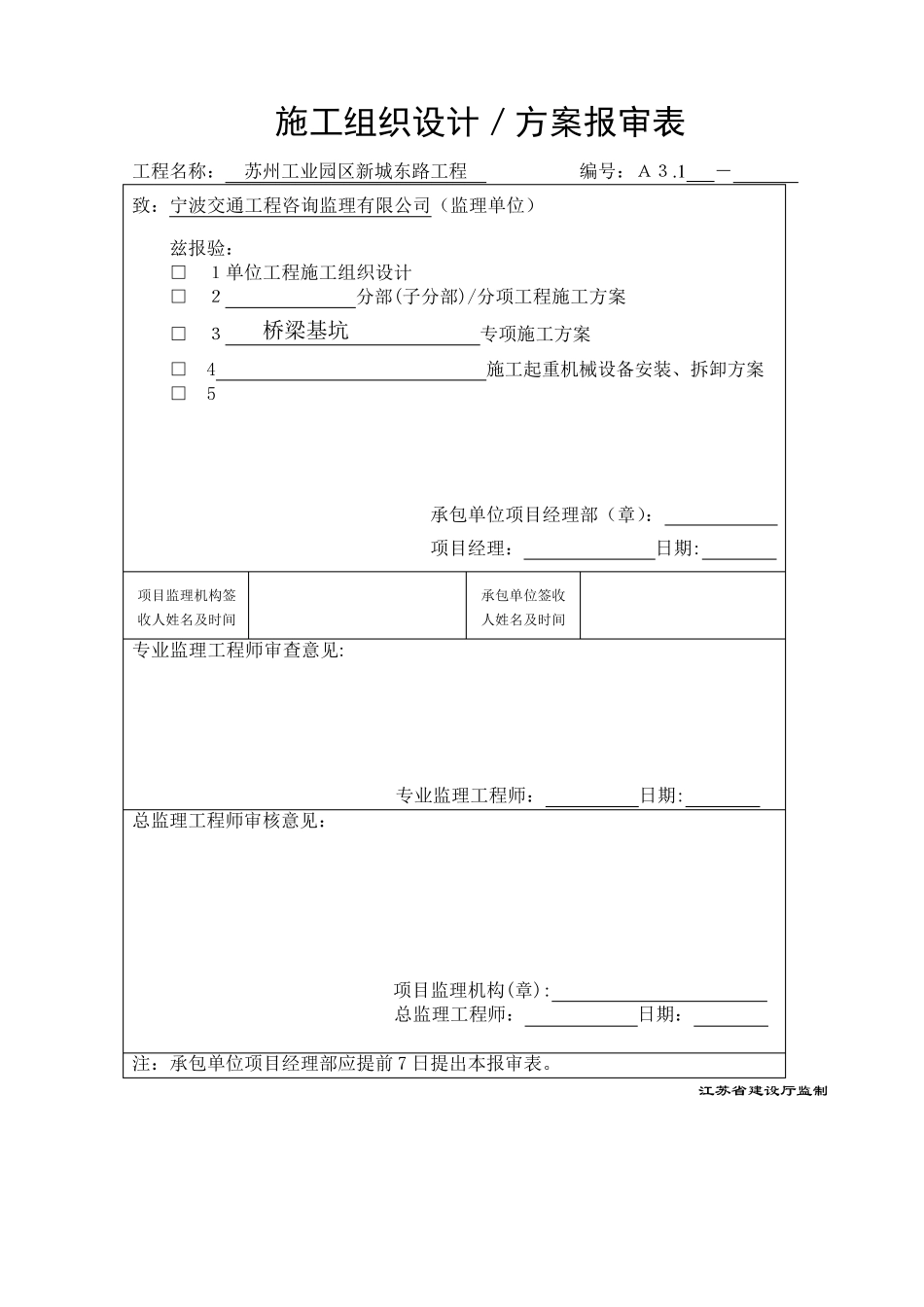

施工组织设计/方案报审表 工程名称: 苏州工业园区新城东路工程 编号:A3
1 - 致:宁波交通工程咨询监理有限公司(监理单位) 兹报验: □ 1单位工程施工组织设计 □ 2 分部(子分部)/分项工程施工方案 □ 3 桥梁基坑 专项施工方案 □ 4 施工起重机械设备安装、拆卸方案 □ 5 承包单位项目经理部(章): 项目经理: 日期: 项目监理机构签收人姓名及时间 承包单位签收人姓名及时间 专业监理工程师审查意见: 专业监理工程师: 日期: 总监理工程师审核意见: 项目监理机构(章): 总监理工程师: 日期: 注:承包单位项目经理部应提前 7 日提出本报审表

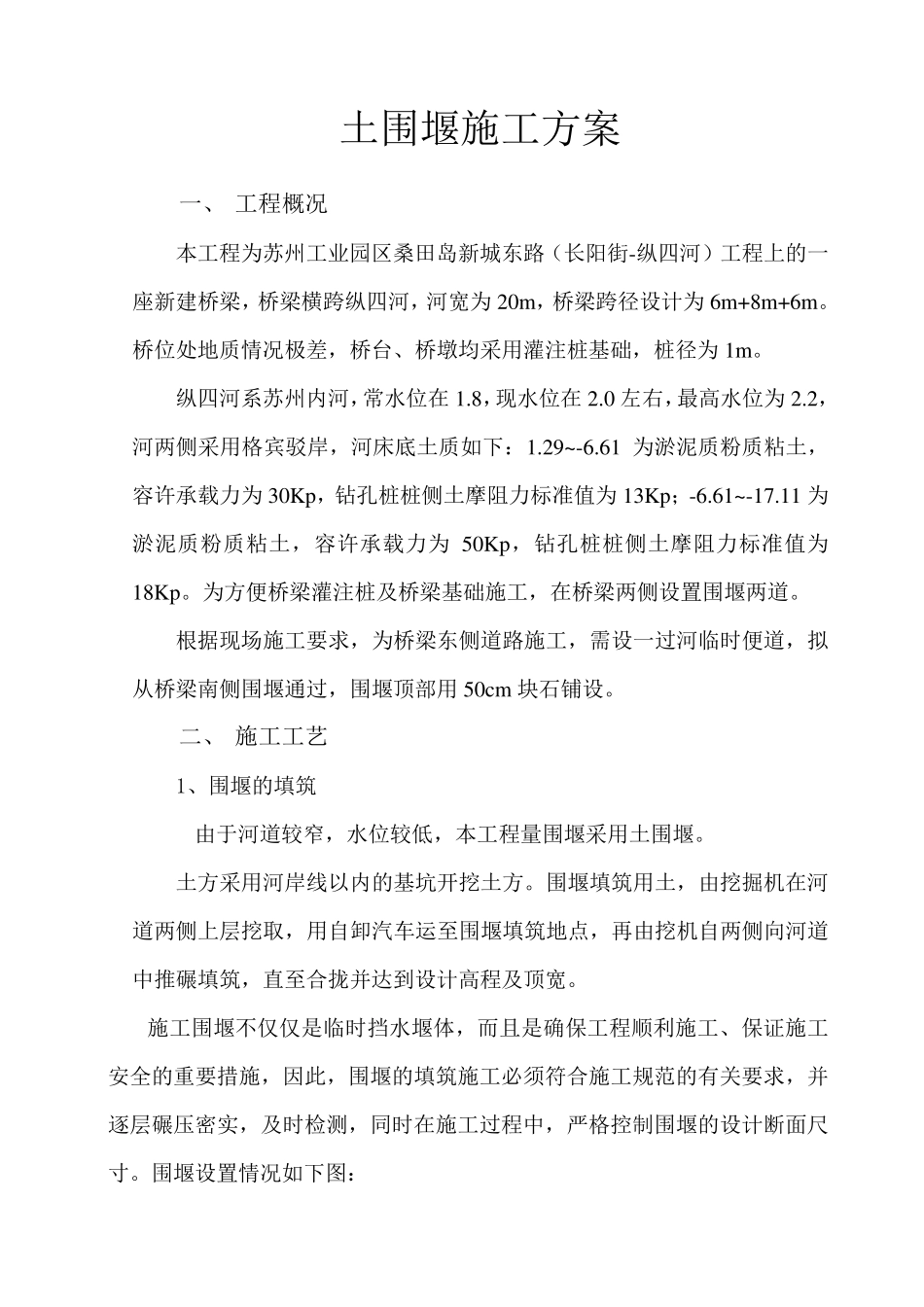

江苏省建设厅监制 土围堰施工方案 一、 工程概况 本工程为苏州工业园区桑田岛新城东路(长阳街-纵四河)工程上的一座新建桥梁,桥梁横跨纵四河,河宽为 20m,桥梁跨径设计为 6m+8m+6m
桥位处地质情况极差,桥台、桥墩均采用灌注桩基础,桩径为 1m
纵四河系苏州内河,常水位在 1
8,现水位在 2
0 左右,最高水位为 2
2,河两侧采用格宾驳岸,河床底土质如下:1
61 为淤泥质粉质粘土,容许承载力为 30Kp,钻孔桩桩侧土摩阻力标准值为 13Kp;-6
61~-17
11 为淤泥质粉质粘土,容许承载力为 50Kp,钻孔桩桩侧土摩阻力标准值为18Kp
为方便桥梁灌注桩及桥梁基础施工,在桥梁两侧设置围堰两道
根据现场施工要求,为桥梁东侧道路施工,需设一过河临时便道,拟从桥梁南侧围堰通过,围堰顶部用 50cm 块石铺设
二、 施工工艺 1、围堰的填筑 由于河道较窄,水位较低,本工程量围堰采用土围堰
土方采用河岸线以内的基坑开挖土方
围堰填筑用土,由挖掘机在河道两侧上层挖取,用自卸汽车运至围堰填筑地点,再由挖机自两侧向河道中推碾填筑,直至合拢并达 到 设计高程及顶宽

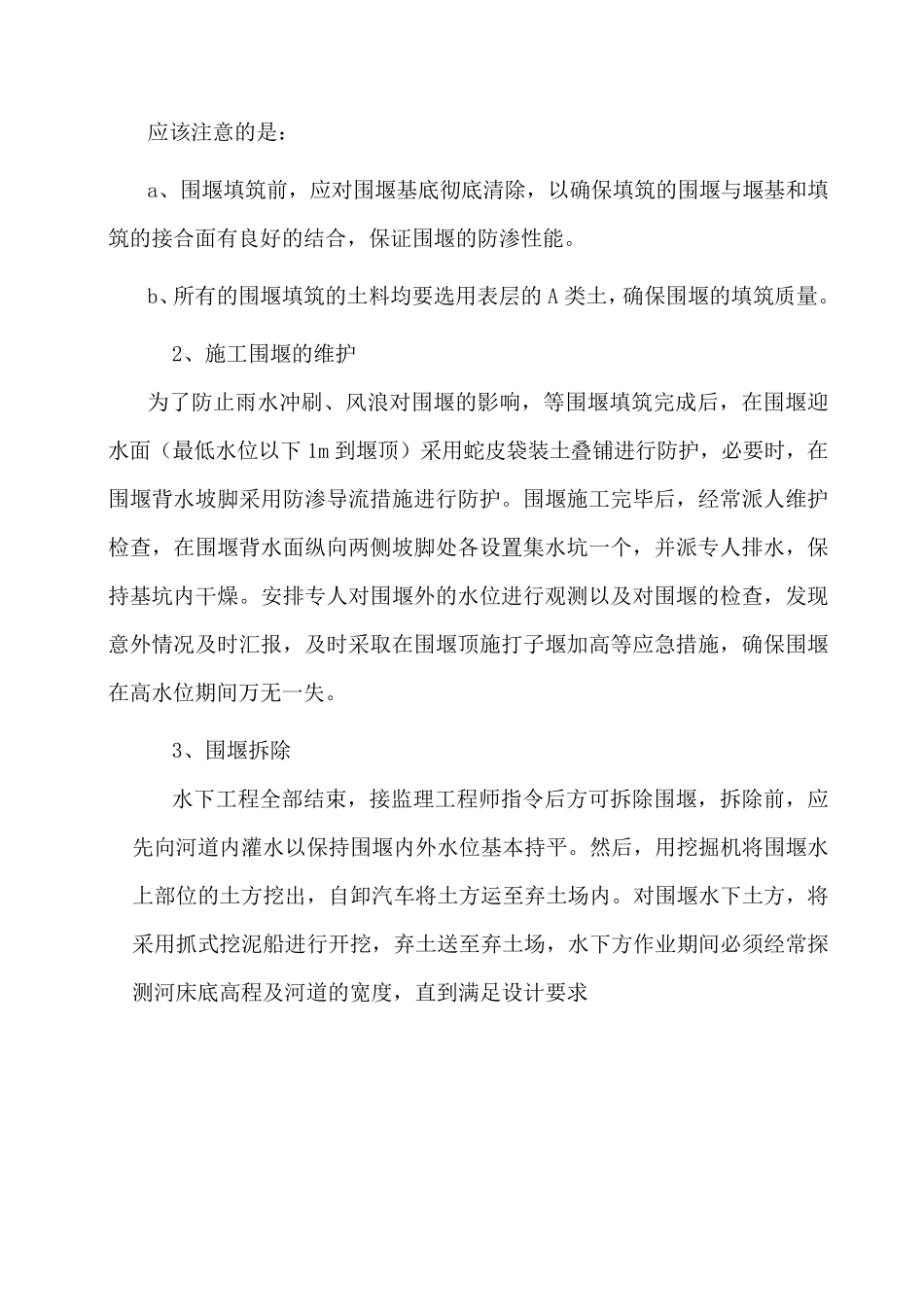

施工围堰不 仅 仅 是 临时挡
