SMW工法研究制作:WORKFORYXFSMW工法概述:SMW工法连续墙于1976年在日本问世,近几年在我国上海、杭州、南京等地推广,适用于软弱地基加固,场地受限的深基础工程
该施工方法利用专门的多轴搅拌就地钻进切削土体,同时在钻头头部将水泥浆液体注入,充分搅拌混合后,在水泥土为结硬前将H型钢材插入搅拌桩内,形成具有一定强度的地下连续墙

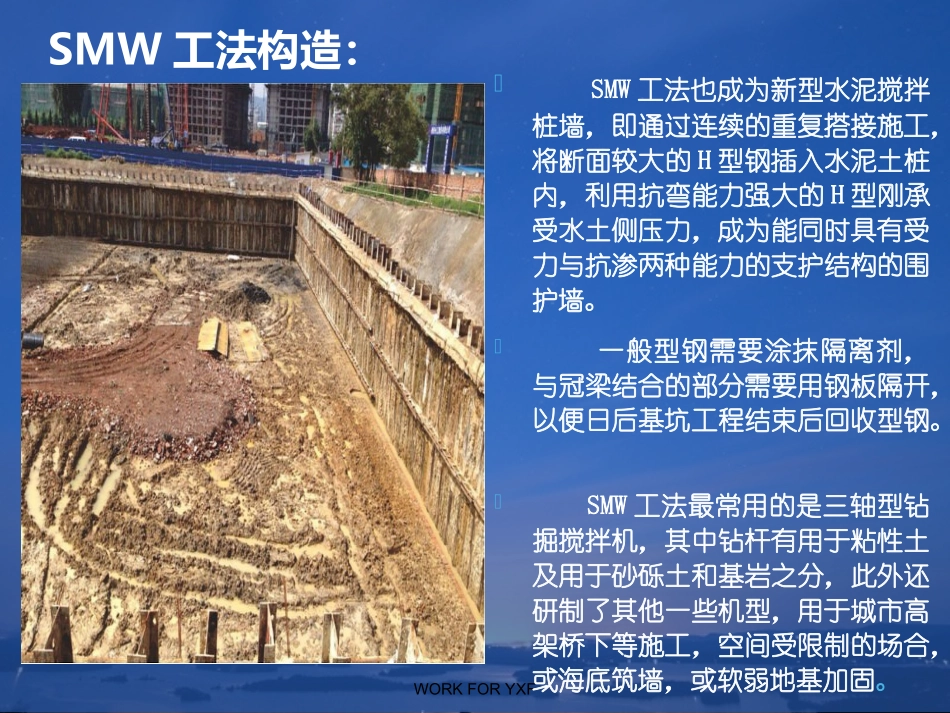

该墙可作为地下开挖基坑的挡土和止水结构,构造简单、止水性好、环境污染小、工期大短
WORKFORYXFSMW工法构造:SMW工法也成为新型水泥搅拌桩墙,即通过连续的重复搭接施工,将断面较大的H型钢插入水泥土桩内,利用抗弯能力强大的H型刚承受水土侧压力,成为能同时具有受力与抗渗两种能力的支护结构的围护墙
一般型钢需要涂抹隔离剂,与冠梁结合的部分需要用钢板隔开,以便日后基坑工程结束后回收型钢
SMW工法最常用的是三轴型钻掘搅拌机,其中钻杆有用于粘性土及用于砂砾土和基岩之分,此外还研制了其他一些机型,用于城市高架桥下等施工,空间受限制的场合,或海底筑墙,或软弱地基加固
WORKFORYXFSMW工法施工流程:导沟开挖置放导轨设置施工标志SMW施工插入H型钢型钢固定SMW施工完成拔除H型钢填补缝隙WORKFORYXFSMW施工详细说明:开挖导沟,设置围檩导向架:在沿SMW墙体位置需要开挖导向沟,并设置围檩导向架
导沟的作用:①清理地表块石、建筑垃圾等障碍物
②可使搅拌桩施工时涌土不至于冒出地表,影响文明施工
导向沟的宽、深尺寸一般根据搅拌桩的桩径及连接梁尺寸来确定,围檩导向的作用是确保搅拌桩及H型钢插入位置的准确置围檩导向架一般采用型钢做成导向围檩间距要比H型钢宽20~30mm,导向桩间距46m为宜
围檩导向架施工时.应控制轴线与标高
WORKFORYXFSMW施工详细说明:搅拌桩施工
SMW工法搅拌桩采用高水灰比
高水泥掺入量
