机床安装调试 1、机床的机、电装完工后,在通电前需进行安全检查
上强电前将所有自动保护开关断开,检查所有管线的连接情况
如果油管没有接好要将润滑,液压电机等断开
将 NC 系统的电源断开(24VDC):拔下在 NC 板上的三个插头(24VDC)、显示面板上的一个插头(24VDC)
以免因电压不正常损坏主板和电子器件
2、机床总电源上电后的电压检查
总电源通电后,首先,分别检查三相电源电压是否是正常值,有无缺相;然后,逐级检查空开的电压(分断、合闸)是否正常;检查 24VDC 电源是否正常,断路器合闸前后的电压电否正常
以上项目检查完成后,断开机床总电源
断开所有交流回路的断路器(空开),在断电的状态下插好 NC 系统的四个电源插头
准备机床和系统的通电工作
3、机床和系统的通电 电源检查完成后,可以进行机床和系统的通电
NC 系统上电后 TNC I530 进行数据更新和安装机床备份数据,数据通讯接口用 Ethernet,进入 TCP/IP 设置界面设置 IP 地址:192
222,子网:255
0,进入 NET 设置的密码为:NET123
升级后的新版本为:340 490-003,升级后要删除旧的文件
传输软件为HDH 的 TNCremo
4、机床系统数据传输 系统更新后,传输机床控制所需的文件和数据
在 TNC 530 硬盘下有\NC、\PLC 等子目录,根据文件属性将数据文件传输到相应的目录

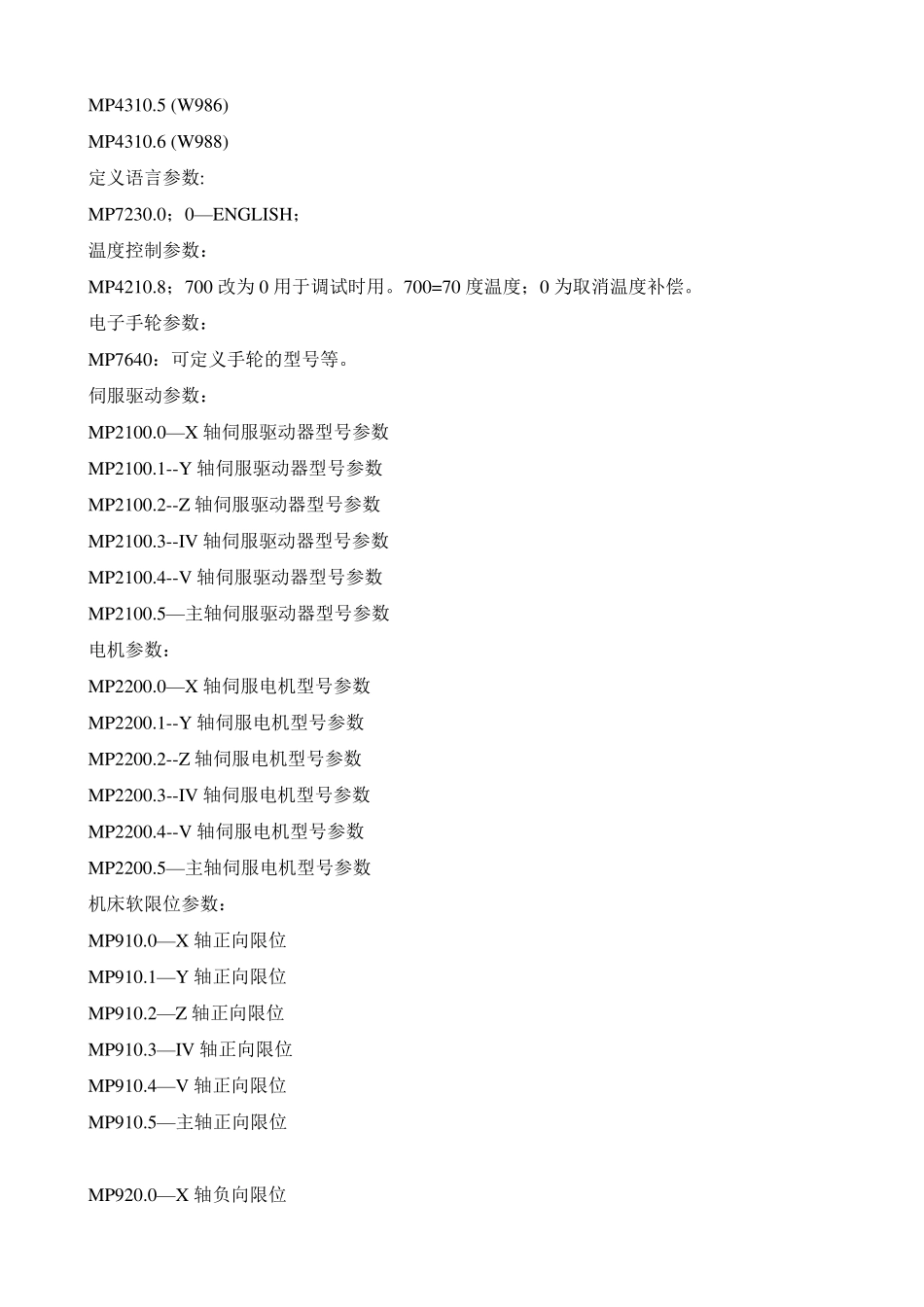

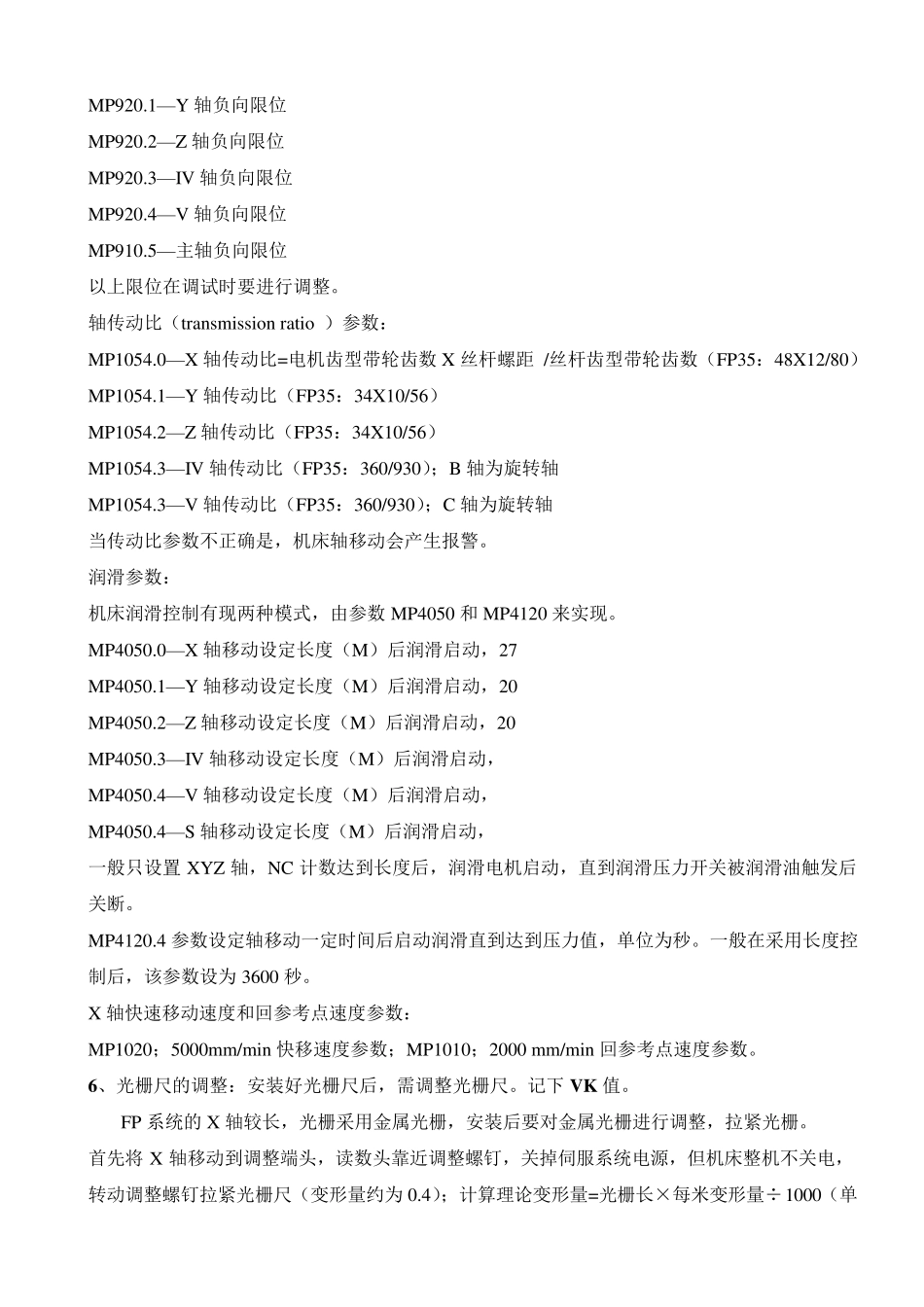

数据文件主要有,报警文件—Langu age;铣头补偿控制文件—KINEMAT(RTCP);公司商标文件—Logo;PLC 程序文件—960320011M
SRC;机床参数 MP 文件—MPLIST
SYS,MPNAME
MP;M 功能定义文件—MGROUPS
SYS;数据设置信息文件 —OEM
SYS(该文件要根据数据文件的安装路径、
