成都市蒲江县海川·阳光尚城后浇带施工方案 四川建设集团蒲江海川项目部 - 1 - 后浇带专项施工方案 一、 后浇带模板 本工程后浇带分为底板后浇带,外墙后浇带,现浇梁、楼板后浇带
1 底板后浇带 1
1 底板后浇带的做法 按照设计要求,底板后浇带设置钢板止水带及铺设专用钢板网,具体做法如下图: 1
2 底板后浇带闸槎: 后浇带闸槎采用钢丝网片,用14钢筋做龙骨,间距300㎜进行固定,以确保砼浇筑时钢丝网不鼓胀漏浆,详见下图: 成都市蒲江县海川·阳光尚城后浇带施工方案 四川建设集团蒲江海川项目部 - 2 - 1
2现浇梁、楼板后浇带 1

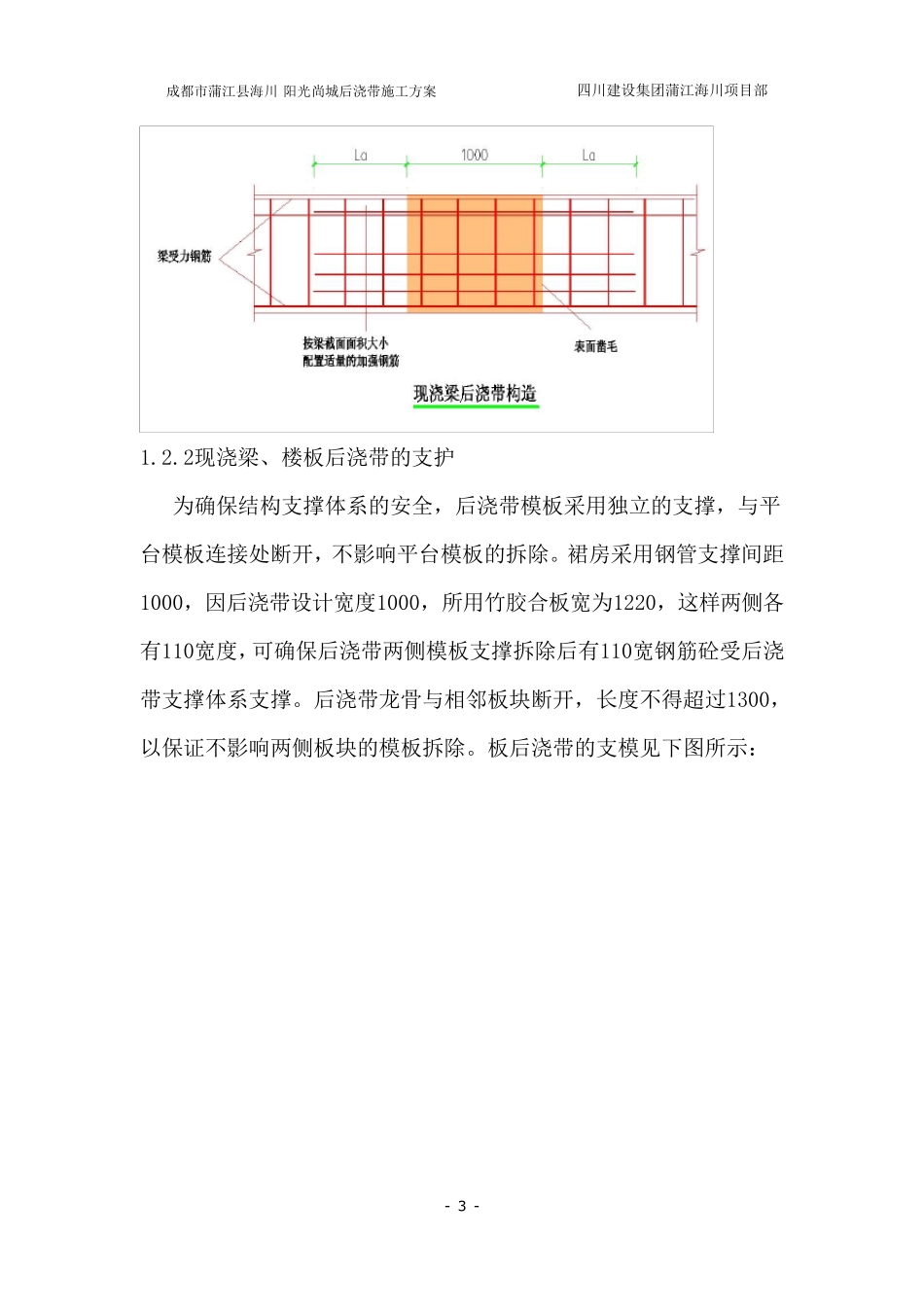

1现浇梁、楼板后浇带的做法 成都市蒲江县海川·阳光尚城后浇带施工方案 四川建设集团蒲江海川项目部 - 3 - 1
2现浇梁、楼板后浇带的支护 为确保结构支撑体系的安全,后浇带模板采用独立的支撑,与平台模板连接处断开,不影响平台模板的拆除
裙房采用钢管支撑间距1000,因后浇带设计宽度1000,所用竹胶合板宽为1220,这样两侧各有110宽度,可确保后浇带两侧模板支撑拆除后有110宽钢筋砼受后浇带支撑体系支撑
后浇带龙骨与相邻板块断开,长度不得超过1300,以保证不影响两侧板块的模板拆除
板后浇带的支模见下图所示: 成都市蒲江县海川·阳光尚城后浇带施工方案 四川建设集团蒲江海川项目部 - 4 - 后浇带两侧梁属于臂结构,应在梁底中间部位采用加密支撑钢管
后浇带的留槎在梁的部位使用双层5㎜孔眼铅丝网,背面用1 6 钢筋固定牢靠;在板的部位使用竹夹板根据钢筋的间距锯口支设,以确保钢筋保护层的准确
后浇带覆盖保护:在浇筑后浇带两侧平台后,在后浇带边浇高内无杂物
3外墙后浇带3 0㎜的砼带用于拦住养护水
后浇带上方先覆盖一层塑料薄膜或彩条布,再覆盖一层竹夹板,以保持后浇带 二、 后浇带钢筋绑扎 钢筋绑扎时后浇带两
