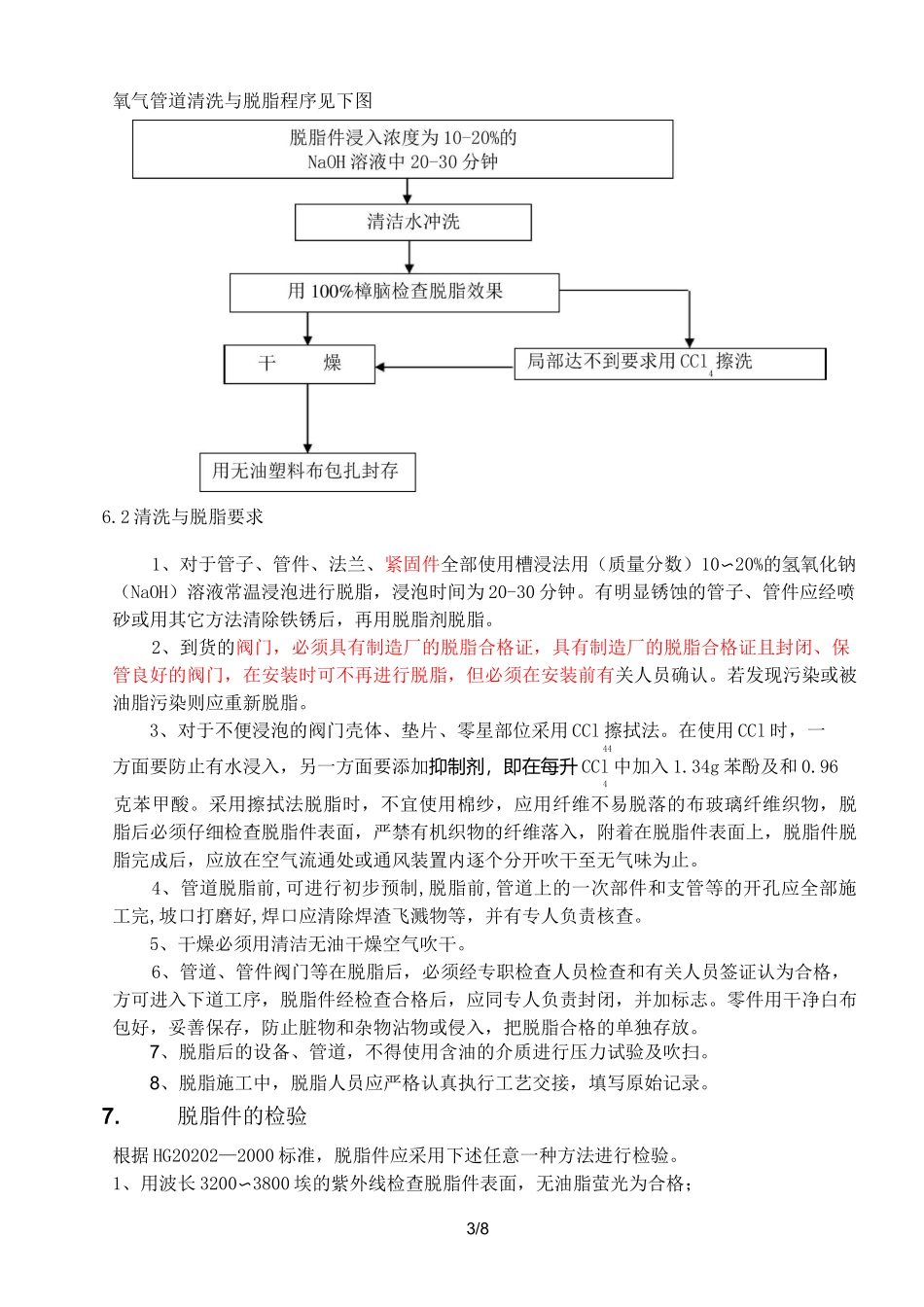

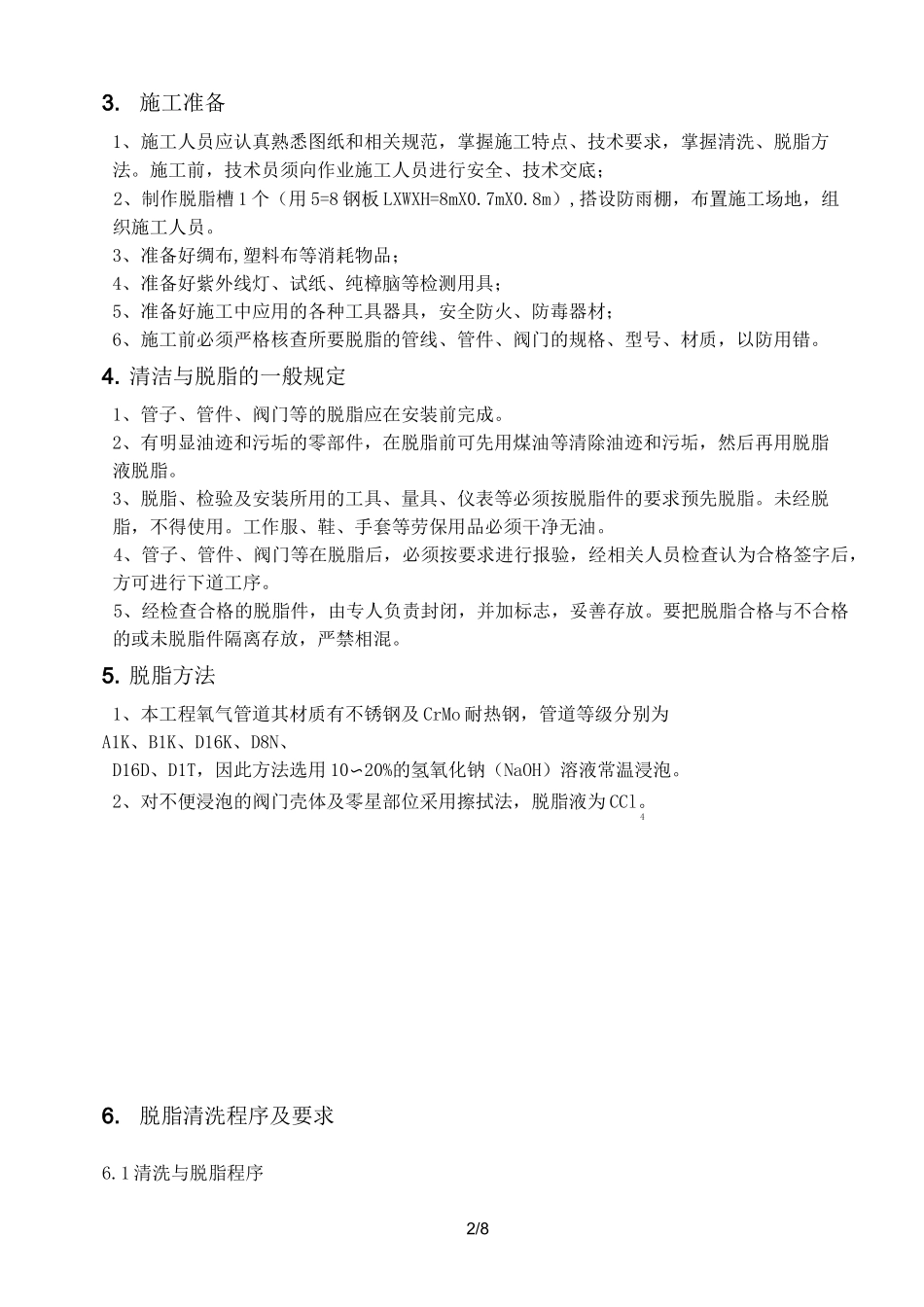

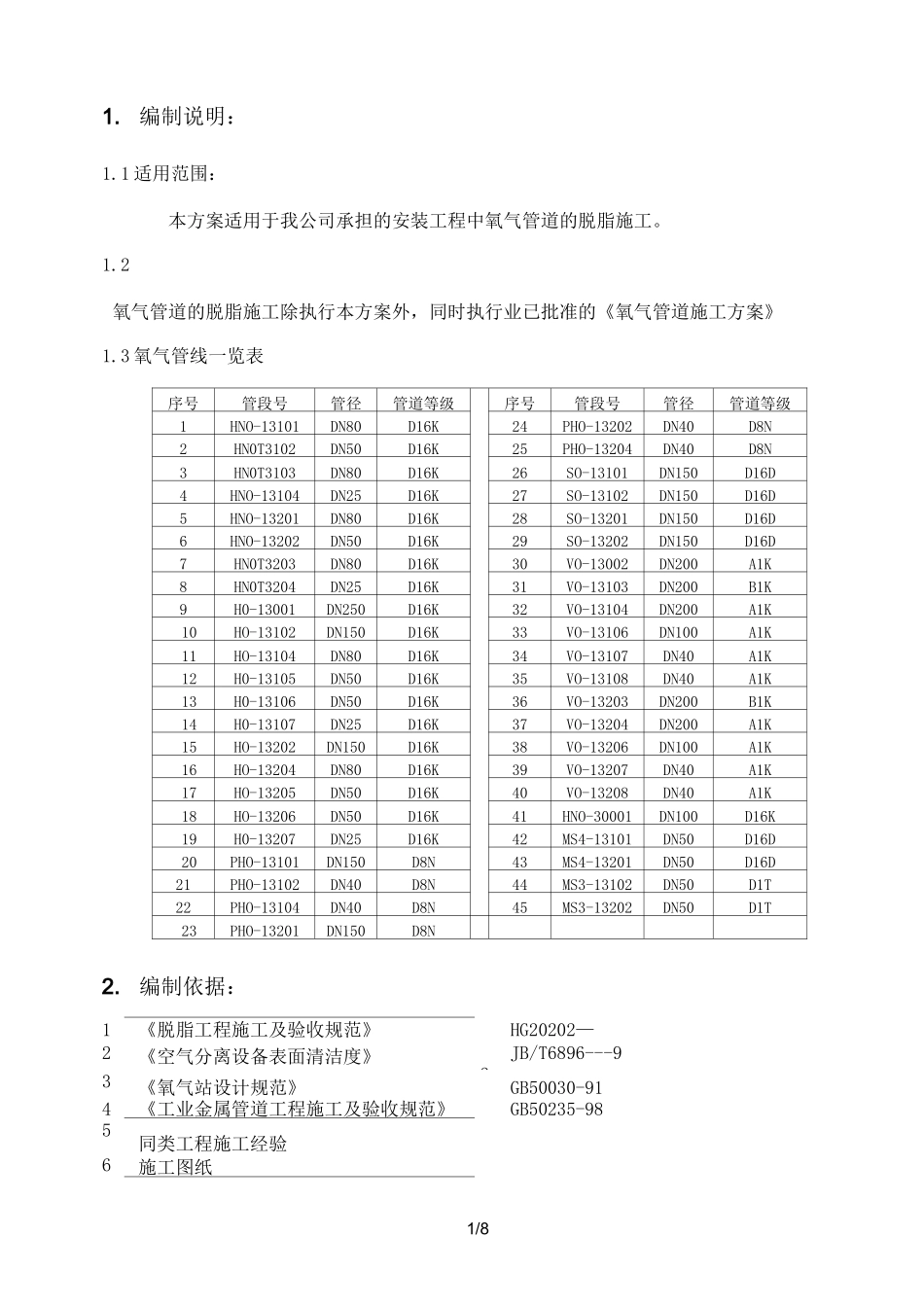

1/81.编制说明:1.1 适用范围:本方案适用于我公司承担的安装工程中氧气管道的脱脂施工。1.2氧气管道的脱脂施工除执行本方案外,同时执行业已批准的《氧气管道施工方案》1.3 氧气管线一览表序号管段号管径管道等级序号管段号管径管道等级1HNO-13101DN80D16K24PHO-13202DN40D8N2HN0T3102DN50D16K25PHO-13204DN40D8N3HN0T3103DN80D16K26SO-13101DN150D16D4HNO-13104DN25D16K27SO-13102DN150D16D5HNO-13201DN80D16K28SO-13201DN150D16D6HNO-13202DN50D16K29SO-13202DN150D16D7HN0T3203DN80D16K30VO-13002DN200A1K8HN0T3204DN25D16K31VO-13103DN200B1K9H0-13001DN250D16K32VO-13104DN200A1K10HO-13102DN150D16K33VO-13106DN100A1K11HO-13104DN80D16K34VO-13107DN40A1K12H0-13105DN50D16K35VO-13108DN40A1K13H0-13106DN50D16K36VO-13203DN200B1K14H0-13107DN25D16K37VO-13204DN200A1K15HO-13202DN150D16K38VO-13206DN100A1K16HO-13204DN80D16K39VO-13207DN40A1K17HO-13205DN50D16K40VO-13208DN40A1K18HO-13206DN50D16K41HNO-30001DN100D16K19H0-13207DN25D16K42MS4-13101DN50D16D20PHO-13101DN150D8N43MS4-13201DN50D16D21PHO-13102DN40D8N44MS3-13102DN50D1T22PHO-13104DN40D8N45MS3-13202DN50D1T23PHO-13201DN150D8N2.编制依据:1、《脱脂工程施工及验收规范》HG20202—20002、《空气分离设备表面清洁度》JB/T6896---933、《氧气站设计规范》GB50030-914《工业金属管道工程施工及验收规范》GB50235-985、同类工程施工经验6、施工图纸2/83.施工准备1、施工人员应认真熟悉图纸和相关规范,掌握施工特点、技术要求,掌握清洗、脱脂方法。施工前,技术员须向作业施工人员进行安全、技术交底;2、制作脱脂槽 1 个(用 5=8 钢板 LXWXH=8mX0.7mX0.8m),搭设防雨棚,布置施工场地,组织施工人员。3、准备好绸布,塑料布等消耗物品;4、准备好紫外线灯、试纸、纯樟脑等检测用具;5、准备好施工中应用的各种工具器具,安全防火、防毒器材;6、施工前必须严格核查所要脱脂的管线、管件、阀门的规格、型号、材质,以防用错。4. 清洁与脱脂的一般规定1、管子、管件、阀门等的脱脂应在安装前完成。2、有明显油迹和污垢的零部件,在脱脂前可先用煤油等清除油迹和污垢,然后再用脱脂液脱脂。3、脱脂、检验及安装所用的工具、量具、仪表等必须按脱脂件的要求预先脱脂。未经脱脂,不得使用。工作服、鞋、手套等劳保用品必须干净无油。4、管子、管件、阀门等在脱脂...
