舞钢市 2017 年度县级国有公益性水利设施维修养护工程(水库工程)度汛方案编制:审核:李鑫审批:林州中港建筑工程有限责任公司舞钢市 2017 年度县级国有公益性水利设施维修养护工程二 0 一八年六月舞钢市 2017 年度县级国有公益性水利设施维修养护工程(水库工程)度汛方案一、工程概况(一)后营水库基本情况:舞钢市尚店镇王皮岗水库位于舞钢市王皮岗村境内,距尚店镇 3km,属淮河流域洪汝河水系滚河支流,舞钢市后营水库除险加固工程施工工期 4 个月,计划工期从 2014 年 4 月开工至 2014年 8 月完工,工程施工期间跨越汛期
后营水库主要有主坝、副坝、溢洪道和交通桥四部分组成
后营水库大坝为均质土坝,现状大坝全长 105m,坝顶高程,最大坝高,坝顶平均宽 4m;副坝全长为 83m,最大坝高,坝顶高程,顶宽平均宽
(二)目前建设情况1、本工程主要施工内容包括:主坝加固工程、副坝加固工程、溢洪道加固工程、交通桥工程等项目
2、目前大坝内坡已整修完毕,内坡齿墙正在砌筑中
3、根据施工安排,保证工程建设不出问题,不受损失的前提下,加快施工进度,把对水库安全的影响降到最低,确保水库安全度汛
二、防汛目标和任务(一)在工程设计标准内不跨坝,在超标准洪水情况下做到有对策、有措施,最大限度地减少灾害损失,避免人员伤亡
(二)汛期 24 小时监控巡查,落实预警、报警措施,制定发生险情时及时抢护和转移群众的预案
三、渡汛的主要措施(一)强化意识、健全组织1、防汛责任重如泰山,为防御可能发生的大洪水,坚决贯彻“安全第一、预防为主、全力抢险”的方针
切实认真地从人员、物质、技术等方面做好抗大洪、战大灾的充分准备,强化防范意识,自觉认真地履行防汛职责和义务

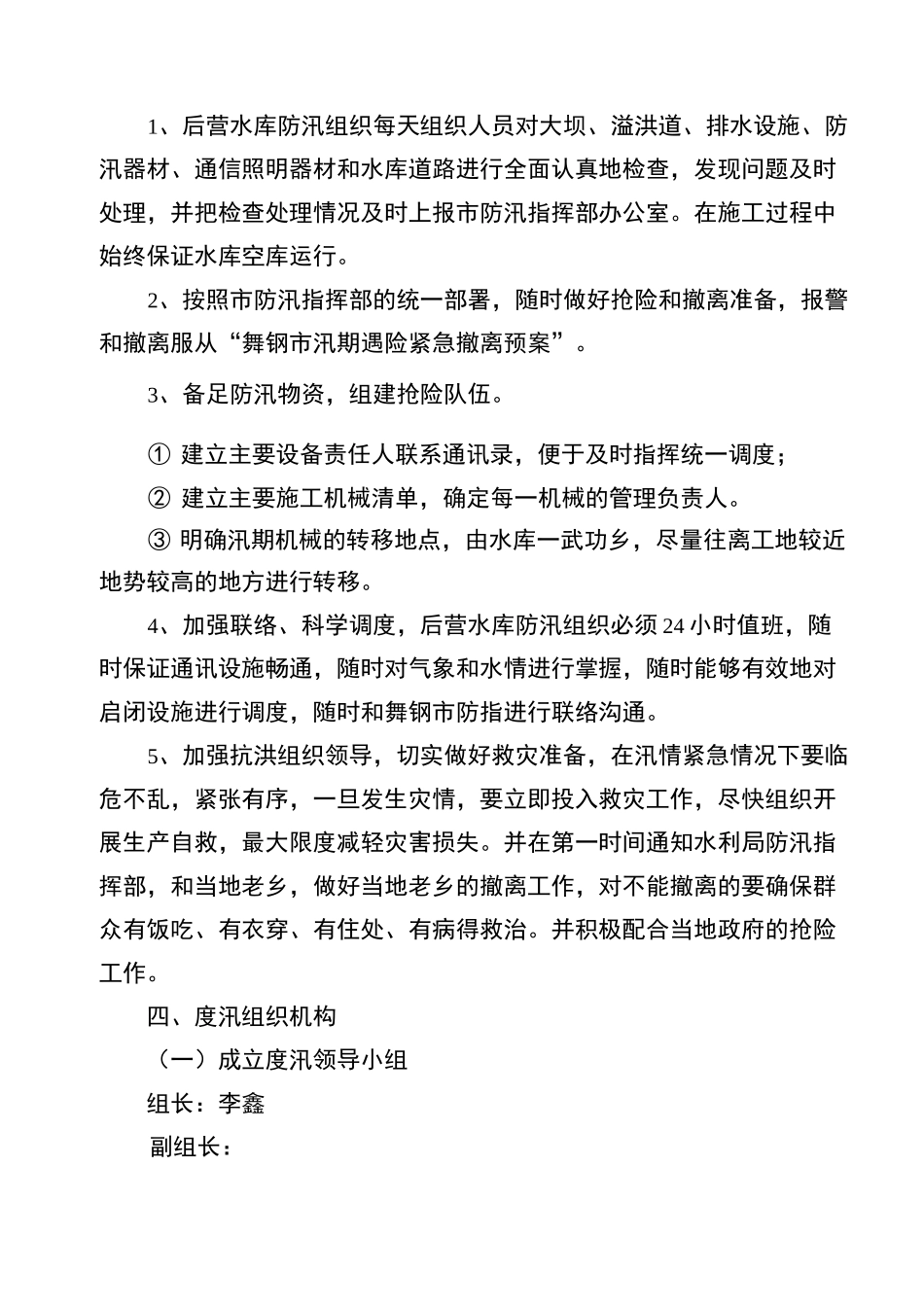

2、成立后营水库防汛组织,负责后营水库的防汛工作,统一接受市防汛指挥部的领导,层层落实责任,建立相应的责任制,搞好后营水库的防汛工作
