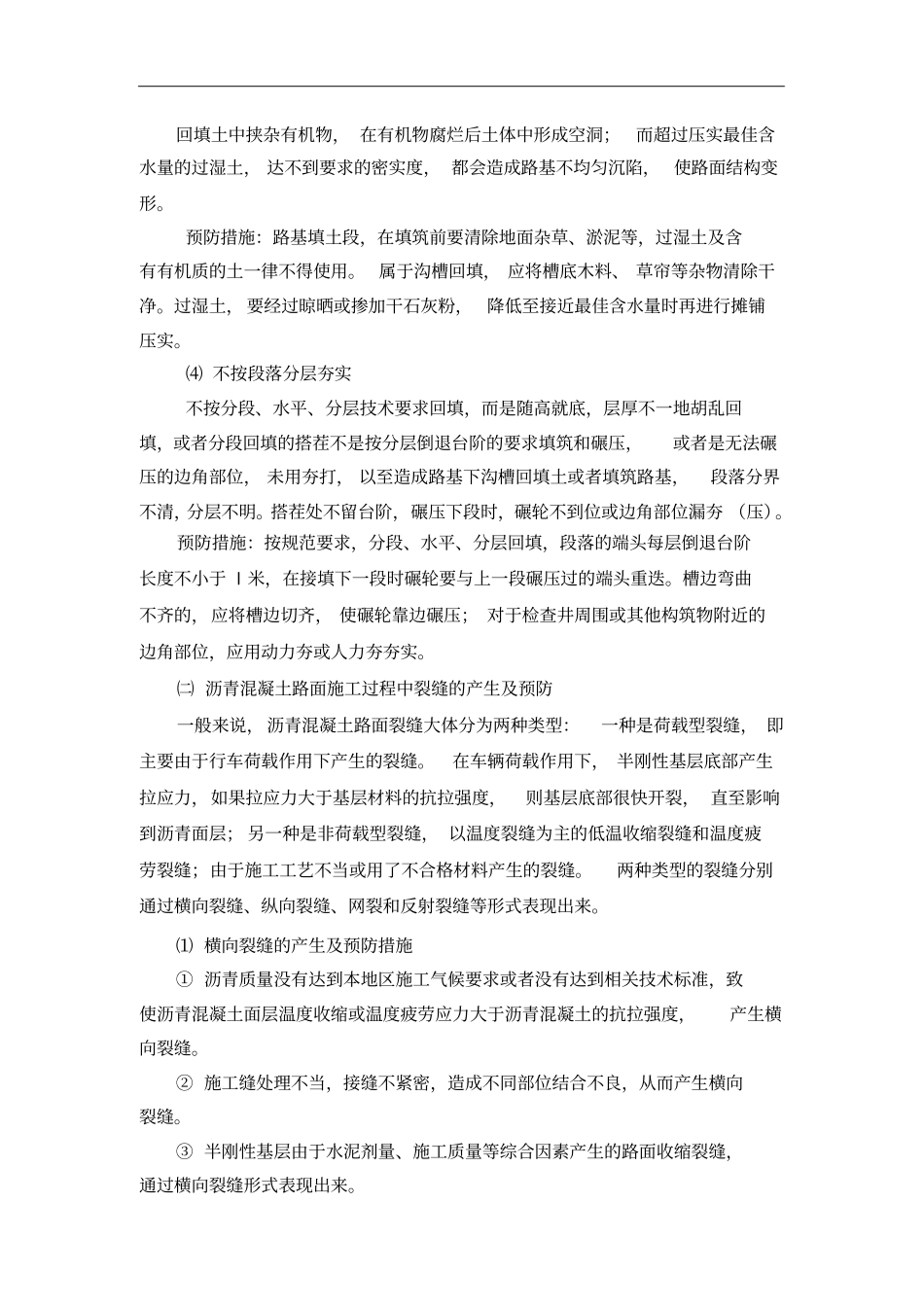

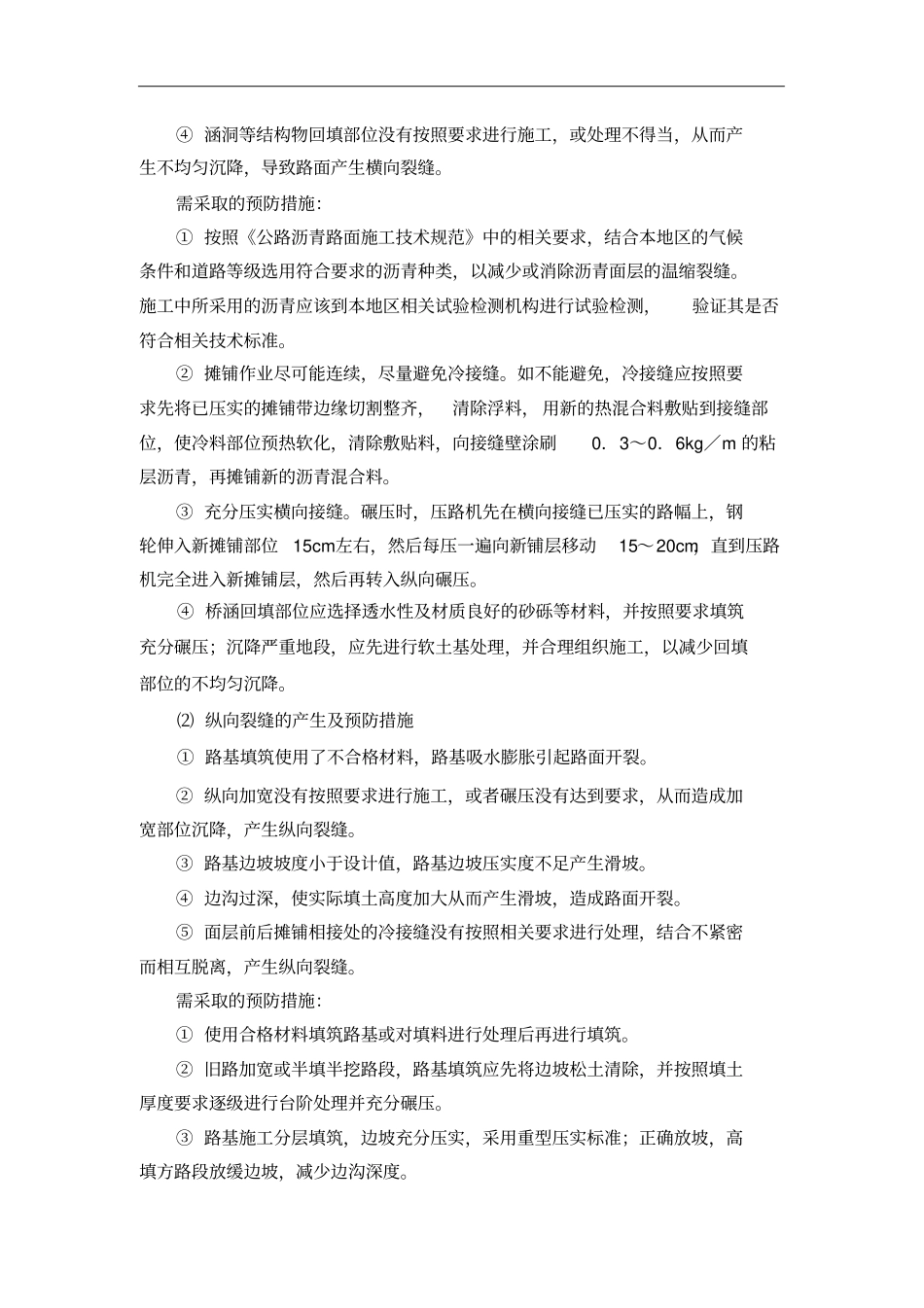

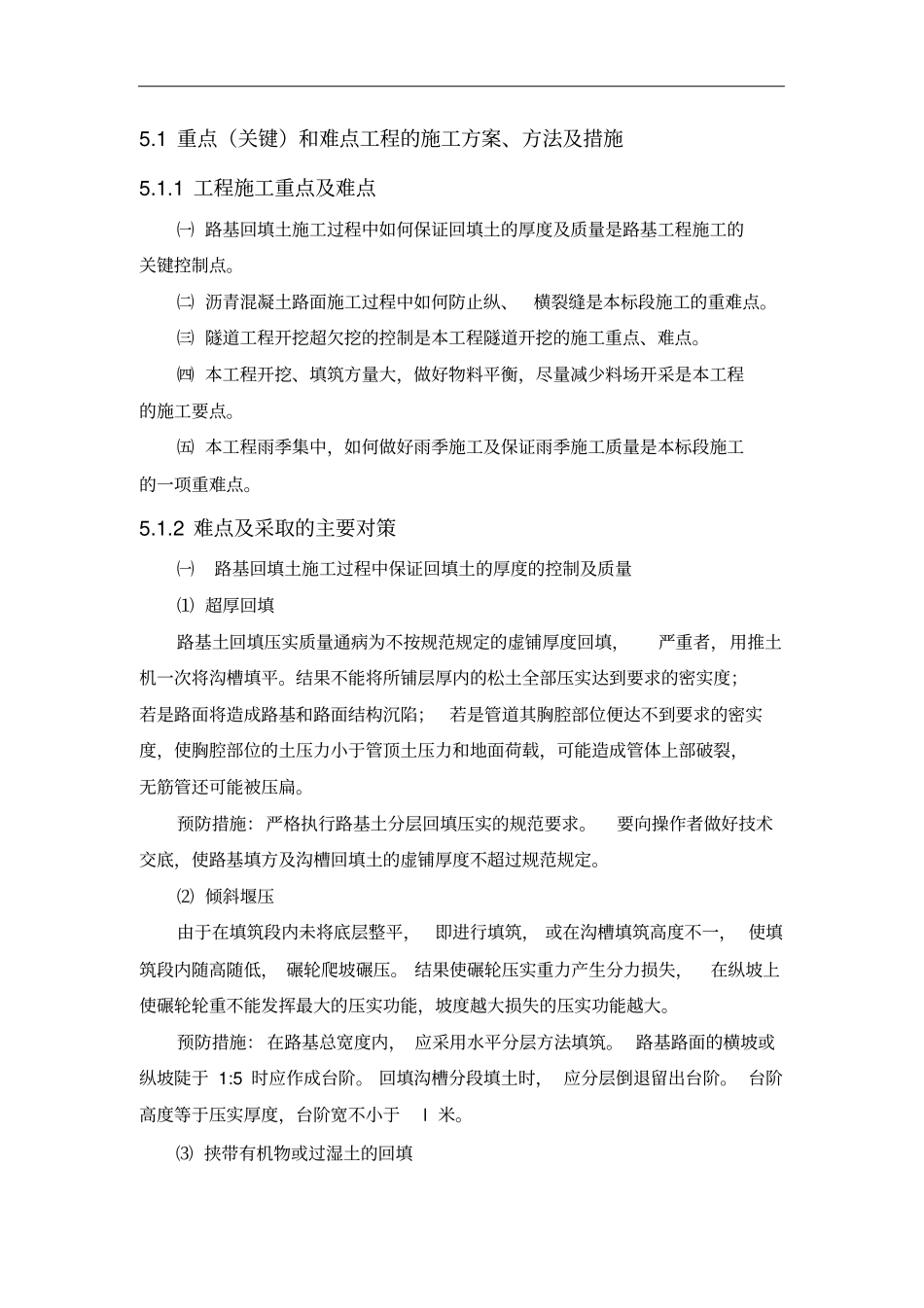

1 重点(关键)和难点工程的施工方案、方法及措施5
1 工程施工重点及难点㈠ 路基回填土施工过程中如何保证回填土的厚度及质量是路基工程施工的关键控制点
㈡ 沥青混凝土路面施工过程中如何防止纵、横裂缝是本标段施工的重难点
㈢ 隧道工程开挖超欠挖的控制是本工程隧道开挖的施工重点、难点
㈣ 本工程开挖、填筑方量大,做好物料平衡,尽量减少料场开采是本工程的施工要点
㈤ 本工程雨季集中,如何做好雨季施工及保证雨季施工质量是本标段施工的一项重难点
2 难点及采取的主要对策㈠路基回填土施工过程中保证回填土的厚度的控制及质量⑴ 超厚回填路基土回填压实质量通病为不按规范规定的虚铺厚度回填,严重者,用推土机一次将沟槽填平
结果不能将所铺层厚内的松土全部压实达到要求的密实度;若是路面将造成路基和路面结构沉陷;若是管道其胸腔部位便达不到要求的密实度,使胸腔部位的土压力小于管顶土压力和地面荷载,可能造成管体上部破裂,无筋管还可能被压扁
预防措施:严格执行路基土分层回填压实的规范要求
要向操作者做好技术交底,使路基填方及沟槽回填土的虚铺厚度不超过规范规定
⑵ 倾斜堰压由于在填筑段内未将底层整平,即进行填筑, 或在沟槽填筑高度不一, 使填筑段内随高随低, 碾轮爬坡碾压
结果使碾轮压实重力产生分力损失,在纵坡上使碾轮轮重不能发挥最大的压实功能,坡度越大损失的压实功能越大
预防措施: 在路基总宽度内, 应采用水平分层方法填筑
路基路面的横坡或纵坡陡于 1:5 时应作成台阶
回填沟槽分段填土时, 应分层倒退留出台阶
台阶高度等于压实厚度,台阶宽不小于l 米
⑶ 挟带有机物或过湿土的回填回填土中挟杂有机物, 在有机物腐烂后土体中形成空洞;而超过压实最佳含水量的过湿土, 达不到要求的密实度, 都会造成路基不均匀沉陷, 使路面结构变形
预防措施:路基填土段,在填筑前要清除地面杂草、淤泥等,过
