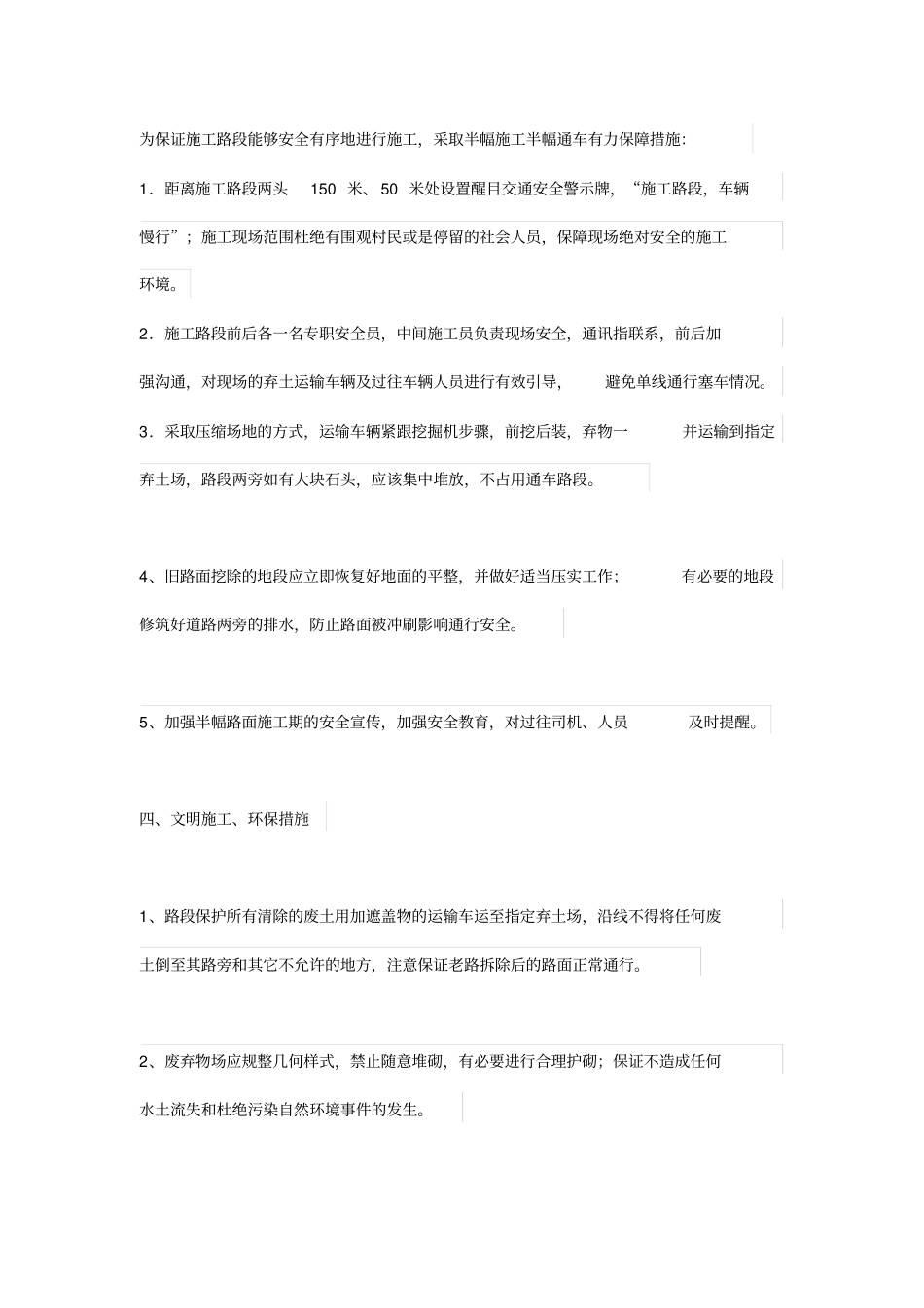

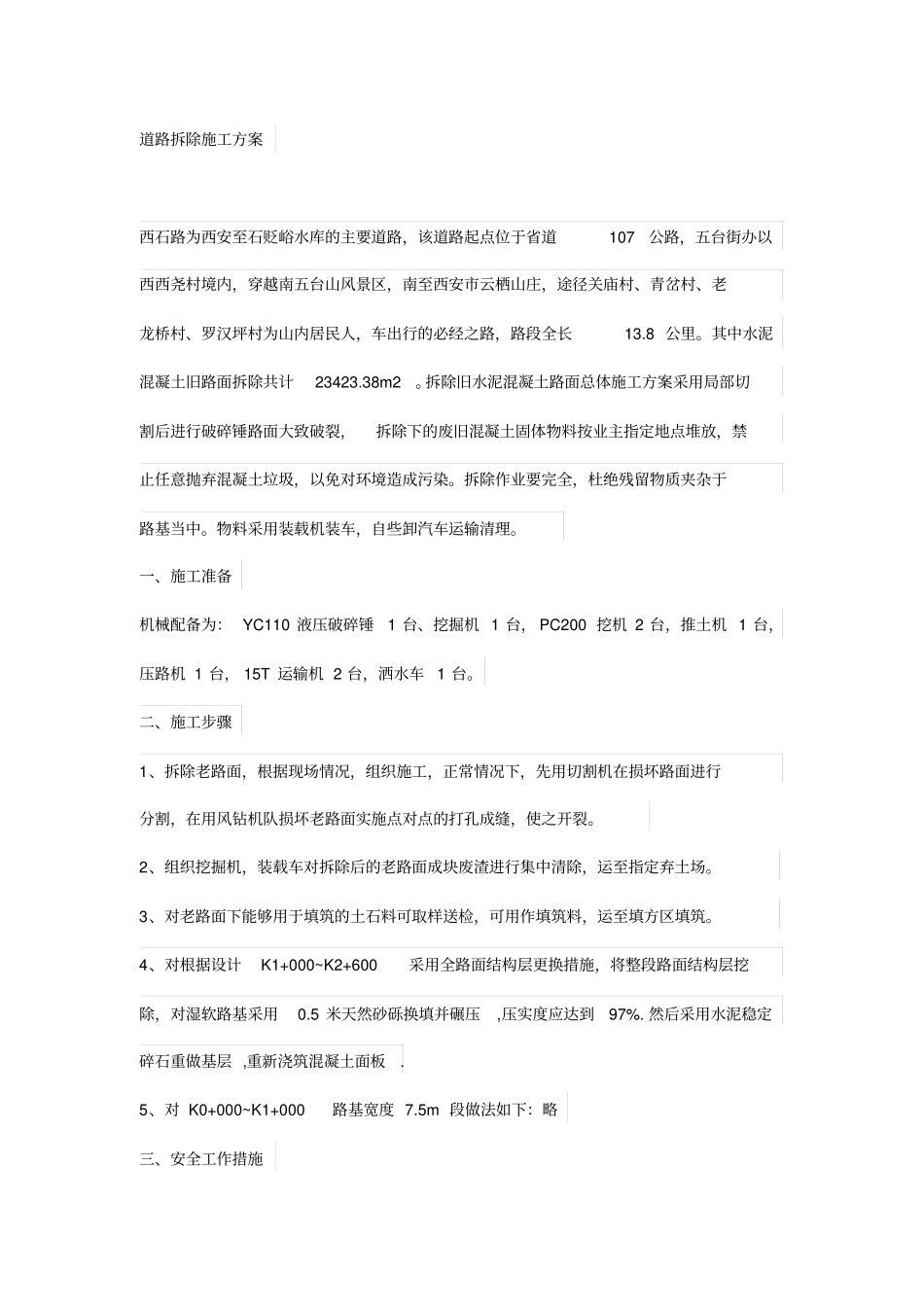

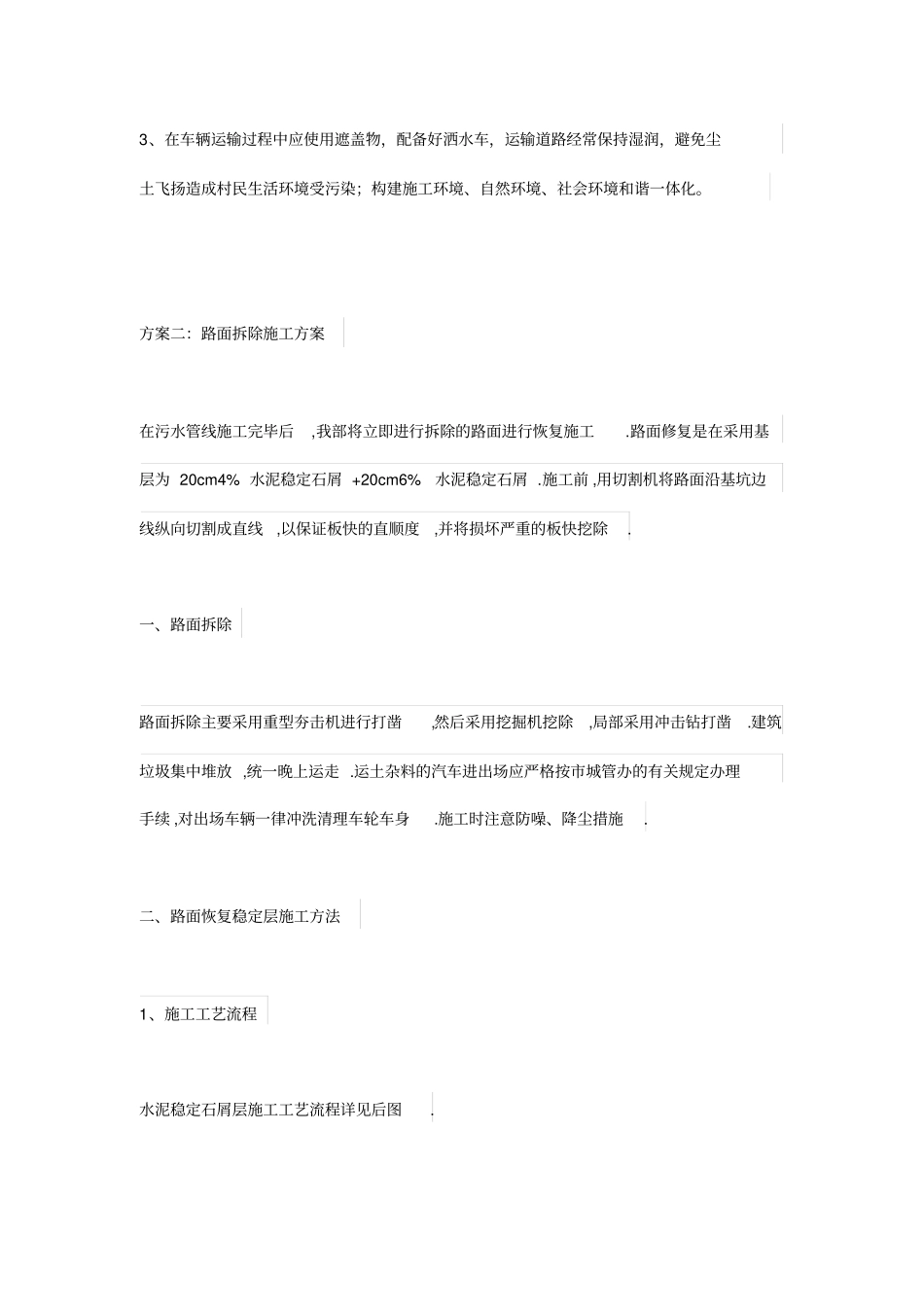

道路拆除施工方案西石路为西安至石贬峪水库的主要道路,该道路起点位于省道107公路,五台街办以西西尧村境内,穿越南五台山风景区,南至西安市云栖山庄,途径关庙村、青岔村、老龙桥村、罗汉坪村为山内居民人,车出行的必经之路,路段全长13.8 公里。其中水泥混凝土旧路面拆除共计23423.38m2。拆除旧水泥混凝土路面总体施工方案采用局部切割后进行破碎锤路面大致破裂,拆除下的废旧混凝土固体物料按业主指定地点堆放,禁止任意抛弃混凝土垃圾,以免对环境造成污染。拆除作业要完全,杜绝残留物质夹杂于路基当中。物料采用装载机装车,自些卸汽车运输清理。一、施工准备机械配备为: YC110 液压破碎锤1 台、挖掘机 1 台, PC200 挖机 2 台,推土机 1 台,压路机 1 台, 15T 运输机 2 台,洒水车1 台。二、施工步骤1、拆除老路面,根据现场情况,组织施工,正常情况下,先用切割机在损坏路面进行分割,在用风钻机队损坏老路面实施点对点的打孔成缝,使之开裂。2、组织挖掘机,装载车对拆除后的老路面成块废渣进行集中清除,运至指定弃土场。3、对老路面下能够用于填筑的土石料可取样送检,可用作填筑料,运至填方区填筑。4、对根据设计K1+000~K2+600采用全路面结构层更换措施,将整段路面结构层挖除,对湿软路基采用0.5 米天然砂砾换填并碾压,压实度应达到97%. 然后采用水泥稳定碎石重做基层 ,重新浇筑混凝土面板. 5、对 K0+000~K1+000路基宽度 7.5m 段做法如下:略三、安全工作措施为保证施工路段能够安全有序地进行施工,采取半幅施工半幅通车有力保障措施:1.距离施工路段两头150 米、 50 米处设置醒目交通安全警示牌,“施工路段,车辆慢行”;施工现场范围杜绝有围观村民或是停留的社会人员,保障现场绝对安全的施工环境。2.施工路段前后各一名专职安全员,中间施工员负责现场安全,通讯指联系,前后加强沟通,对现场的弃土运输车辆及过往车辆人员进行有效引导,避免单线通行塞车情况。3.采取压缩场地的方式,运输车辆紧跟挖掘机步骤,前挖后装,弃物一并运输到指定弃土场,路段两旁如有大块石头,应该集中堆放,不占用通车路段。4、旧路面挖除的地段应立即恢复好地面的平整,并做好适当压实工作;有必要的地段修筑好道路两旁的排水,防止路面被冲刷影响通行安全。5、加强半幅路面施工期的安全宣传,加强安全教育,对过往司机、人员及时提醒。四、文明施工、环保措施1、路段保护所有清除的废土用加遮盖物的运输...
