技术交底记录表式 C2-1 编号工程名称罗兰春天项目一期楼交底日期2017-2-8 施工单位中铁七局集团郑州工程有限公司分项工程名称交底提要钢筋绑扎技术交底交底内容:依据图纸要求和图集规范
本工程各部位、构件设计所采用的钢筋型号、规格以及工程工期、质量、成本等综合考虑,水平钢筋直径≥16mm 时采用直螺纹套筒连接,竖向钢筋直径≥ 16mm 时采用焊接,钢筋直径<16mm时采用搭接绑扎连接
1) 钢筋接头布置要求钢筋的接头设在受力较小处
同一纵向受力钢筋不可设置两个或两个以上的接头
接头的末端至钢筋弯起点的距离不小于钢筋直径的10 倍
接头应相互错开,当采用搭接接头时,从任一接头中心至 1
3 倍搭界长度区段范围内, (或当采用机械及焊接接头时在任一接头中心至长度为钢筋直径的35 倍且不小于 500mm 的区段范围内)有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率应符合下表规定
受力钢筋接头面积占受力钢筋总面积的百分率接头型式受拉区受压区绑扎搭接接头≤25% ≤50% 机械或焊接接头≤50% ≤50% 2) 钢筋绑扎搭接连接钢筋绑扎接头的搭接长度及接头位置须符合抗震规范要求
受拉区域内,HPB300钢筋绑扎接头的末端须做弯钩, HRB400 钢筋可不做弯钩
但搭接长度不小于钢筋直径的35 倍
钢筋搭接处,须在中心和两端用铁丝扎牢
钢筋接头中,板下部钢筋不得在跨中搭接,板上部钢筋不得在支座搭接

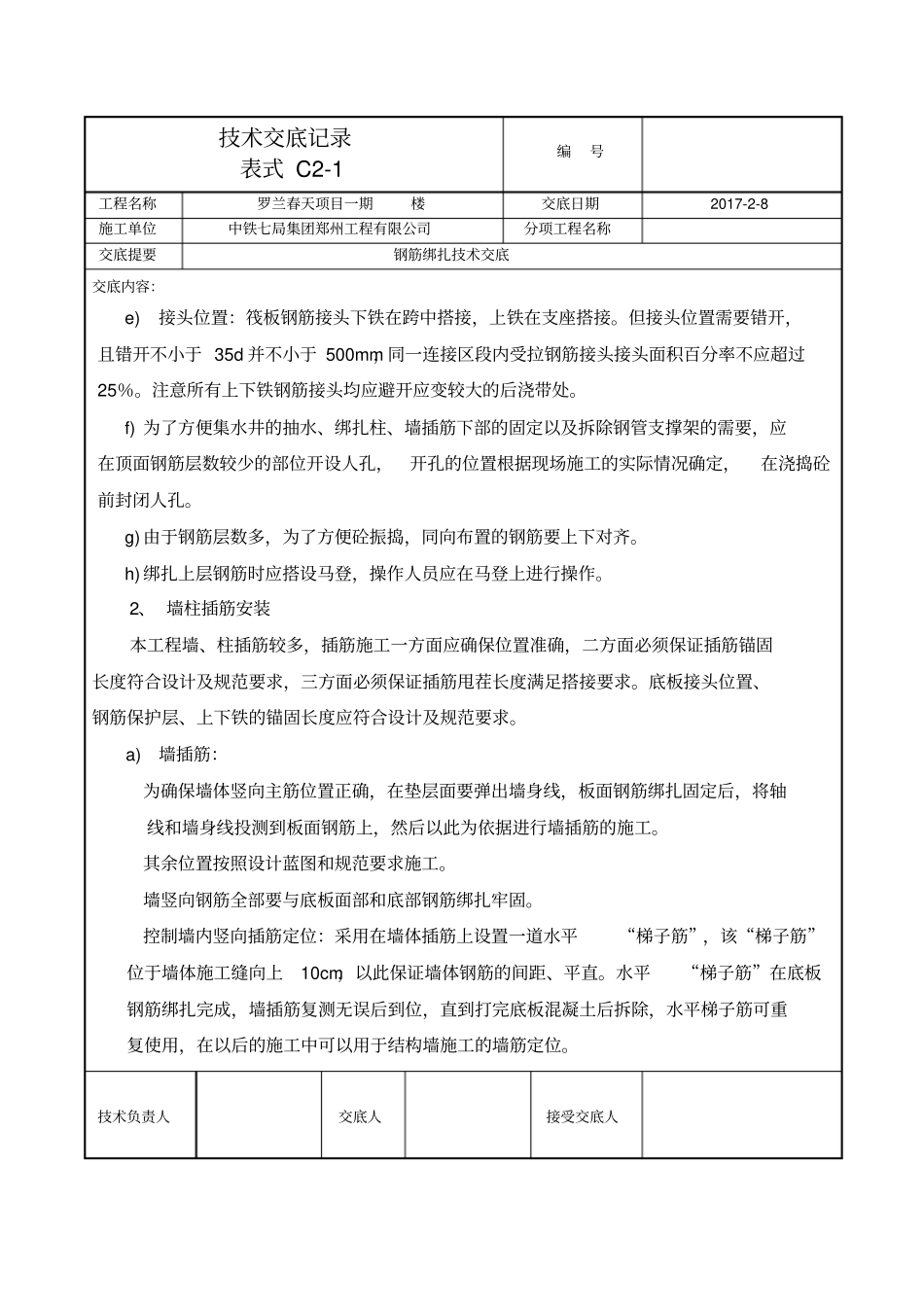

梁的底部纵向钢筋的连接位置,选择在支座或支座两侧的1/3 跨度内,不应在跨中连接,梁的上部纵向钢筋在跨中 1/3 范围内连接,不应在支座处连接,技术负责人交底人接受交底人技术交底记录表式 C2-1 编号工程名称罗兰春天项目一期楼交底日期2017-2-8 施工单位中铁七局集团郑州工程有限公司分项工程名称交底提要钢筋绑扎技术交底交底内容1、底板钢筋绑扎1) 准备工作绑扎前熟悉图纸,确定
