电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

完整的旧路改造施工程施工组织方案VIP免费

完整的旧路改造施工程施工组织方案_第1页
1/50

完整的旧路改造施工程施工组织方案_第2页
2/50
完整的旧路改造施工程施工组织方案_第3页
3/50

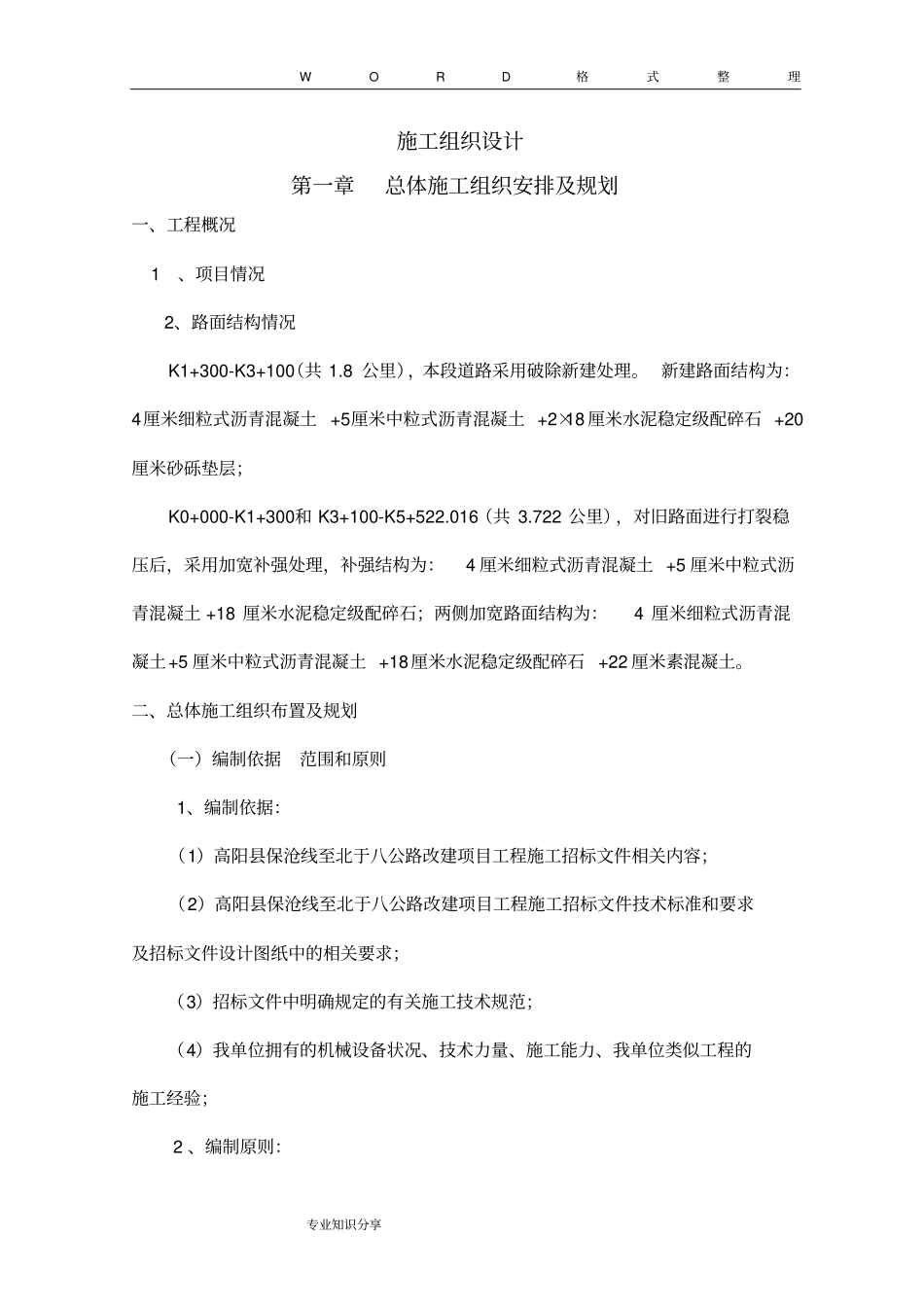

WORD格式整理专业知识分享施工组织设计第一章总体施工组织安排及规划一、工程概况 1、项目情况2、路面结构情况K1+300-K3+100(共 1.8 公里),本段道路采用破除新建处理。 新建路面结构为:4厘米细粒式沥青混凝土 +5厘米中粒式沥青混凝土 +2×18 厘米水泥稳定级配碎石 +20厘米砂砾垫层;K0+000-K1+300和 K3+100-K5+522.016(共 3.722 公里),对旧路面进行打裂稳压后,采用加宽补强处理,补强结构为:4 厘米细粒式沥青混凝土 +5 厘米中粒式沥青混凝土 +18 厘米水泥稳定级配碎石;两侧加宽路面结构为:4 厘米细粒式沥青混凝土+5 厘米中粒式沥青混凝土 +18厘米水泥稳定级配碎石 +22 厘米素混凝土。二、总体施工组织布置及规划(一)编制依据范围和原则1、编制依据:(1)高阳县保沧线至北于八公路改建项目工程施工招标文件相关内容;(2)高阳县保沧线至北于八公路改建项目工程施工招标文件技术标准和要求及招标文件设计图纸中的相关要求;(3)招标文件中明确规定的有关施工技术规范;(4)我单位拥有的机械设备状况、技术力量、施工能力、我单位类似工程的施工经验; 2 、编制原则:WORD格式整理专业知识分享(1)遵照施工图纸、技术规范、现场实际情况、我单位实际情况和招标文件要求;(2)做到统筹安排,科学合理安排施工进度计划,组织均衡生产和工序衔接,做到紧张有序,确保工程质量,尽量缩短工期;(3)采用先进的施工技术和设备,提高机械化、标准化施工作业水平;(4)采用项目法组织施工,推行标准化管理,达到安全、文明、高效;(5)坚持技术创新,推广和应用新技术成果;(二)总体目标:质量目标: 工程质量要求: 合格。工期目标: 本合同工期 40 日历天,计划开工时间为2016 年 10 月 1 日,计划竣工时间 2016 年 11 月 10 日。安全目标:严格遵守国家安全生产各项规定,不发生任何等级的安全生产责任事故。(三)项目机构设置根据本工程情况,我公司拟为本项目设立项目经理部,(组织机构见框图),并委派项目经理 1 名、项目总工 1 名,项目副经理 1 名,项目经理部下设工程管理部、材料设备部、财务人事部、安全保卫部、综合办公室、工地试验室等部门,项目部实行项目经理全权负责制,总部完全授权给项目经理,项目经理负责组织工程的实施。工程进行过程中,项目经理有人员调动权、财务签字权、机械设备调配权,并对工程质量负有全部责任。同时项目经理接受总部的监督,如项目经...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

完整的旧路改造施工程施工组织方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
