优质文档1大体积混凝土施工方案4

2 施工段的划分地下室面积较大,根据后浇带与各楼座的关系, 将地下室划分为七个施工段

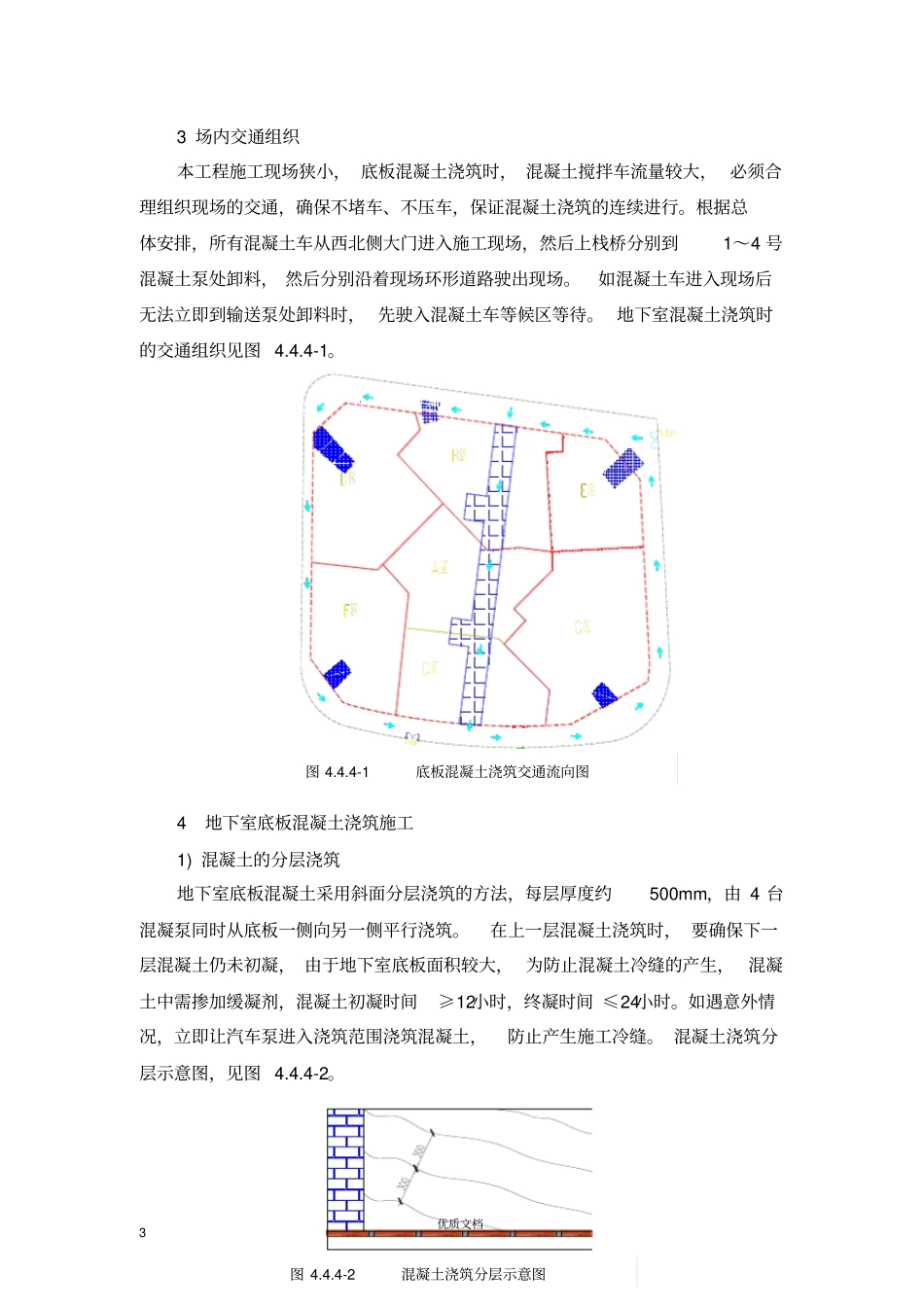

混凝土浇筑采用HBT80 固定式混凝土泵和汽车泵
固定式混凝土泵设在栈桥码头上,汽车泵设在栈桥上, 可以根据混凝土浇筑部位和进度调整所在栈桥上的位置
施工段划分示意图,见图4
3 地下室底板各施工段混凝土数量地下室底板各施工段混凝土数量详见表4
3 地下室底板各施工段混凝土数量序号分区面积( m2)混凝土数量 (m3) 1 A 区3180 2862 2 B 区3500 3150 3 C区2817 2535 4 D区3780 3402 5 E 区2200 1980 6 F 区2860 2574 7 G区4380 3942 4
4 混凝土浇筑速度分析及机械设备配备图 4

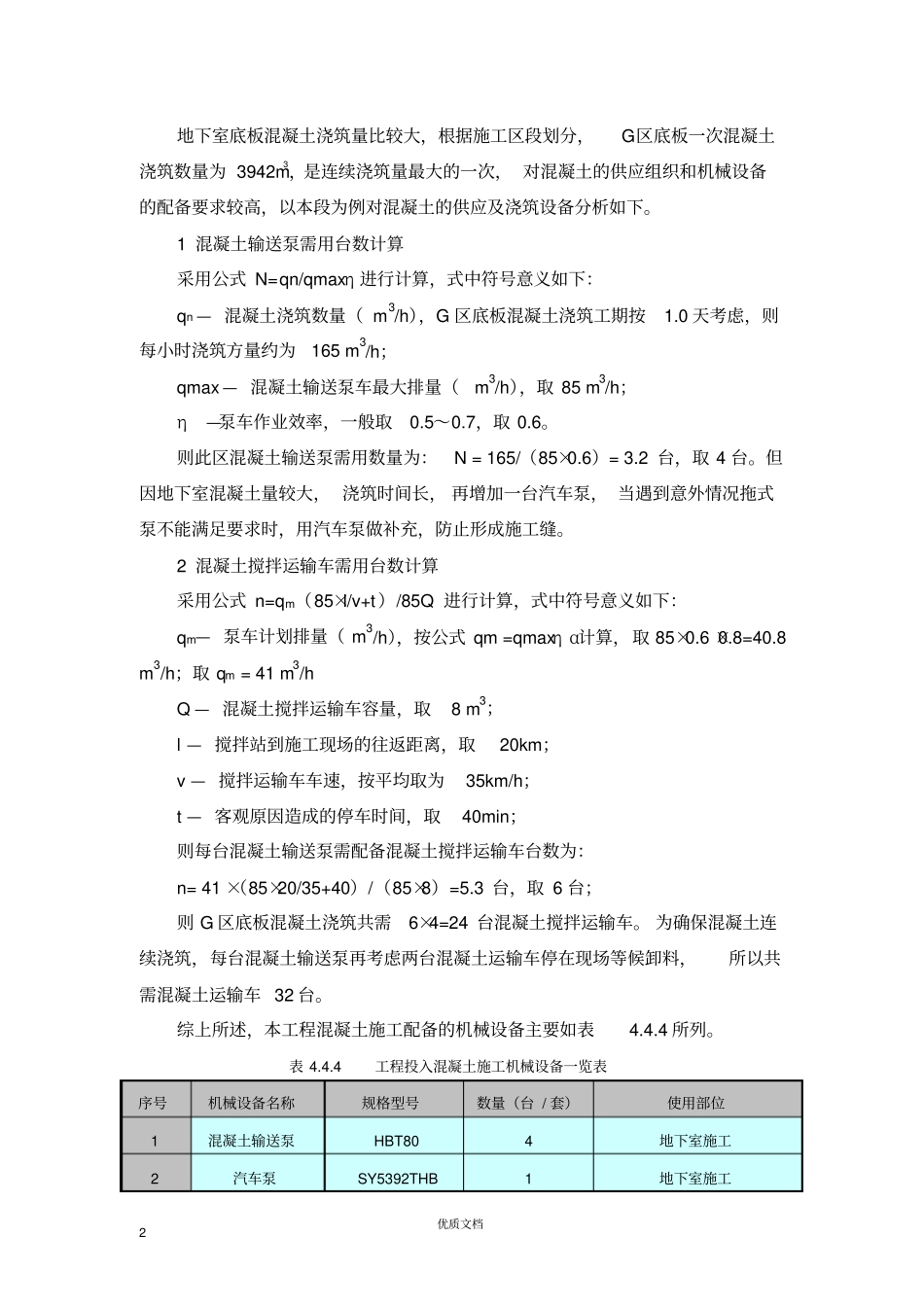

1 地下室施工段的划分优质文档2地下室底板混凝土浇筑量比较大,根据施工区段划分,G区底板一次混凝土浇筑数量为 3942m3,是连续浇筑量最大的一次, 对混凝土的供应组织和机械设备的配备要求较高,以本段为例对混凝土的供应及浇筑设备分析如下
1 混凝土输送泵需用台数计算采用公式 N=qn/qmaxη 进行计算,式中符号意义如下:qn — 混凝土浇筑数量( m3/h),G 区底板混凝土浇筑工期按1
0 天考虑,则每小时浇筑方量约为165 m3/h;qmax — 混凝土输送泵车最大排量(m3/h),取 85 m3/h;η —泵车作业效率,一般取0
则此区混凝土输送泵需用数量为:N = 165/(85×0
2 台,取 4 台
但因地下室混凝土量较大, 浇筑时间长, 再增加一台汽车泵, 当遇到意外情况拖式泵不能满足要求时,用汽车泵做补充,防止形成施工缝
2 混凝土搅拌运输车需用台数计算采用公式 n=qm(85×l/v+t)
