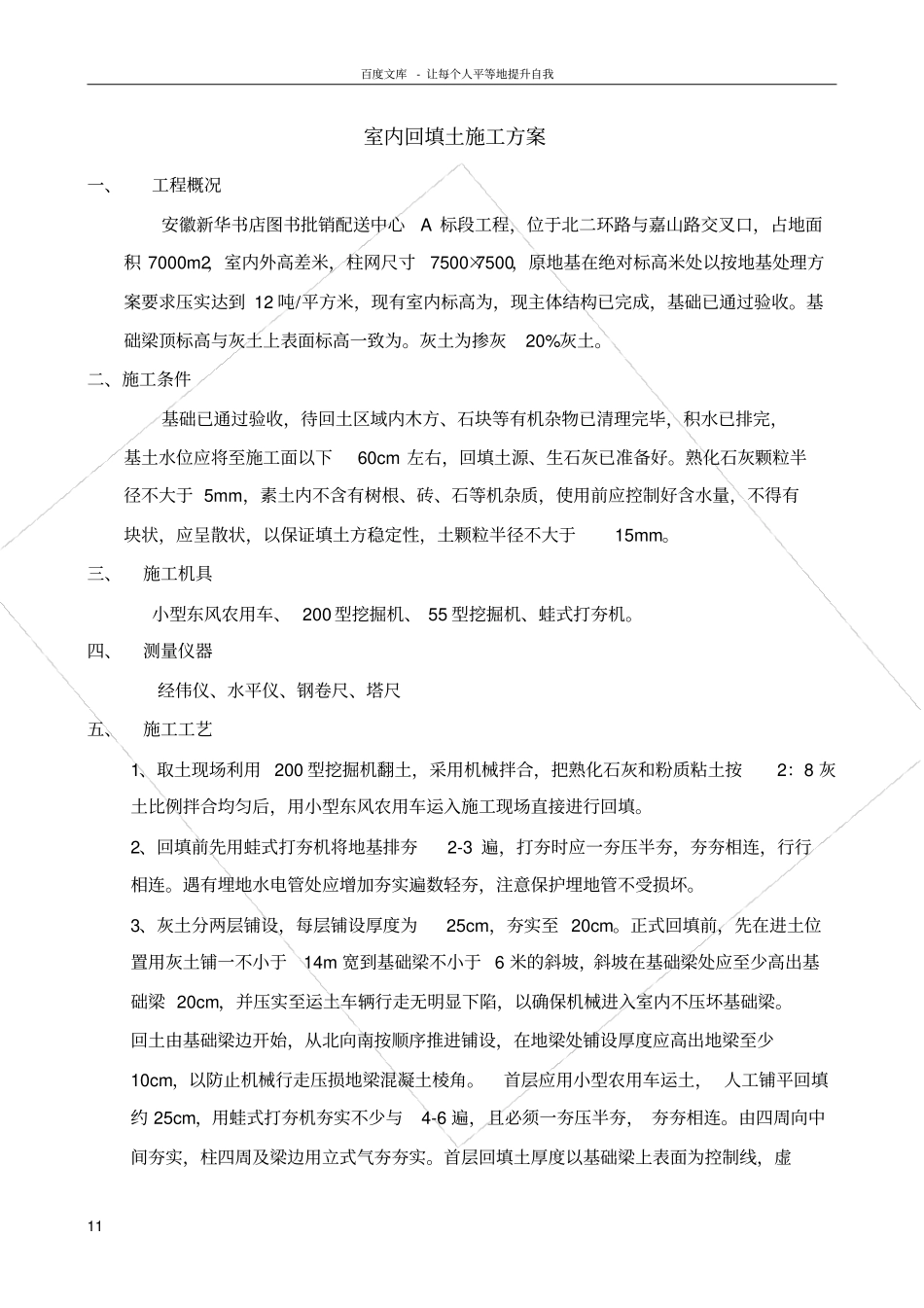

百度文库- 让每个人平等地提升自我11 室内回填土施工方案一、工程概况安徽新华书店图书批销配送中心A 标段工程,位于北二环路与嘉山路交叉口,占地面积 7000m2,室内外高差米,柱网尺寸7500×7500,原地基在绝对标高米处以按地基处理方案要求压实达到 12 吨/平方米,现有室内标高为,现主体结构已完成,基础已通过验收
基础梁顶标高与灰土上表面标高一致为
灰土为掺灰20%灰土
二、施工条件基础已通过验收,待回土区域内木方、石块等有机杂物已清理完毕,积水已排完,基土水位应将至施工面以下60cm 左右,回填土源、生石灰已准备好
熟化石灰颗粒半径不大于 5mm,素土内不含有树根、砖、石等机杂质,使用前应控制好含水量,不得有块状,应呈散状,以保证填土方稳定性,土颗粒半径不大于15mm
三、施工机具小型东风农用车、 200 型挖掘机、 55 型挖掘机、蛙式打夯机
四、测量仪器经伟仪、水平仪、钢卷尺、塔尺五、施工工艺1、取土现场利用 200 型挖掘机翻土,采用机械拌合,把熟化石灰和粉质粘土按2:8 灰土比例拌合均匀后,用小型东风农用车运入施工现场直接进行回填
2、回填前先用蛙式打夯机将地基排夯2-3 遍,打夯时应一夯压半夯,夯夯相连,行行相连
遇有埋地水电管处应增加夯实遍数轻夯,注意保护埋地管不受损坏
3、灰土分两层铺设,每层铺设厚度为25cm,夯实至 20cm
正式回填前,先在进土位置用灰土铺一不小于14m 宽到基础梁不小于 6 米的斜坡,斜坡在基础梁处应至少高出基础梁 20cm,并压实至运土车辆行走无明显下陷,以确保机械进入室内不压坏基础梁
回土由基础梁边开始,从北向南按顺序推进铺设,在地梁处铺设厚度应高出地梁至少10cm,以防止机械行走压损地梁混凝土棱角
首层应用小型农用车运土, 人工铺平回填约 25cm,用蛙式打夯机夯实不少与4-6 遍,且必须一夯压半夯, 夯夯相连
