下载后可任意编辑管沟开挖水田段的施工方案与管理处党务公开工作计划汇编管沟开挖水田段的施工方案一、工程概况南宁至百色供气支线管道工程工程管沟土石方及附属工程隆安段第一标段(AE056-AE068)路经光明村需穿越光明村,位于桩AE067+320 与 AE067+500 之间
该段地表多为粉质淤泥土,下伏石灰岩,地势低洼,以种植水稻为主
由于正值雨季,作业带地表水深度达0
6m,给施工带来很大困难
加快施工进度,特制订以下施工方案
二、施工方案1、工艺流程测量放线-作业带排水、进场道路平整-管沟开挖-管段下沟-管沟回填-地貌恢复1
1、测量放线根据设计控制桩,由项目部测量队放出管沟中心线及作业带占地边线,由于该段地表存水,三条线全部插木桩作为标记,管沟中心桩放出控制桩避开控制桩丢失
2、作业带排水、进场道路平整1
1、因正值雨季,作业带地表存水,土壤被雪水浸泡,地基承载力不能满足施工需要
因此,据现场情况必须在作业带边缘修筑拦水坝、开挖排水沟,将作业带内的积水通过排水沟排除到作业带以外
挡水坝的高度为 0
7m,采纳机械和人工配合在作业带的一侧开挖 0
0m 深的排水沟,另一侧由原有灌溉水渠围挡,并每间隔 20m~30m开挖一条纵沟将两条排水沟与原有灌溉水渠连通,形成一个排除地表水的网络
排水沟的返土堆放到作业带两侧形成挡水坝
作业带两侧第 1 页 共 8 页下载后可任意编辑的挡水坝修建完以后,用潜水泵抽水,将水排放到水网地边的水沟内,水泵用 3 千瓦发电机作为动力
2、田埂破除:用挖掘机破除,宽度为作业带宽度
经过沟渠,在有水的情况下铺设水泥过水涵管,降坡修筑作业带保证施工设备正常行走

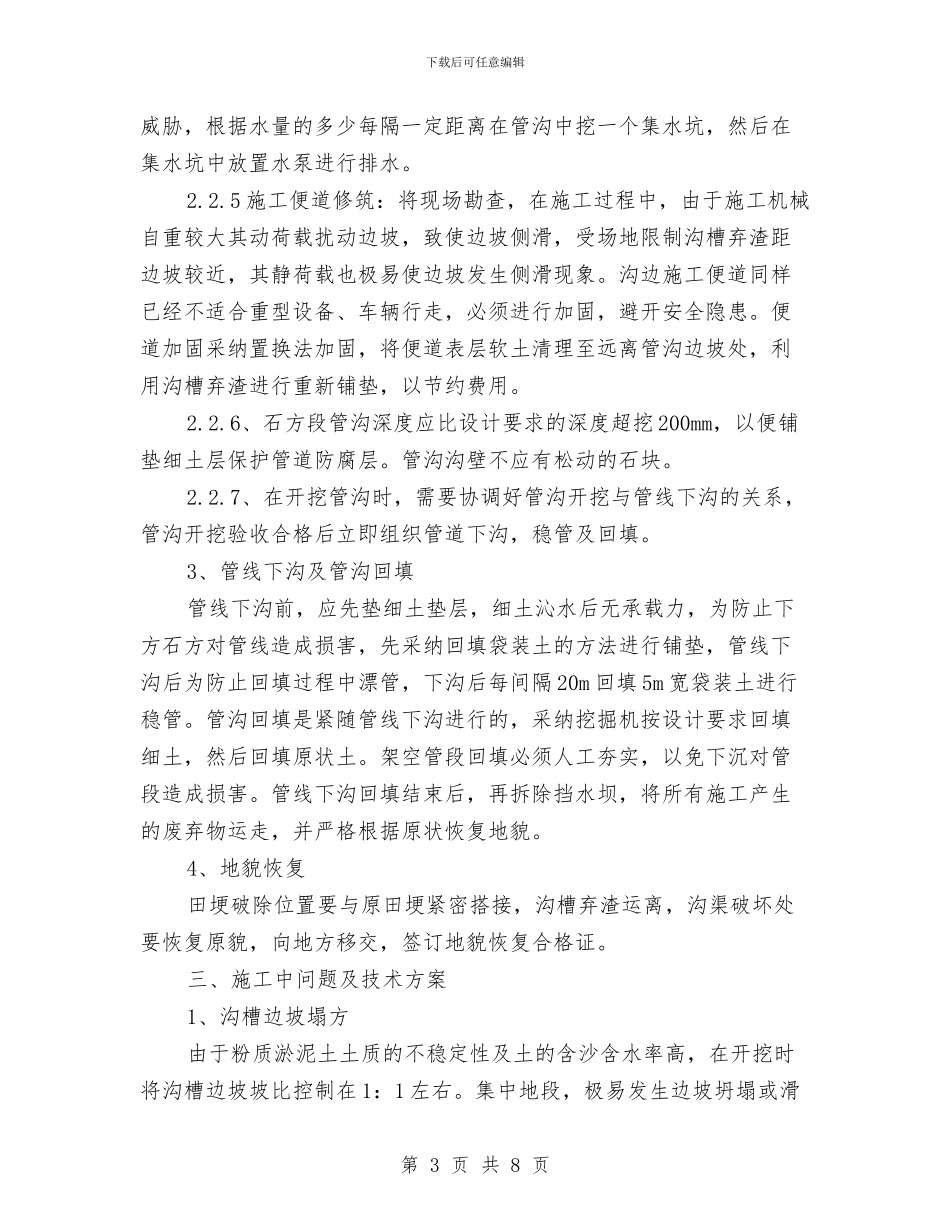

2、管沟开挖2
1、管沟开挖前,根据确定的中心线放出开挖两侧的边线,便于管沟开挖作业
管沟的开挖深度应符合设计要求
侧向斜坡地段的管沟深度,应按管沟横断面的低侧深度计
