西气东输管道工程线路工程施工投标书 附件3 :山区一般段及困难段管线施工方案 管道局西气东输施工联合体(三公司) 第 2 8 9 页 共 4 9 5 页 1 9 标段 附件3 :山区一般段及困难段管线施工方案 1
工程简述 十九标段管线全长80
003Km,线路途经阳城县和泽州县,在阳城段,管线至八甲镇后则走行于低山于低山丘陵段,地势起伏较大,地层上部为粉质粘土,下部为岩石,该段地层管线走势为缓慢抬升,此段管线长约21Km
在泽州段,管线通过太行山中山山区,其中以田街—斑鸠岭段最为典型,区内山高谷深,沟壑纵横
谷峰间相对高差一般为150-300m,沿线地层多出露灰岩及砂岩
施工工序 测量放线→管沟爆破、开挖→修整施工作业带→弯管测量→一次细土回填→钢管运输→布管→组装焊接(沟下)→防腐补口补伤→连头→二 次细土回填→恢 复 地貌 →通球 试 压 →三桩 埋 设 3

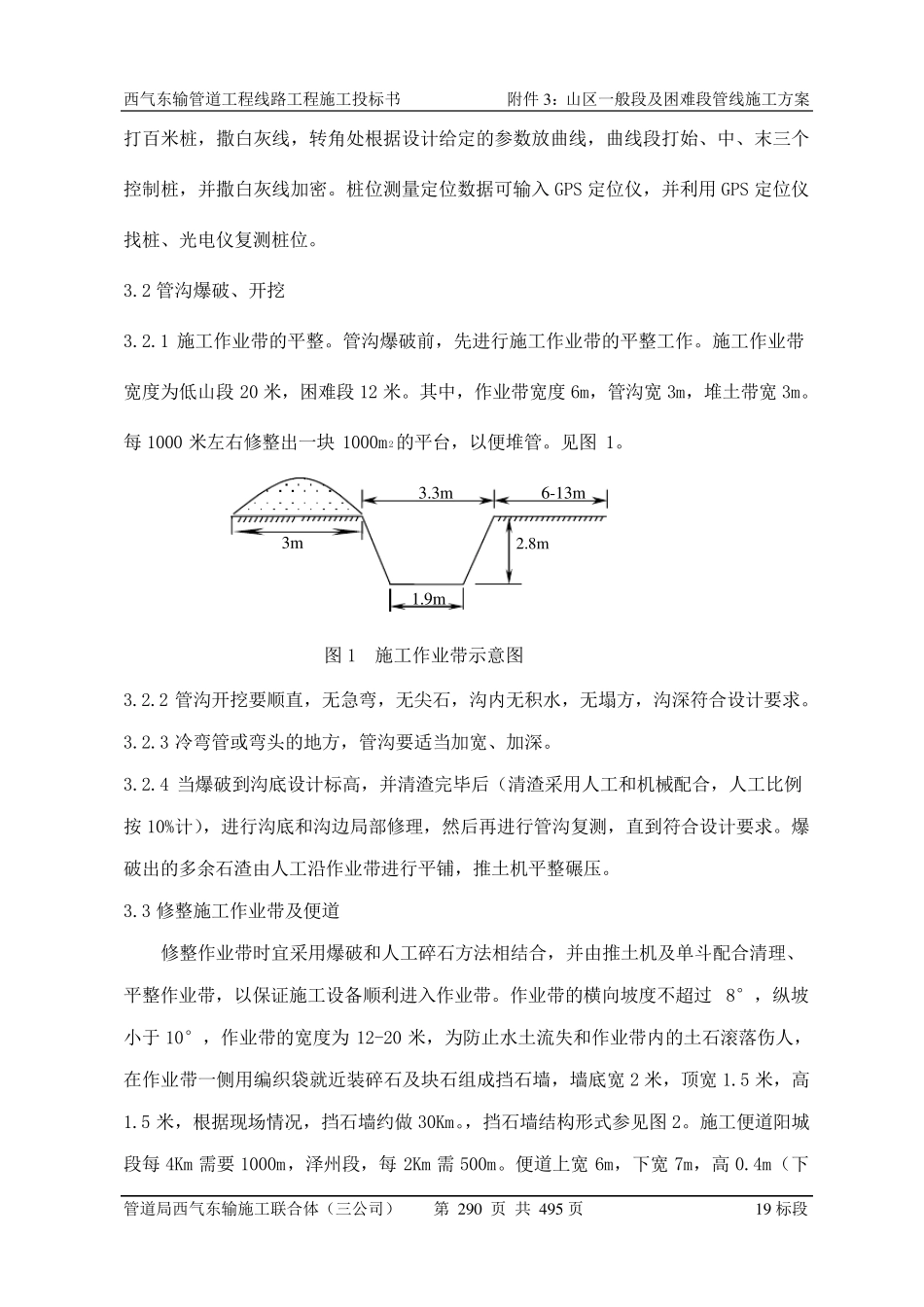

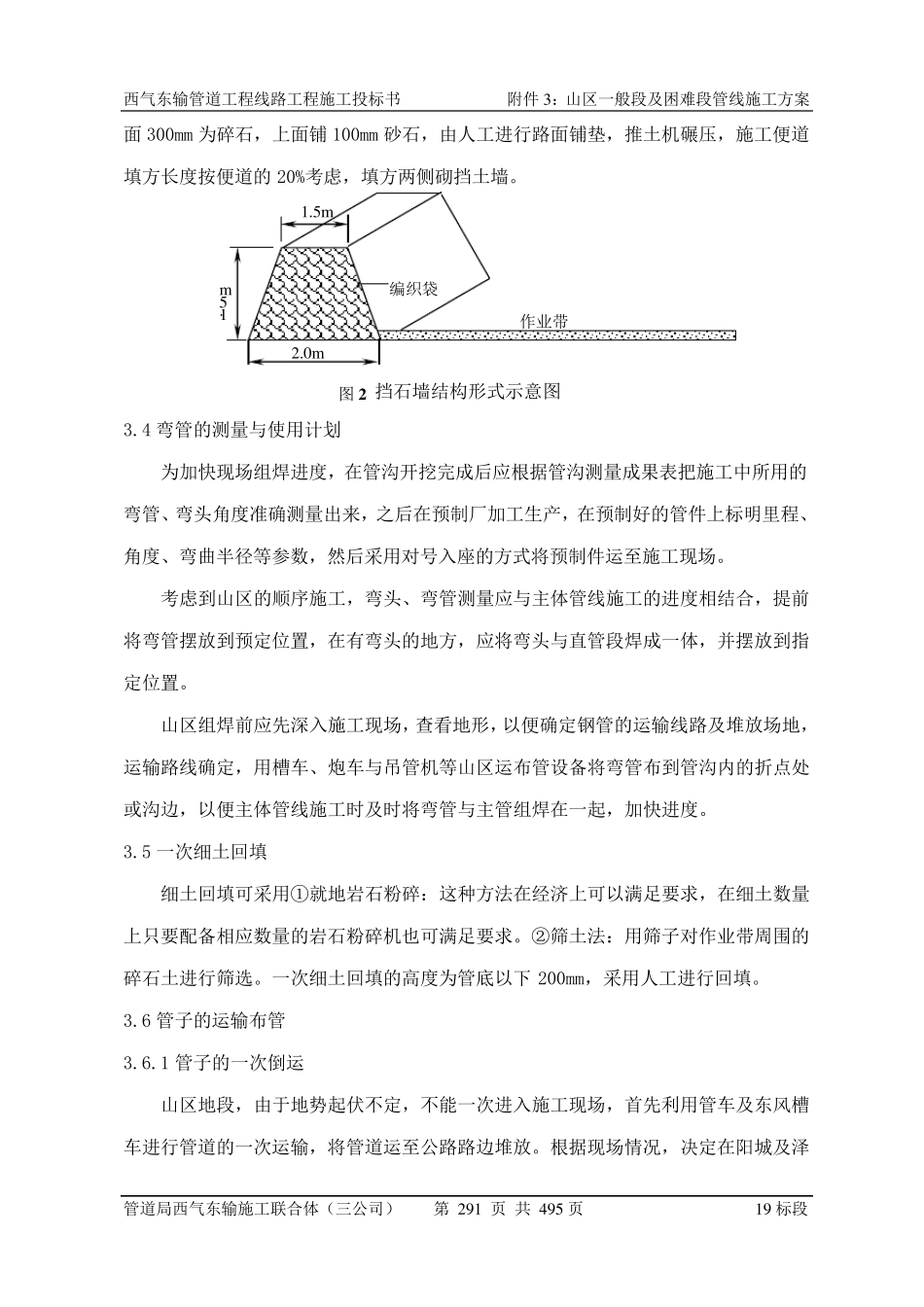

施工技 术 措 施 因 管道沿线地层出露灰岩,且 地势起伏较大,所 以管线翻 山施工时 无 论 山区的 坡度 多大,都 应 以沟下焊接为主
