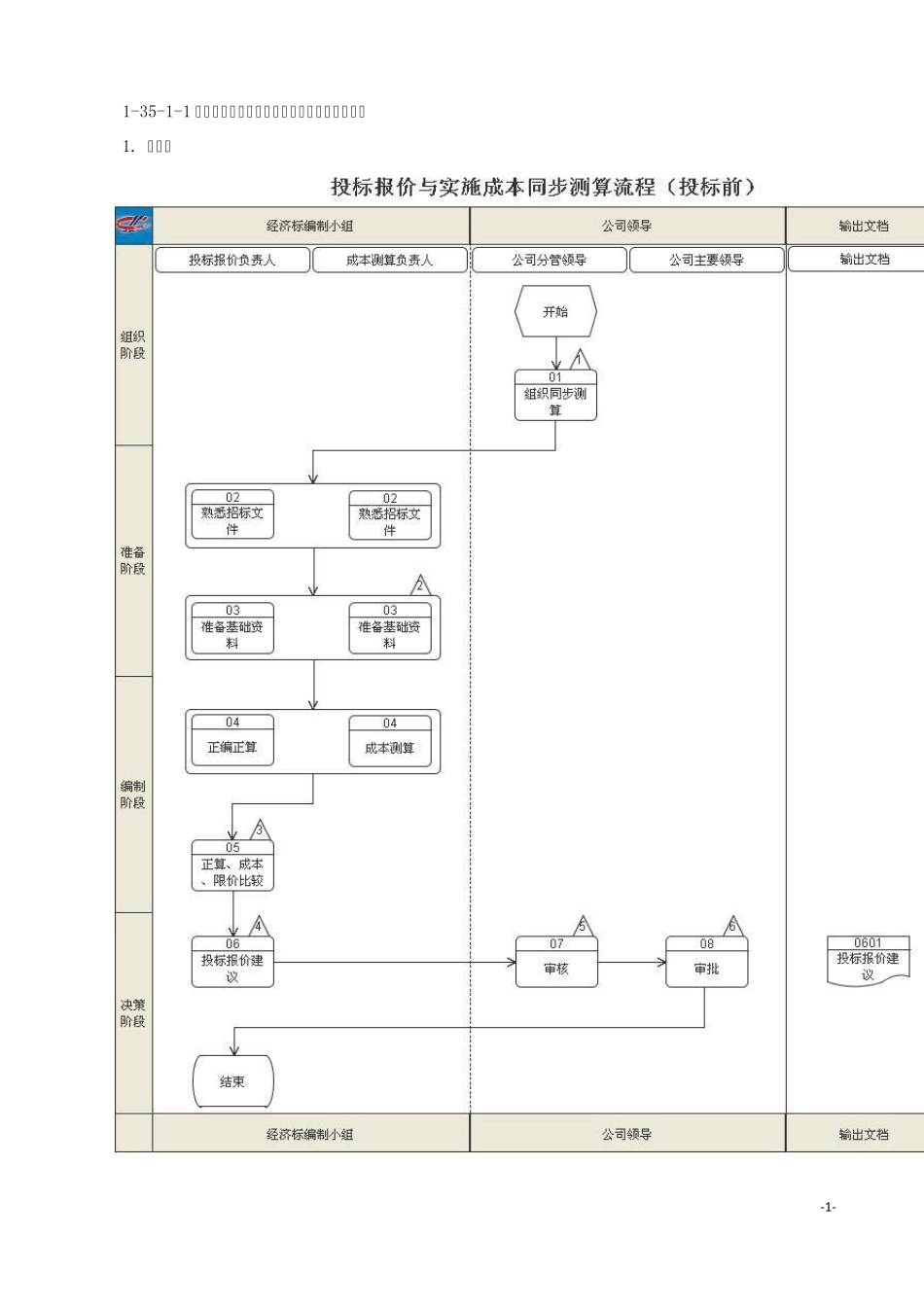

-1 - 1-35-1-1 投标报价与实施成本同步测算流程(投标前) 1. 流程图 -2 - 2. 流程描述 编号 流程步骤 责任岗位 流程步骤描述 输出文档 S01 组织同步测算 公 司 分 管 领导 【 C1】 公司分管领导在项目投标开始的首日内根据项目具体情况,组织相关责任人进行投标报价与实施成本的同步测算。 S02 熟悉招标文件(含补遗答疑资料) 投 标 报 价 与成 本 测 算 负责人 接到编标安排即日起的5 日内,熟悉招标文件(含补遗答疑资料),全面了解清单细目的工作内容、施工工艺、配套设施、甲供状况、资金成本、业主设定的与费用收支相关的条款等。 S03 准备基础资料 投 标 报 价 与成 本 测 算 负责人 【 C2】投标报价与成本测算负责人在熟悉招标文件时即着手准备基础资料。投标报价与成本测算准备的基础资料包括但不限于: 1.招标文件中与费用相关的内容; 2.行业现行概预编制办法及配套定额; 3.主要材料、地材等的市场价格,或地方行业的工程造价信息及相关规定; 4.环境、资源开采、劳动用工、特殊区域等与费用相关的政策(国家、地方)性文件; 5.公司劳务价格水平; 6.项目所在地的劳务、建材、机械租赁、运输等市场价格情况; 7.需要施组人员提供的临时工程、施工措施等; 8.公司对于现场管理、财务费用、职工福利、利润上缴等方面的具体规定。 S04 正编正算 投 标 报 价 负责人 由报价负责人在递交标书6-8 日前根据现行行业标准(取费标准与配套定额)和项目特征(招标文件、地质、地貌、区域环境、技术措施、大小临设置等)计算项目正编正算造价。 S04 成本测算 成 本 测 负 责人 成本测算负责人在递交标书6-8 日前根据企业管理水平分析测算项目成本,重点应考虑: 1.工程类别、施工难易程度、地区资源拥有情况; 2.企业成本价格水平。其中劳务价格可参照公司发布的相关文件; 3.占用现金资源的项目资金成本,现场经费。包括临时工程费用(临时房屋、电力、供水、道路、场地租用、加工场、拌和站、预制场等)、 现场管理费(管服人员工资、职工基金、劳动保护费、职工福利费、办公费、差旅交通费、工程指挥车、日常业务招待、施工队伍搬迁、测量试验、安全文明施工、环境保护、第三者责任险等费用); 4.特种设备的使用摊销费(盾构机、造桥机、架桥设备、特种模板等的摊销或租赁费用等); 5.项目实施过程中人、材、机价格可能面临的上涨风险与合同的处置方式...
