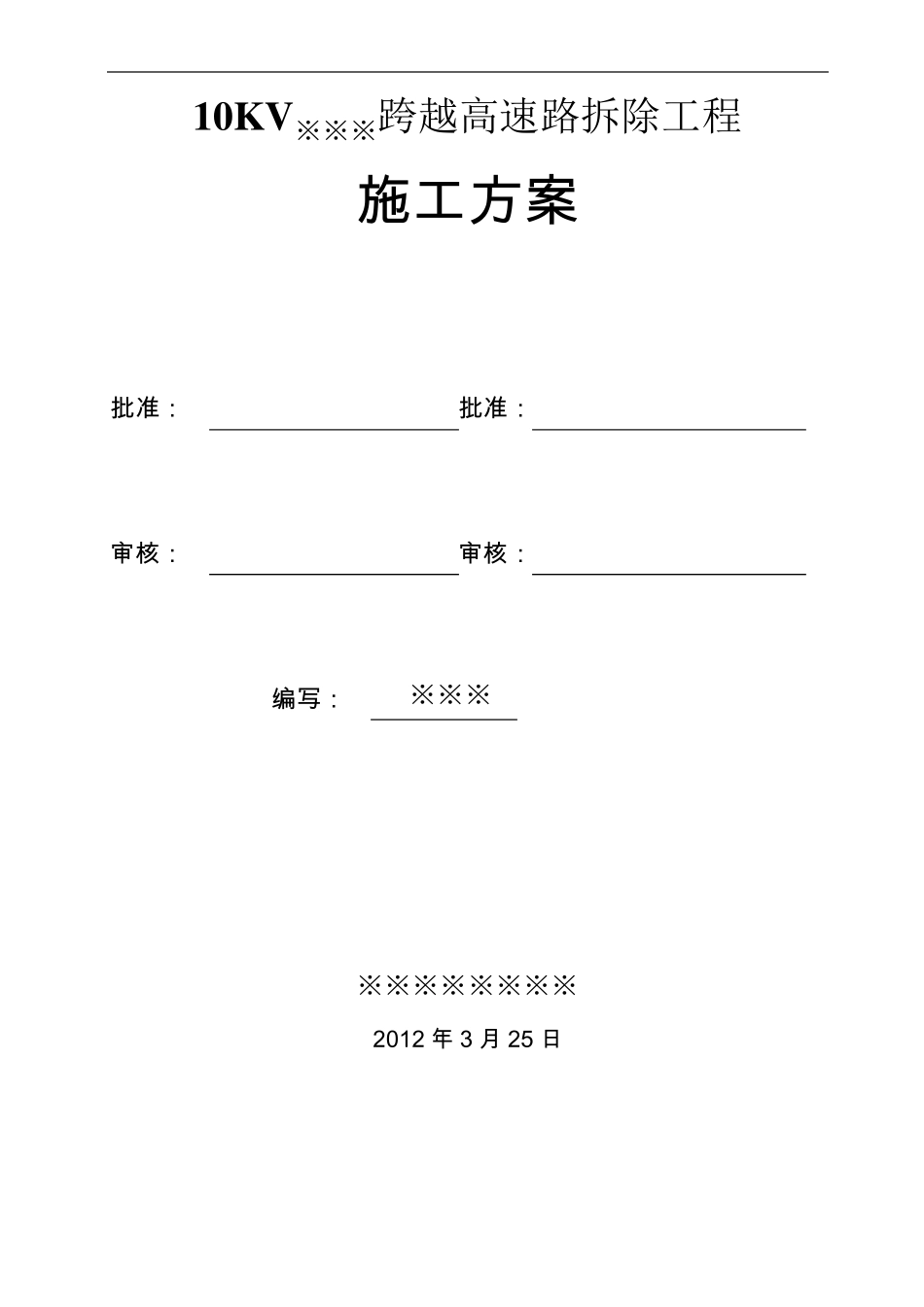

10KV※※※跨越高速路拆除工程 施 工 方 案 批 准 : 批 准 : 审 核 : 审 核 : 编 写 : ※※※ ※※※※※※※※ 2012 年 3 月 25 日 明源集团德为电力有限公司安装四队 2 1

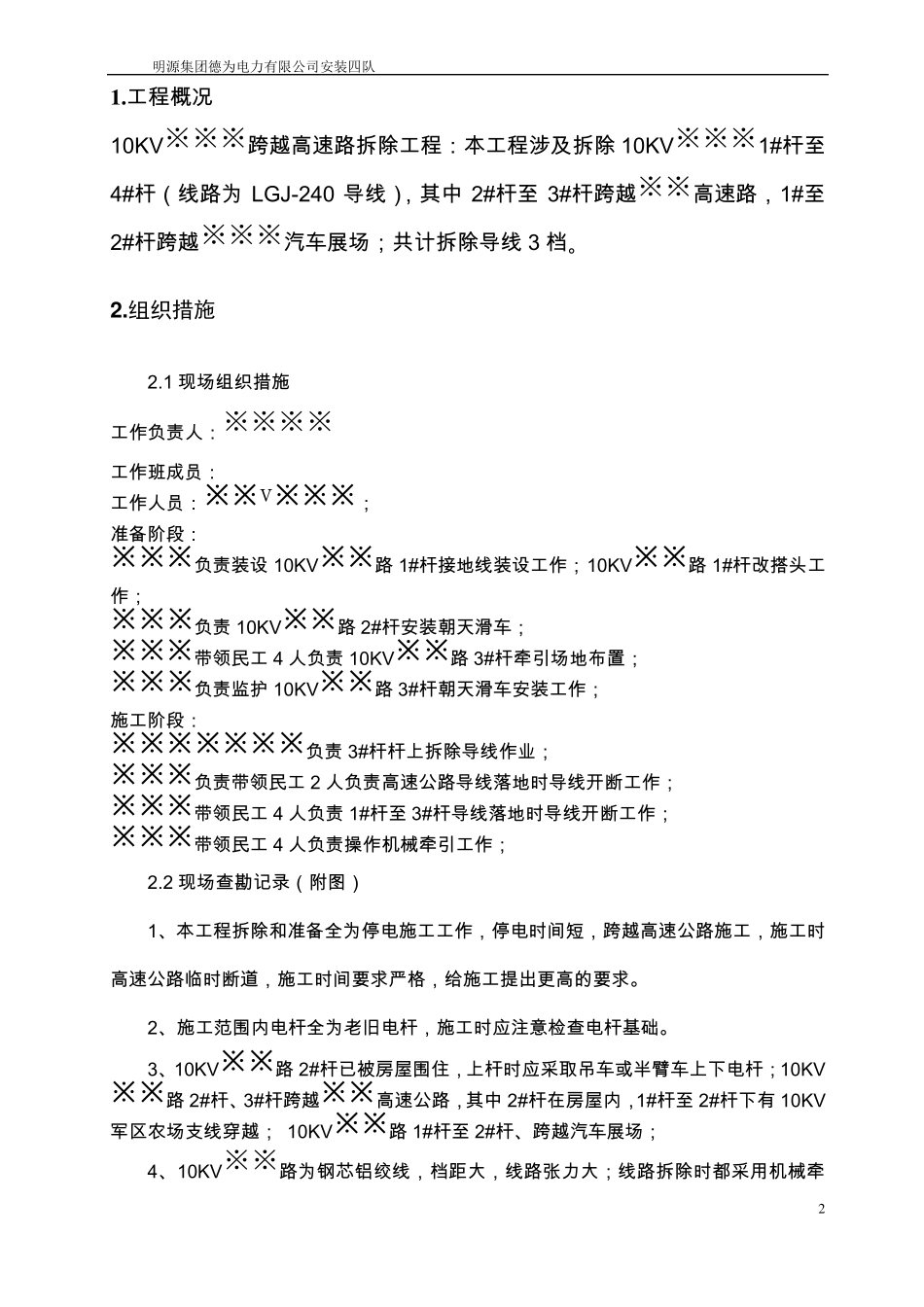

工 程 概 况 10KV※※※跨 越 高 速 路 拆 除 工 程 : 本 工 程 涉 及 拆 除 10KV※※※1#杆 至4#杆 ( 线 路 为 LGJ-240 导 线 ), 其 中 2#杆 至 3#杆 跨 越 ※※高 速 路 , 1#至2#杆 跨 越 ※※※汽 车 展 场 ; 共 计 拆 除 导 线 3 档
组织措施 2
1 现 场 组 织 措 施 工 作 负 责 人 : ※※※※ 工 作 班 成 员 : 工 作 人 员 : ※ ※ v※ ※ ※ ; 准 备 阶 段 : ※ ※ ※ 负 责 装 设 10KV※ ※ 路 1#杆 接 地 线 装 设 工 作 ; 10KV※ ※ 路 1#杆 改 搭 头 工作 ; ※ ※ ※ 负 责 10KV※ ※ 路 2#杆 安 装 朝 天 滑 车 ; ※ ※ ※ 带 领 民 工 4 人 负 责 10KV※ ※ 路 3#杆 牵 引 场 地 布 置 ; ※ ※ ※ 负 责 监 护 10KV※ ※ 路 3#杆 朝 天 滑 车 安 装 工 作 ; 施 工 阶 段 : ※ ※ ※ ※ ※ ※ ※ 负 责 3#杆 杆 上 拆 除 导 线 作 业 ; ※ ※ ※ 负 责 带 领 民 工 2 人 负 责 高 速 公 路 导 线 落 地 时 导 线 开 断 工 作 ; ※ ※ ※ 带 领 民 工 4 人 负 责 1#杆 至 3#杆 导 线 落 地 时 导 线 开 断 工 作 ; ※ ※ ※ 带 领 民 工 4 人 负 责 操 作 机 械 牵 引 工 作 ; 2

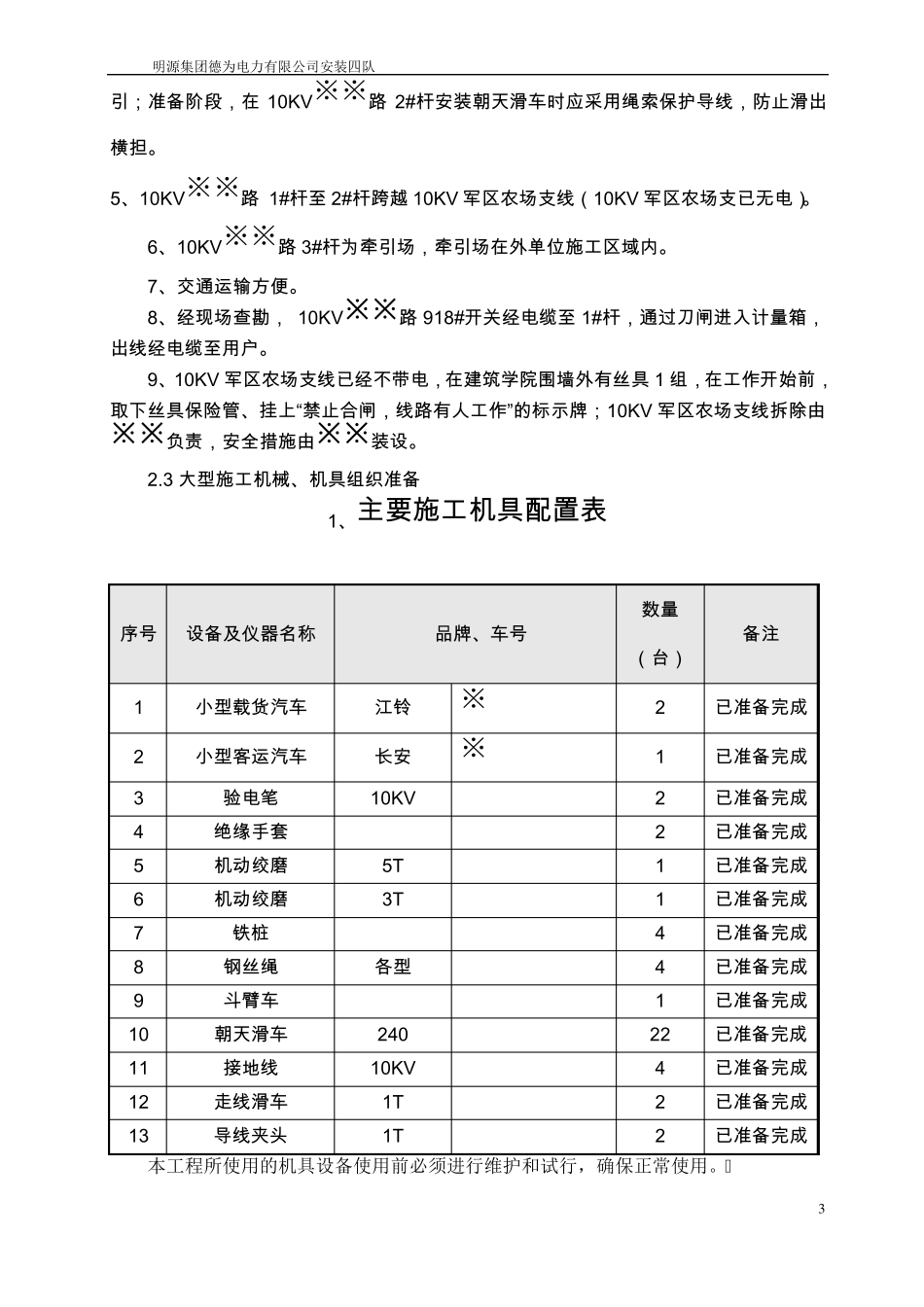

2 现 场 查 勘 记 录 ( 附 图 ) 1、 本 工 程 拆 除 和 准 备
