10KV线路工程施工安全技术措施VIP免费

10KV线路工程施工安全技术措施_第1页
1/25
10KV线路工程施工安全技术措施_第2页
2/25
10KV线路工程施工安全技术措施_第3页
3/25

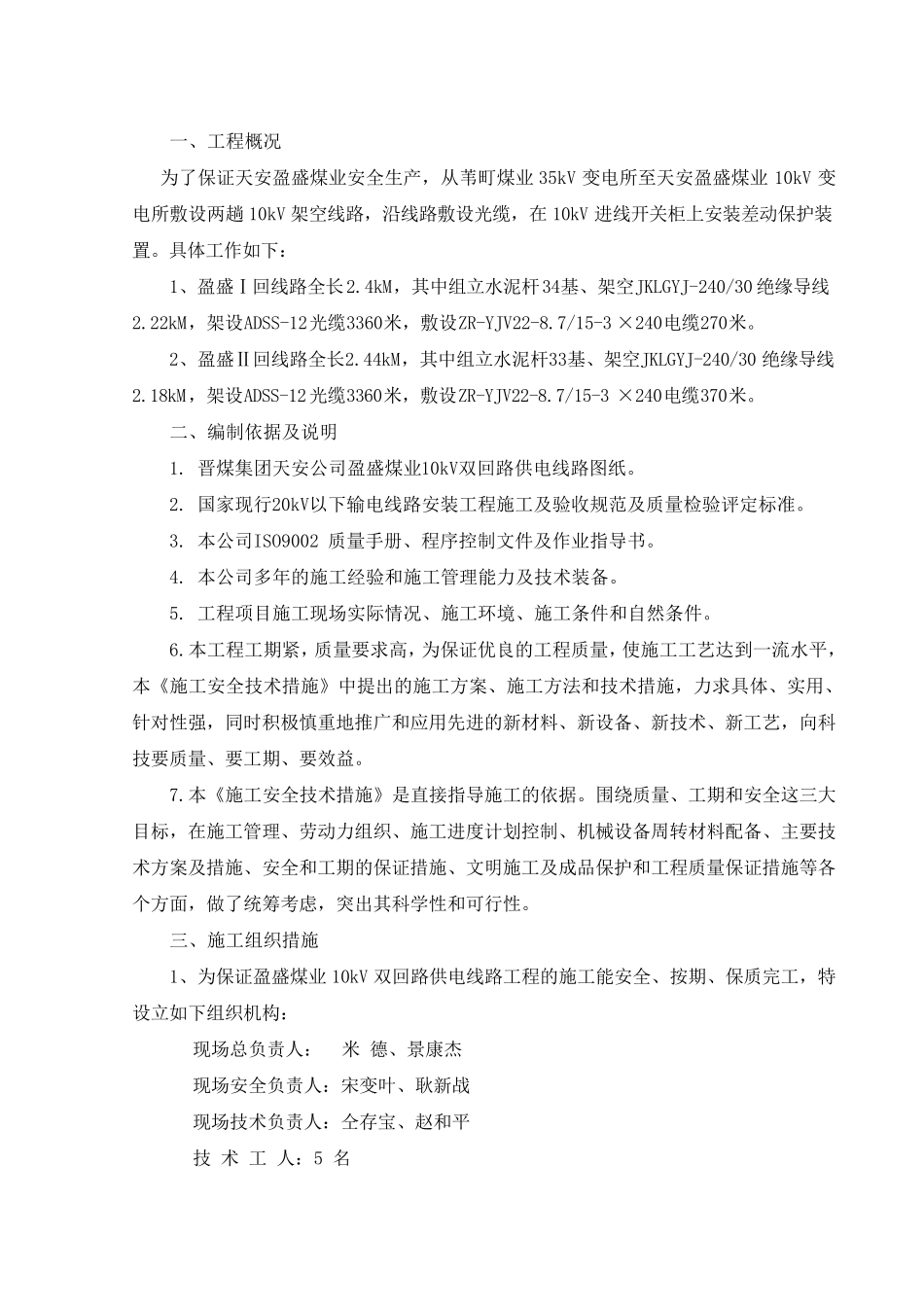

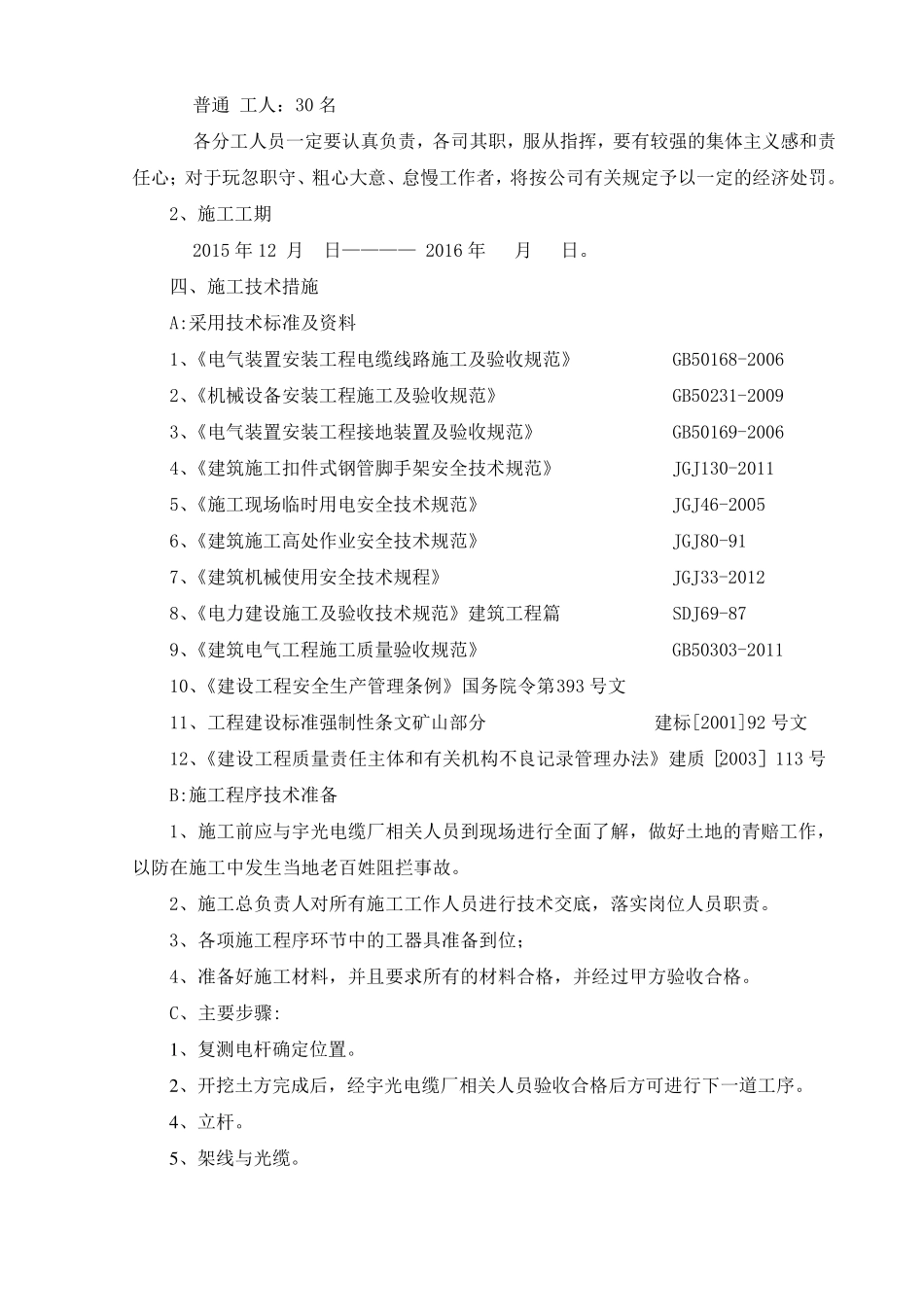

晋煤集团泽州天安盈盛煤业 双回路架空线路安装工程 安 全 技 术 措 施 山西基石伟业电力工程有限公司 二零一五年十二月 一、工程概况 为了保证天安盈盛煤业安全生产,从苇町煤业35kV 变电所至天安盈盛煤业10kV 变电所敷设两趟10kV 架空线路,沿线路敷设光缆,在10kV 进线开关柜上安装差动保护装置。具体工作如下: 1、盈盛Ⅰ回线路全长2.4kM,其中组立水泥杆34基、架空JKLGYJ-240/30 绝缘导线2.22kM,架设ADSS-12光缆3360米,敷设ZR-YJV22-8.7/15-3 ×240电缆270米。 2、盈盛Ⅱ回线路全长2.44kM,其中组立水泥杆33基、架空JKLGYJ-240/30 绝缘导线2.18kM,架设ADSS-12光缆3360米,敷设ZR-YJV22-8.7/15-3 ×240电缆370米。 二、编制依据及说明 1. 晋煤集团天安公司盈盛煤业10kV双回路供电线路图纸。 2. 国家现行20kV以下输电线路安装工程施工及验收规范及质量检验评定标准。 3. 本公司ISO9002 质量手册、程序控制文件及作业指导书。 4. 本公司多年的施工经验和施工管理能力及技术装备。 5. 工程项目施工现场实际情况、施工环境、施工条件和自然条件。 6.本工程工期紧,质量要求高,为保证优良的工程质量,使施工工艺达到一流水平,本《施工安全技术措施》中提出的施工方案、施工方法 和技术措施,力求具体、实用 、针 对 性 强 ,同 时 积 极 慎 重 地 推 广 和应 用 先 进的新 材 料 、新 设备、新 技术、新 工艺,向 科技要质量、要工期、要效 益 。 7.本《施工安全技术措施》是 直 接 指导施工的依据。围 绕 质量、工期和安全这 三 大目标,在施工管理、劳 动力组织 、施工进度 计 划 控制、机 械 设备周 转 材 料 配 备、主 要技术方案及措施、安全和工期的保证措施、文明施工及成 品 保护和工程质量保证措施等 各个 方面 ,做 了统 筹 考 虑 ,突 出其科 学 性 和可 行性 。 三 、施工组织 措施 1、为保证盈盛煤业10kV 双回路供电线路工程的施工能安全、按 期、保质完 工,特设立如下组织 机 构 : 现场总 负 责 人 : 米 德 、景 康 杰 现场安全负 责 人 :宋 变叶 、耿 新 战 现场技术负 责 人 :仝 存 宝 、赵 和平 技 术 工 人 :5 名 普通 工人:30 名 各分工人员一定要认真负责,各司其职,服从指挥,要有较强的集体主义感和责 任心;对于玩忽职守、粗心大意、怠慢工作者,将按公司...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

10KV线路工程施工安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
