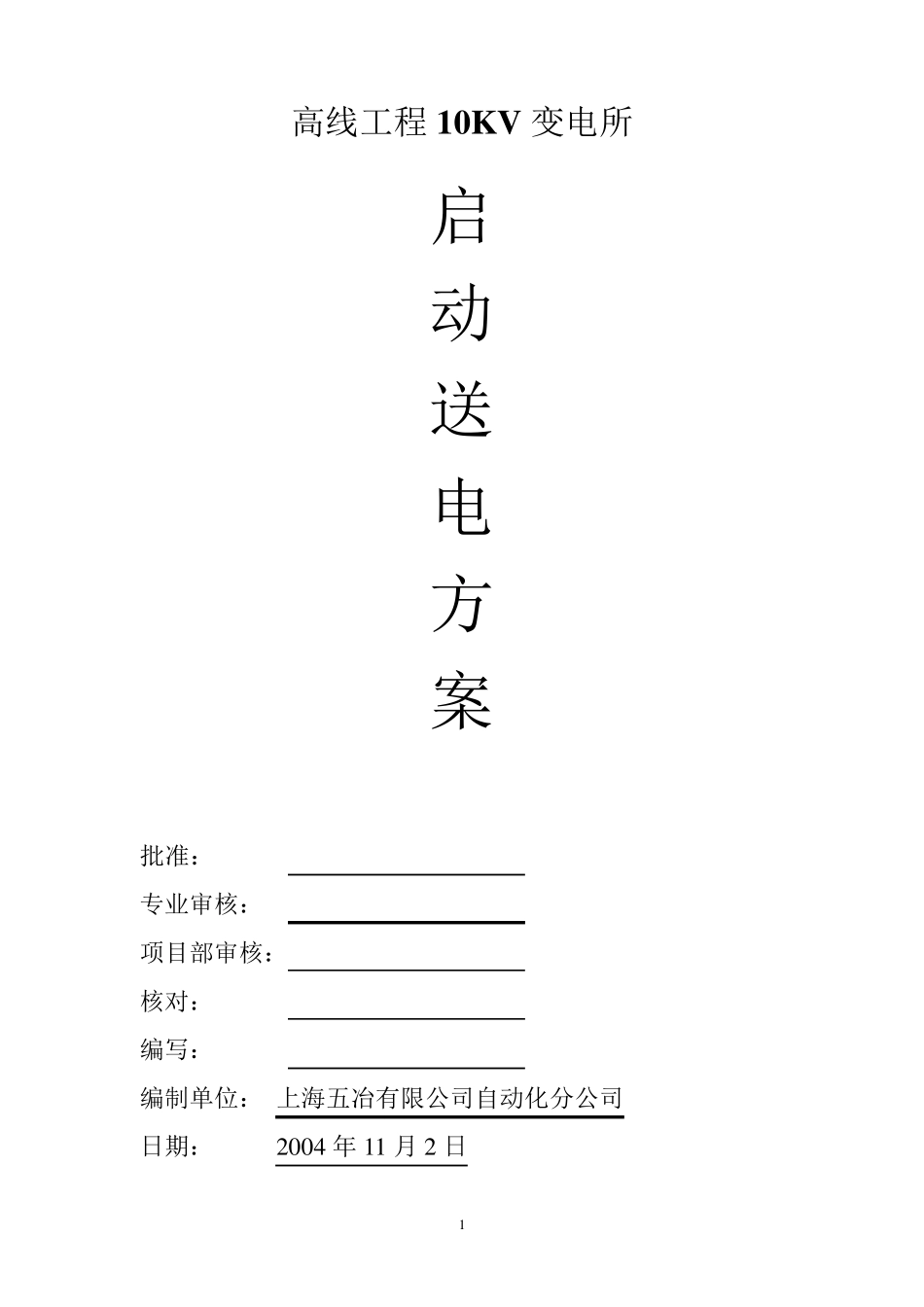

1 高线工程10KV 变电所 启 动 送 电 方 案 批准: 专业审核: 项目部审核: 核对: 编写: 编制单位: 上海五冶有限公司自动化分公司 日期: 2 0 0 4 年 1 1 月 2 日 2 一、 概况 高线主电室 10KV 配电所、高线水处理 10KV 配电所安装工程经上海五冶建设公司紧张施工,现已完成施工任务,所有待启动设备按国家或部颁标准规范进行试验,并验收合格,资料齐全,具备启动条件,准备于 2004 年 11 月 5 日后陆续启动投运。 本次投产的设备有: 高线主电室 10KV 出线 19 回(其中 15 台变压器出线,2 回水处理 10KV 出线,2 回 10KV 电动机出线),水处理 10KV 出线 5 回(3回电动机出线,2 回变压器出线),水处理 10KV PT 两组, 水处理10KV 分段一套,以及有关的控制和保护设备、监控系统和直流设备。 二、 现场组织机构 1、 现场指挥:蒋弦弋 2、 现场调度员(发布操作指令):钟绍明 3、 现场技术总负责:文五四 4、 现场安全员:赵彤、付立利、王刚、张继琪等 5、 现场操作监护人:杨术明、李俊涛 6、 现场操作人:高线变电所当值人员 7、 公司总协调:总调当班值班调度 8、 四总降联络人:王鹏 三 、 职 责分工 1、 现场调度员负责发布高线工程 10KV 变电所内 有关设备(包 3 括保护)的操作命令,操作完毕后向现场总指挥汇报。 2、 上海五冶有限公司人员和 10K V 变电所当值值班员分别负责变电所内设备的操作、监护、巡视和抢修工作。 四、 准备工作和技术措施 1、 变电所施工现场已清理,场内无杂物,符合文明生产条件。设备名称及双重编号标志清楚,经现场主管工程师核对无误。 2、 高压室和控制室内外的电缆沟均已封堵,防火、防小动物进入的措施完善。做好安全遮拦和悬挂标志牌。调度电话和程控电话线路应通畅。 3、 设备投运前组织有关人员审查启动方案和试验报告。 4、 启动前一天,安装调试人员应把设备的安装情况向值班人员交底,并按启动方案要求填写好操作票,并进行一次预演,以保证 操作正 确 无误。 5、 投运前组织有关人员对设备及场地 进行一次全面 检 查,重点项 目 如 下 : 1) 各 种 冲 油 设备的油 面 是 否 正 常 ,有无漏 油 。 2) 变压器 瓦 斯 继 电器 有无气 体 ,有气 体 必 须 放 掉 ,并对10K V 套 管放 气 。各 连 接 油 门 是 否 打 开 ...
