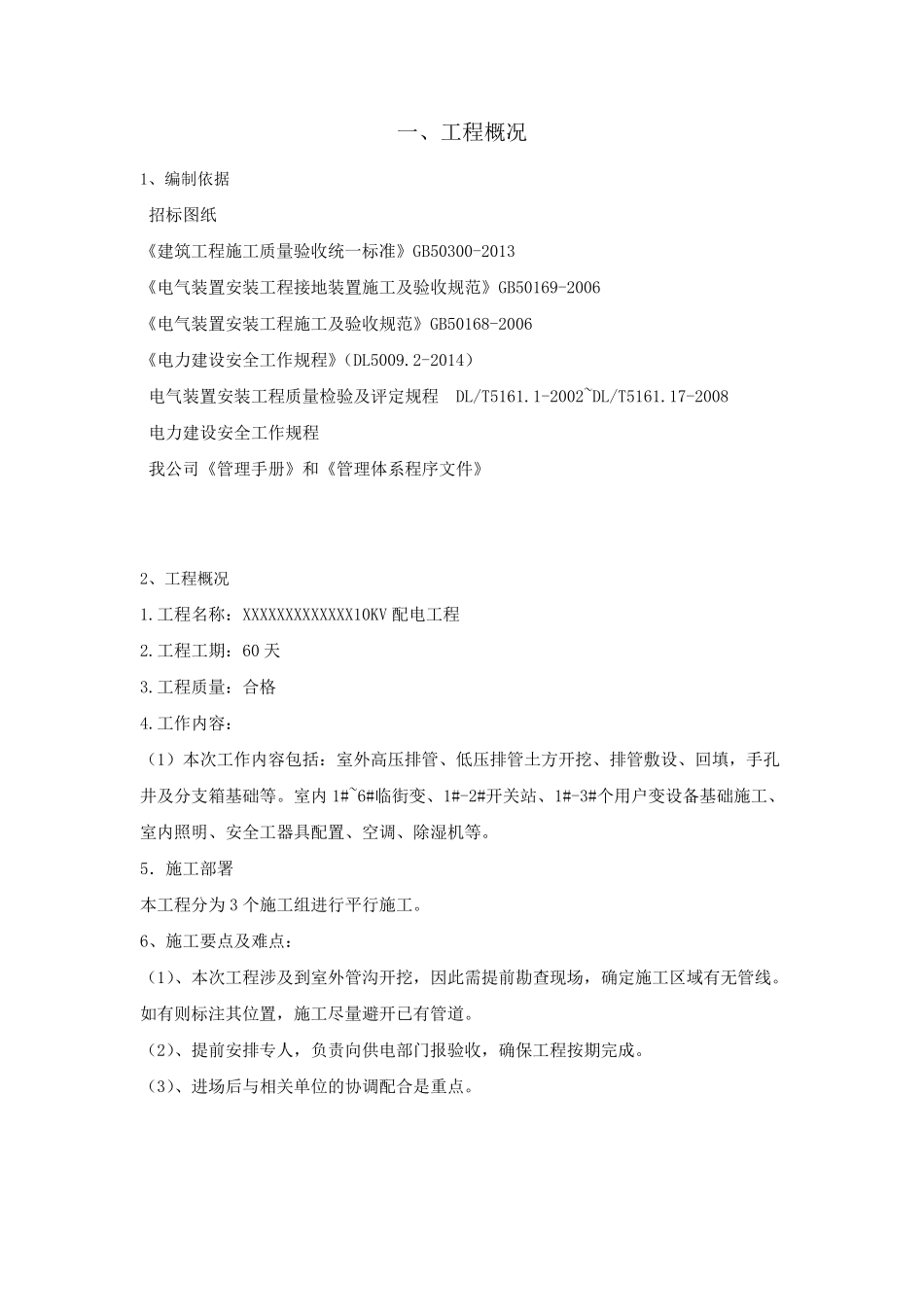

XXXXX 公司 XXXXXXXX10KV配电工程 投标文件 (技术标) 投标人:XXXXXXXX 公司(章) 法定代表人或委托代理人:(签字或盖章) 日 期:2015 年 11 月 9 日 施工组织设计 一 工程概况 二 各分部分项工程的完整的施工方案及保证质量的措施 三 施工机械的进场计划 四 工程材料的进场计划 五 冬雨季施工措施 六 地下管线及其他地上地下设施的加固措施 七 保证安全生产,文明施工,减少扰民降低环境污染和噪音的措施 八 施工进度计划表及施工平面图 一、工程概况 1、编制依据 招标图纸 《建筑工程施工质量验收统一标准》GB50300-2013 《电气装置安装工程接地装置施工及验收规范》GB50169-2006 《电气装置安装工程施工及验收规范》GB50168-2006 《电力建设安全工作规程》(DL5009
2-2014) 电气装置安装工程质量检验及评定规程 DL/T5161
1-2002~DL/T5161
17-2008 电力建设安全工作规程 我公司《管理手册》和《管理体系程序文件》 2、工程概况 1
工程名称:XXXXXXXXXXXXX10KV 配电工程 2
工程工期:60 天 3
工程质量:合格 4
工作内容: (1)本次工作内容包括:室外高压排管、低压排管土方开挖、排管敷设、回填,手孔井及分支箱基础等
室内 1#~6#临街变、1#-2#开关站、1#-3#个用户变设备基础施工、室内照明、安全工器具配置、空调、除湿机等
5.施工部署 本工程分为 3 个施工组进行平行施工
6、施工要点及难点: (1)、本次工程涉及到室外管沟开挖,因此需提前勘查现场,确定施工区域有无管线
如有则标注其位置,施工尽量避开已有管道
(2)、提前安排专人,负责向供电部门报验收,确保工程按期完 成
(3)、进场后 与 相 关单 位的 协 调配合是 重 点
