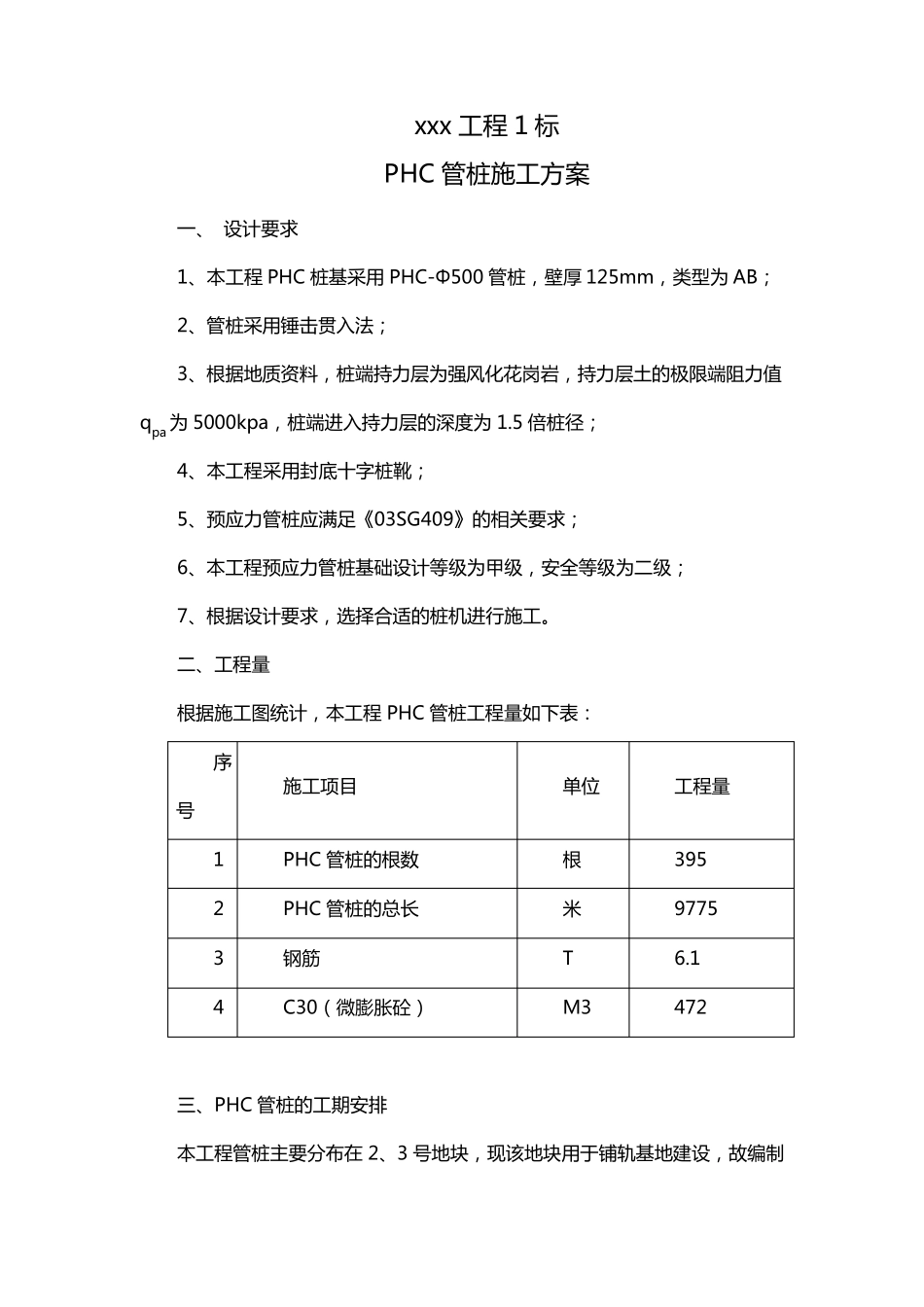

xxx 工 程 1 标 PHC 管 桩 施 工 方 案 一 、 设 计 要 求 1、本 工 程 PHC 桩 基 采 用 PHC-Φ500 管 桩 , 壁 厚 125mm, 类 型 为 AB; 2、管 桩 采 用 锤 击 贯 入 法 ; 3、根 据 地 质 资 料 , 桩 端 持 力 层 为 强 风 化 花 岗 岩 , 持 力 层 土 的 极 限 端 阻 力 值qpa 为 5000kpa, 桩 端 进 入 持 力 层 的 深 度 为 1.5 倍 桩 径 ; 4、本 工 程 采 用 封 底 十 字 桩 靴 ; 5、预 应 力 管 桩 应 满 足 《 03SG409》 的 相 关 要 求 ; 6、本 工 程 预 应 力 管 桩 基 础 设 计 等 级 为 甲 级 , 安 全 等 级 为 二 级 ; 7、根 据 设 计 要 求 , 选 择 合 适 的 桩 机 进 行 施 工 。 二 、工 程 量 根 据 施 工 图 统 计 , 本 工 程 PHC 管 桩 工 程 量 如 下 表 : 序号 施 工 项 目 单 位 工 程 量 1 PHC 管 桩 的 根 数 根 395 2 PHC 管 桩 的 总 长 米 9775 3 钢 筋 T 6.1 4 C30( 微 膨 胀 砼 ) M3 472 三 、PHC 管 桩 的 工 期 安 排 本 工 程 管 桩 主 要 分 布 在 2、3 号 地 块 , 现 该 地 块 用 于 铺 轨 基 地 建 设 , 故 编 制以 下 工 期 安 排 : 序 号 工 作 内 容 日 历 天 数 备 注 1 PHC 管 桩 45 08 年 11 月 15 日 ----08 年 12 月 30 日 四 、 施 工 方 案 1、 施 工 要 求 ( 1)、 宜 在 正 式 开 工 前 按 不 小 于1%工 程 桩 数 量 且 不 少 于 3 根 进 行 试 打 桩 ,通 过 试 打 桩 取 得 正 式 施 打 所 需 要 的 有 关 控 制 数 据 ,尤 其 是 需 要 送 桩 的 贯 入 度 控 制值 ; 以 下 三 根 桩 确 定 为 试 打 桩 : ①DdN1P 桩 , 该桩 所 处的 地质情况可参照 KC112 点地质报告; ②DdG67P 的 桩 , 该桩 所 处的 地质情况可参照 KC117 点地质报告; ③DdG60P 的 桩 , 该桩 所 处的 地质情况可参照 KC116 点地质报告; ( 2)、 第一节管 桩 起吊就位插入 地面时的 垂直度 偏差不 得 大于 0.5%, 并宜用长条水准尺...
