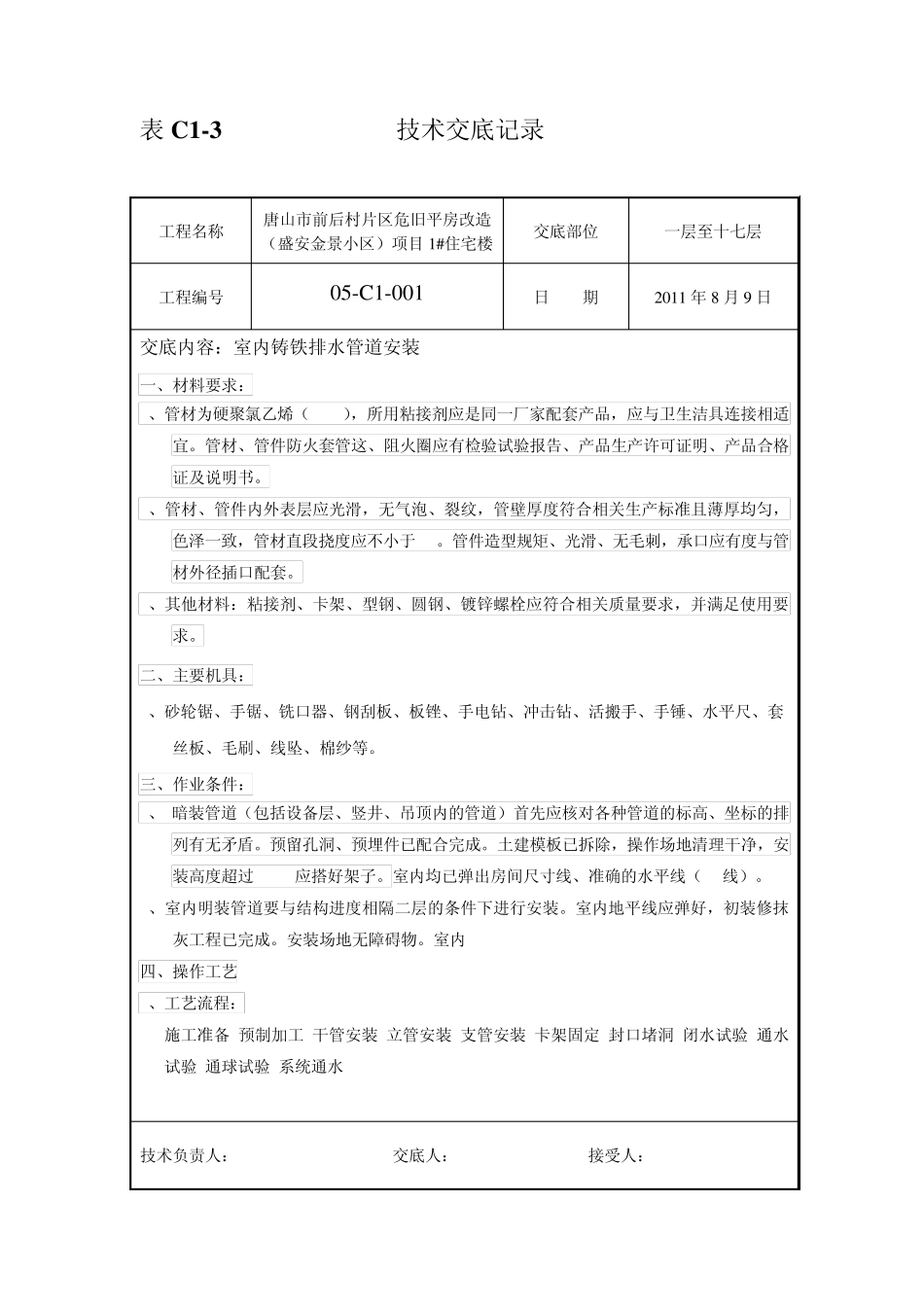

表C 1-3 技术交底记录 工程名称 唐山市前后村片区危旧平房改造(盛安金景小区)项目1#住宅楼 交底部位 一层至十七层 工程编号 05-C 1-001 日 期 2011 年8 月9 日 交底内容:室内铸铁排水管道安装 一、材料要求: 1、管材为硬聚氯乙烯(UPVC),所用粘接剂应是同一厂家配套产品,应与卫生洁具连接相适宜
管材、管件防火套管这、阻火圈应有检验试验报告、产品生产许可证明、产品合格证及说明书
2、管材、管件内外表层应光滑,无气泡、裂纹,管壁厚度符合相关生产标准且薄厚均匀,色泽一致,管材直段挠度应不小于 1%
管件造型规矩、光滑、无毛刺,承口应有度与管材外径插口配套
3、其他材料:粘接剂、卡架、型钢、圆钢、镀锌螺栓应符合相关质量要求,并满足使用要求
二、主要机具: 1、砂轮锯、手锯、铣口器、钢刮板、板锉、手电钻、冲击钻、活搬手、手锤、水平尺、套丝板、毛刷、线坠、棉纱等
三、作业条件: 1、 暗装管道(包括设备层、竖井、吊顶内的管道)首先应核对各种管道的标高、坐标的排列有无矛盾
预留孔洞、预埋件已配合完成
土建模板已拆除,操作场地清理干净,安装高度超过 3
5m应搭好架子
室内均已弹出房间尺寸线、准确的水平线(50线)
2、室内明装管道要与结构进度相隔二层的条件下进行安装
室内地平线应弹好,初装修抹灰工程已完成
安装场地无障碍物
室内 四、操作工艺 1、工艺流程: 施工准备-预制加工-干管安装-立管安装-支管安装-卡架固定-封口堵洞-闭水试验-通水试验-通球试验-系统通水 技术负责人: 交底人: 接受人: 表 C 1-3 技术交底记录 工程名称 唐山市前后村片区危旧平房改造(盛安金景小区)项目 1#住宅楼 交底部位 一层至十七层 工程编号 05-C1-001 日 期 2011 年 8 月 9 日 交底内容:室内铸铁排水管道安装 1、 预制加工:根据图纸要
