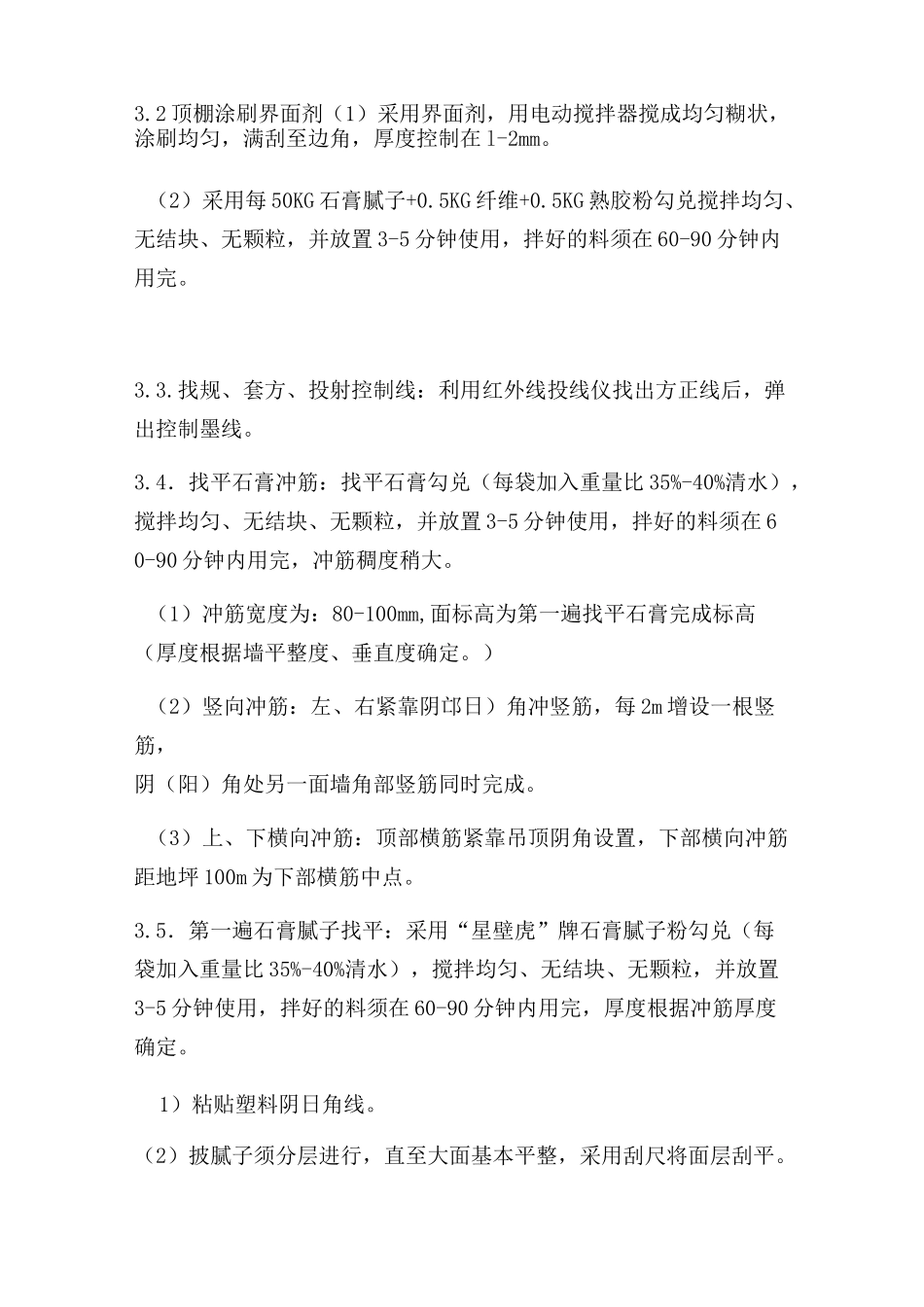

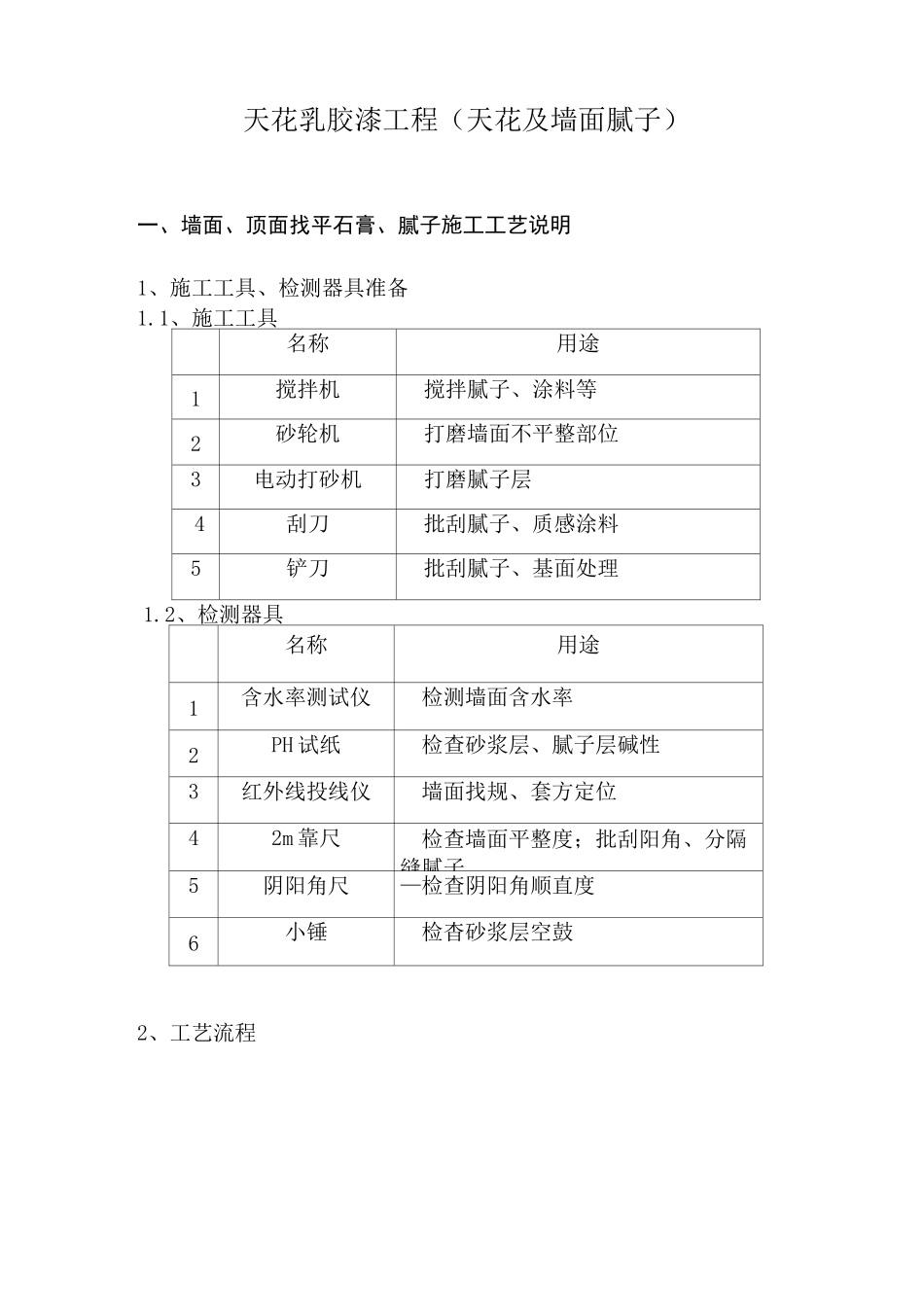

天花乳胶漆工程(天花及墙面腻子)一、墙面、顶面找平石膏、腻子施工工艺说明1、施工工具、检测器具准备1.1、施工工具名称用途1搅拌机搅拌腻子、涂料等2砂轮机打磨墙面不平整部位3电动打砂机打磨腻子层4刮刀批刮腻子、质感涂料5铲刀批刮腻子、基面处理1.2、检测器具名称用途1含水率测试仪检测墙面含水率2PH 试纸检查砂浆层、腻子层碱性3红外线投线仪墙面找规、套方定位42m 靠尺检查墙面平整度;批刮阳角、分隔缝腻子5阴阳角尺—检查阴阳角顺直度6小锤检杳砂浆层空鼓2、工艺流程原顶:基层处理-顶棚涂刷界面剂一弹水平控制线一石膏腻子找补(阴阳角修补及个别部位找平)一石膏腻子找平(甲方特殊要求两遍)一第一遍面层腻子一第二遍面层腻子-打磨压光内墙:基层处理一找规、套方、投射控制线-石膏腻子冲筋一阴阳角修补及个别部位找平 f 第一遍石膏腻子找平-第二遍面层腻子找平 f打磨压光天花乳胶漆工艺流程基层处理 f 顶棚涂刷界面剂 f 弹水平控制线 f 石膏腻子找补(阴阳角修补及个别部位找平)f 石膏腻子找平(甲方特殊要求两遍)f 第一遍面层腻子 f 第二遍面层腻子 f 打磨压光 f 涂刷封固底漆 f 涂刷第一遍涂料 f 复补腻子,磨平 f 涂刷第二遍涂料 f 磨光交活。3、各工序要求3.1.基层清理:表面坚固、平整、光滑;阴阳角顺直。(1)基底不得出现泛碱发花,若基底出现泛碱发花时,应使用 5%草酸溶液刷洗,再用清水冲洗干净,干透后进行涂装。(2)基层含水率 W14%,碱性(PH 值)W10:用墙体水份测试仪测试;酸碱值不大于 10,用 PH 试纸测试。尤其重视墙角,管线,背阳修补处等。(3)对于结构偏差大于 8mm 的采用一般的抹灰处理(拉毛、抹灰、压光)。(4)石膏腻子找补:对于结构偏差小于 8mm 的墙面先刮石膏腻子进行修补。3.2 顶棚涂刷界面剂(1)采用界面剂,用电动搅拌器搅成均匀糊状,涂刷均匀,满刮至边角,厚度控制在 l-2mm。(2)采用每 50KG 石膏腻子+0.5KG 纤维+0.5KG 熟胶粉勾兑搅拌均匀、无结块、无颗粒,并放置 3-5 分钟使用,拌好的料须在 60-90 分钟内用完。3.3.找规、套方、投射控制线:利用红外线投线仪找出方正线后,弹出控制墨线。3.4.找平石膏冲筋:找平石膏勾兑(每袋加入重量比 35%-40%清水),搅拌均匀、无结块、无颗粒,并放置 3-5 分钟使用,拌好的料须在 60-90 分钟内用完,冲筋稠度稍大。(1)冲筋宽度为:80-100mm,面标高为第一遍找平石膏完成标高(厚度根据墙...
