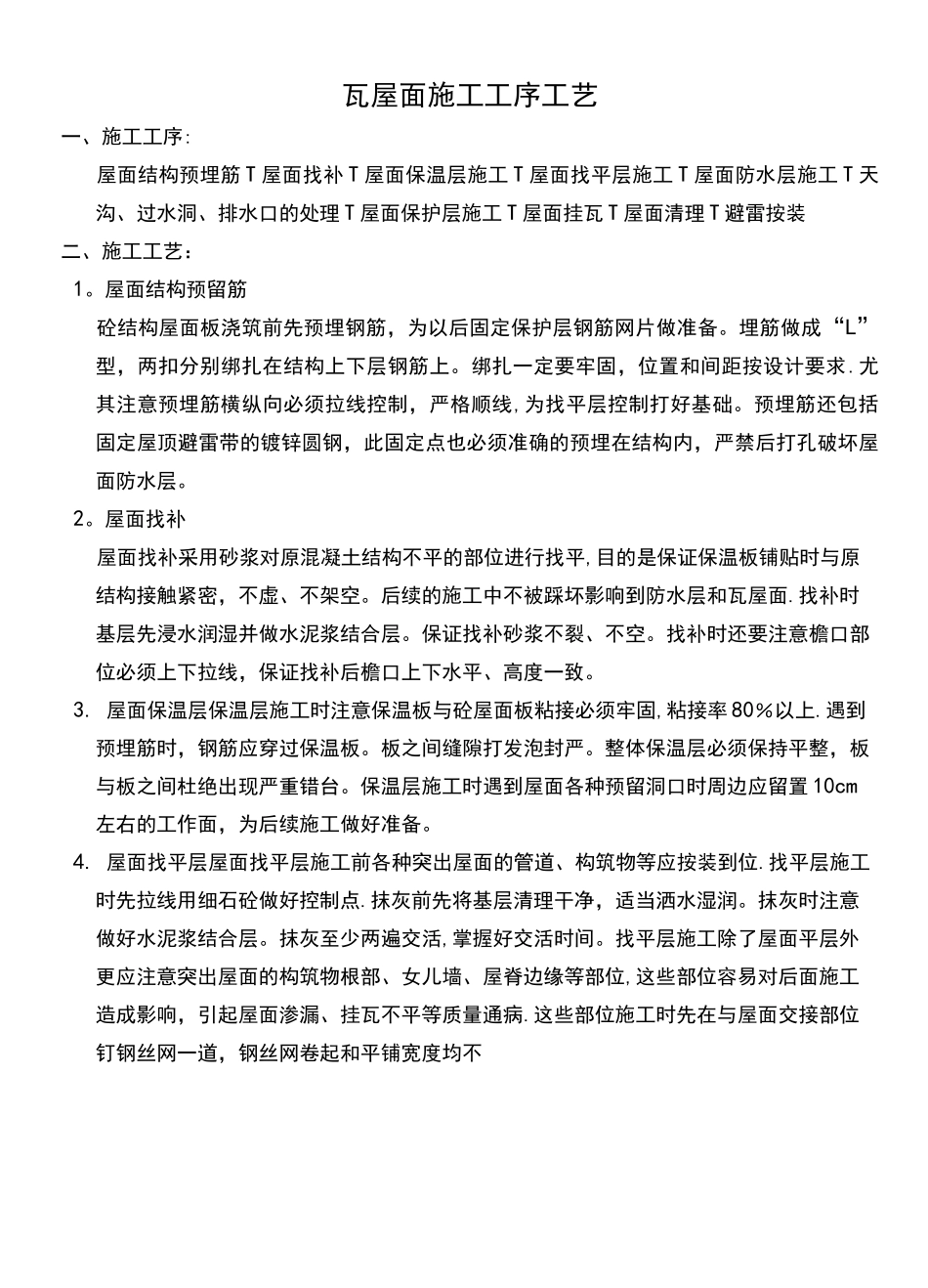

瓦屋面施工工序工艺一、施工工序:屋面结构预埋筋 T 屋面找补 T 屋面保温层施工 T 屋面找平层施工 T 屋面防水层施工 T 天沟、过水洞、排水口的处理 T 屋面保护层施工 T 屋面挂瓦 T 屋面清理 T 避雷按装二、施工工艺:1
屋面结构预留筋砼结构屋面板浇筑前先预埋钢筋,为以后固定保护层钢筋网片做准备
埋筋做成“L”型,两扣分别绑扎在结构上下层钢筋上
绑扎一定要牢固,位置和间距按设计要求
尤其注意预埋筋横纵向必须拉线控制,严格顺线,为找平层控制打好基础

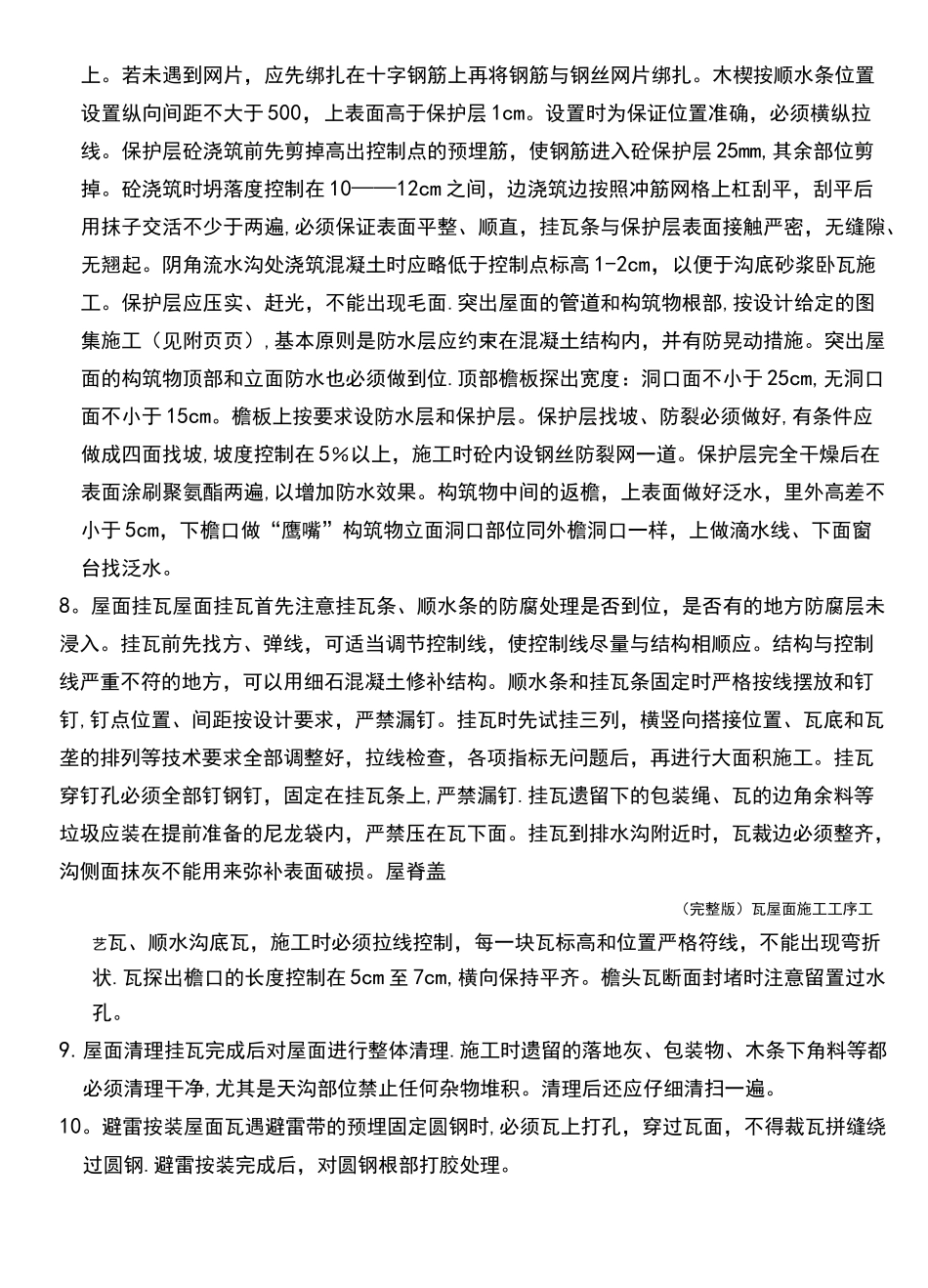

预埋筋还包括固定屋顶避雷带的镀锌圆钢,此固定点也必须准确的预埋在结构内,严禁后打孔破坏屋面防水层
屋面找补屋面找补采用砂浆对原混凝土结构不平的部位进行找平,目的是保证保温板铺贴时与原结构接触紧密,不虚、不架空

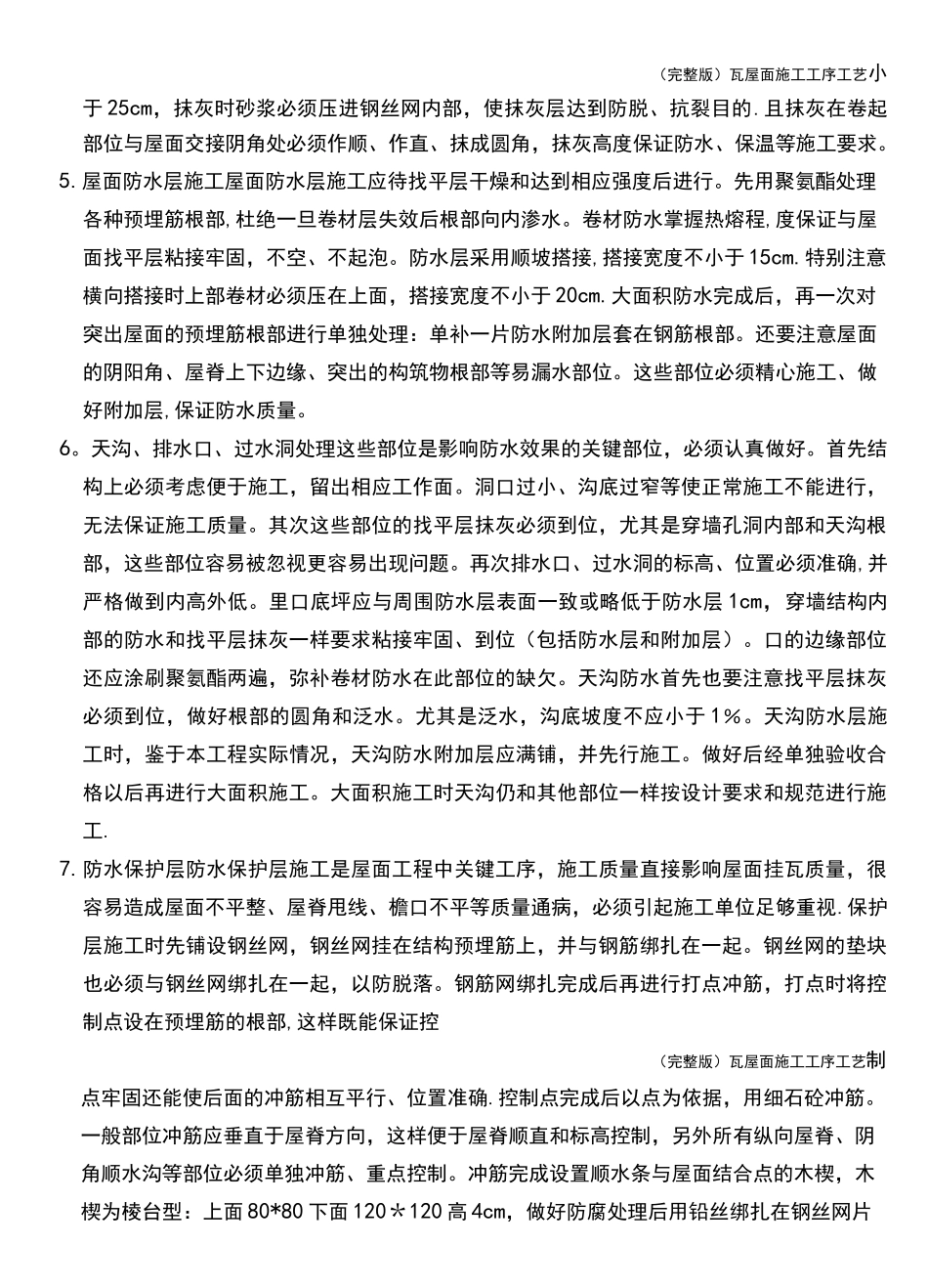

后续的施工中不被踩坏影响到防水层和瓦屋面
找补时基层先浸水润湿并做水泥浆结合层
保证找补砂浆不裂、不空
找补时还要注意檐口部位必须上下拉线,保证找补后檐口上下水平、高度一致
屋面保温层保温层施工时注意保温板与砼屋面板粘接必须牢固,粘接率 80%以上
遇到预埋筋时,钢筋应穿过保温板
板之间缝隙打发泡封严
整体保温层必须保持平整,板与板之间杜绝出现严重错台
保温层施工时遇到屋面各种预留洞口时周边应留置 10cm左右的工作面,为后续施工做好准备
屋面找平层屋面找平层施工前各种突出屋面的管道、构筑物等应按装到位
找平层施工时先拉线用细石砼做好控制点
抹灰前先将基层清理干净,适当洒水湿润
抹灰时注意做好水泥浆结合层
抹灰至少两遍交活,掌握好交活时间
找平层施工除了屋面平层外更应注意突出屋面的构筑物根部、女儿墙、屋脊边缘等部位,这些部位容易对后面施工造成影响,引起屋面渗漏、挂瓦不平等质量通病
这些部位施工时先在与屋面交接部位钉钢丝网一道,钢丝网卷起和平铺宽度均不(完整版)瓦屋面施工工序工艺小于 25cm,抹灰时
