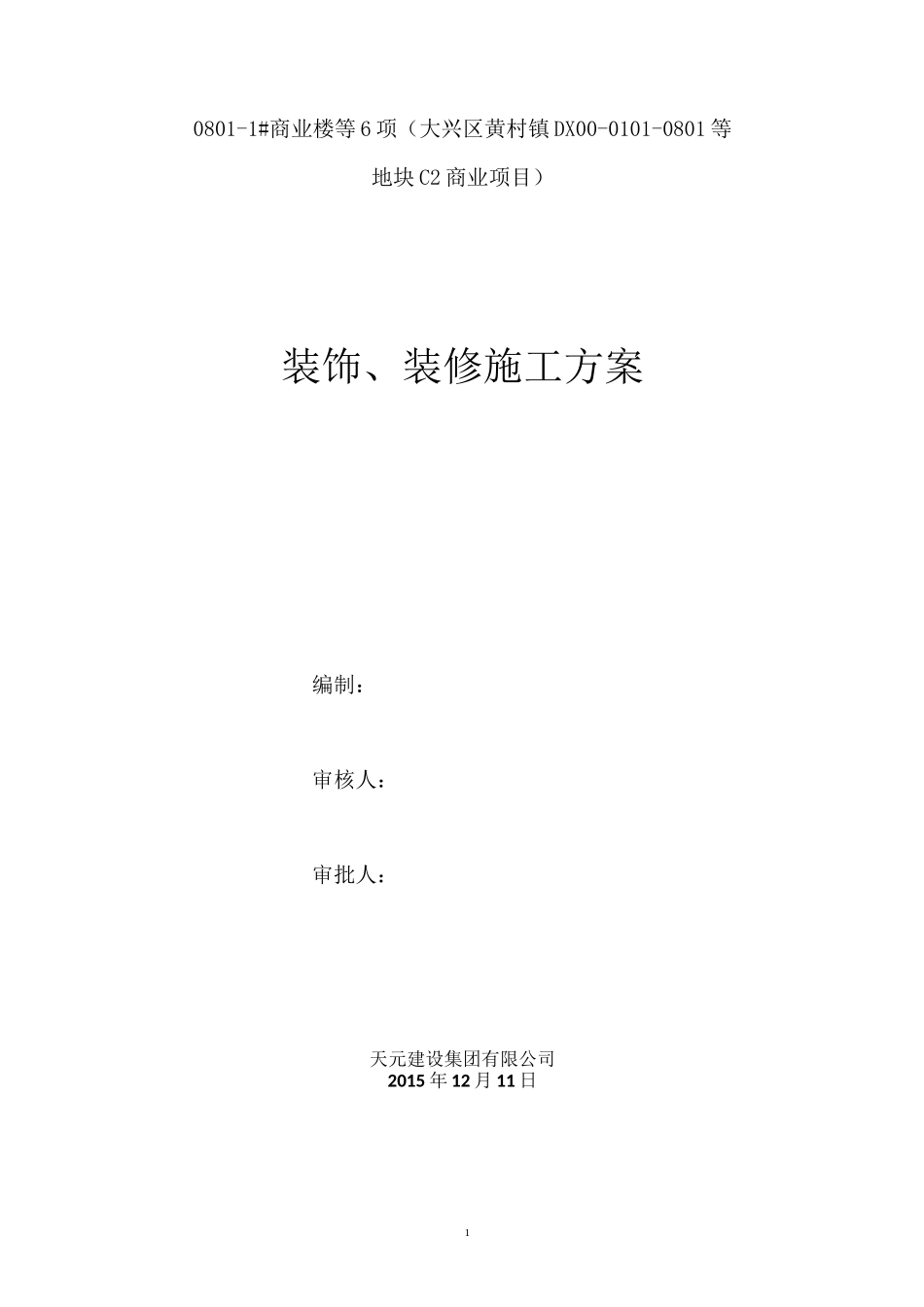

10801-1#商业楼等 6 项(大兴区黄村镇 DX00-0101-0801 等地块 C2 商业项目)装饰、装修施工方案编制:审核人:审批人:天元建设集团有限公司2015 年 12 月 11 日2目录第一节装饰与各工种间的配合 2第二节装饰工程标高、高程控制 4第三节抹灰工程 4第四节乳胶漆工程 7第五节内墙瓷砖工程 9第六节铺地砖楼地面工程 11第七节油漆工程 12第八节门窗工程 133装饰工程中各工序的施工水平直接影响建筑物的美观,装饰工程质量的好环直观的反映施工企业的水平。为提高工程质量,创优、争信誉,在装饰工程的各个工序施工前,应向班组进行技术交底,在现场推行样板墙、样板间,教育职工精心施工,认真操作,以点带面。样板经认可合格后,方可进行大面积施工,最后全部按样板进行大面积工程质量验收,不合格者坚决返工重做。按设计要求,装饰装修项目主要有室内抹灰、涂料墙面、贴瓷砖;外墙为粘贴瓷砖;楼地面有:铺地砖楼地面;顶棚为吊顶;断桥铝合金门窗、木夹板门、防火门、栏杆扶手等。第一节装饰与各工种间的配合本工程主要为室内装饰和外墙装饰,工程中为了能保质、保工期完成装修工作,我司将对各作业班组精心挑选。施工前,对各专业班组进行详细的技术交底和必要的操作培训,施工中保持人员稳定。一、各工序交叉施工原则及措施(一)工序交叉装修插入后要与结构适当隔离,划分区域、有一定的独立性,避免过多的干扰。应以不影响结构施工为原则。(二)安全防护设施方面的交叉在粗装修工作面上部分防护设施可能会防碍施工,在确保安全情况下可临时拆除,施工完后马上恢复。严禁私自拆除必要的防护设施,以保证结构施工安全的原则。(三)装修与水电安装之间的交叉施工装修与水暖电通风之间的交叉施工较多,交叉工作面大,内容复杂,如处理不当将出现相互制约,相互破坏的不利局面,土建与水电交叉问题必须重点解决。解决的原则为:1、在技术准备阶段就把土建、安装的协调图绘好,如卫生间、屋面等协调图,各专业根据该图纸安排施工,不得打乱施工顺序抢先施工,造成双重破坏,留下质量隐患,每个分项工程的协调图应包括水、暖、电等安装有关专业还应包括土建有关工作,协调图绘好后,进行审批、修改与分发工作,使各专业有关人员做到心中有数。2、各专业人员根据协调进行施工。每天上午 8:30 开碰头协调会,安排同一4工作面上有关专业的施工顺序问题,并形成会审纪要,每个专业进入工作面上施工,必须有上道工序传来的工序交接...
