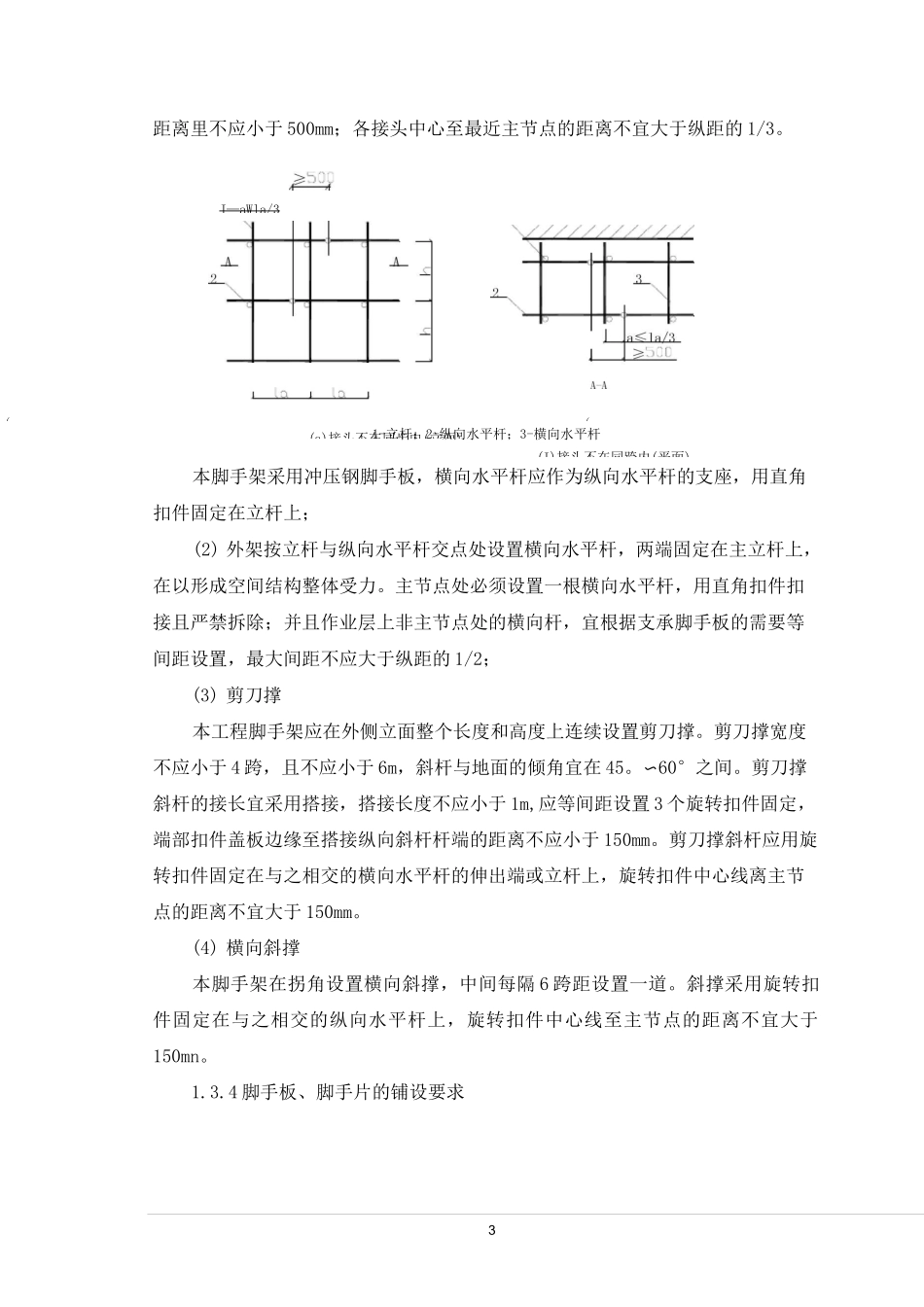

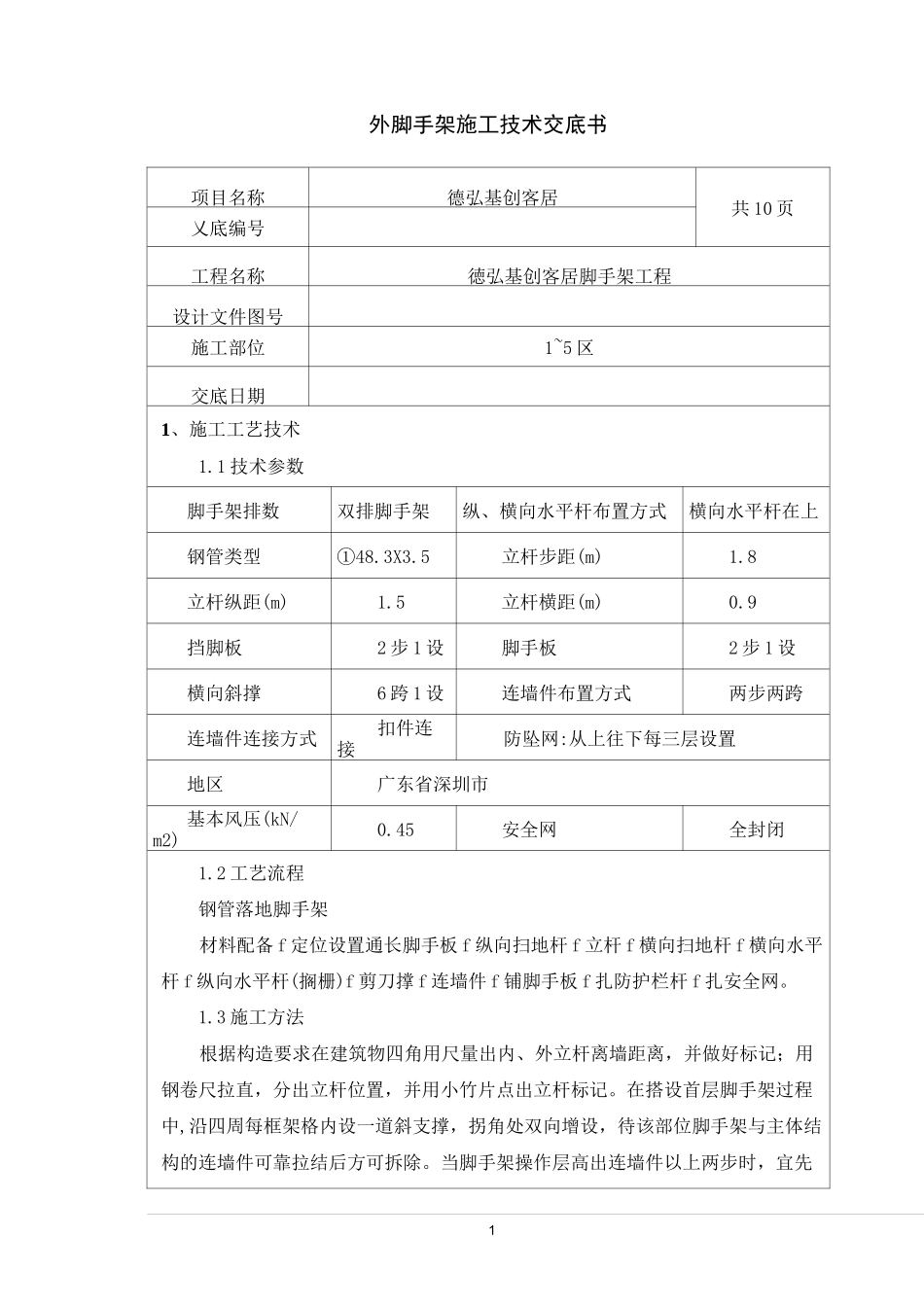

1外脚手架施工技术交底书项目名称德弘基创客居共 10 页乂底编号工程名称徳弘基创客居脚手架工程设计文件图号施工部位1~5 区交底日期1、施工工艺技术1.1 技术参数脚手架排数双排脚手架纵、横向水平杆布置方式横向水平杆在上钢管类型①48.3X3.5立杆步距(m)1.8立杆纵距(m)1.5立杆横距(m)0.9挡脚板2 步 1 设脚手板2 步 1 设横向斜撑6 跨 1 设连墙件布置方式两步两跨连墙件连接方式扣件连接防坠网:从上往下每三层设置地区广东省深圳市基本风压(kN/m2)0.45安全网全封闭1.2 工艺流程钢管落地脚手架材料配备 f 定位设置通长脚手板 f 纵向扫地杆 f 立杆 f 横向扫地杆 f 横向水平杆 f 纵向水平杆(搁栅)f 剪刀撑 f 连墙件 f 铺脚手板 f 扎防护栏杆 f 扎安全网。1.3 施工方法根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记。在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部位脚手架与主体结构的连墙件可靠拉结后方可拆除。当脚手架操作层高出连墙件以上两步时,宜先立外排,2—J亡44■3r*fl—>「q!—i9■后立内排。其余按以下构造要求搭设:1.3.1 地基基础本工程外脚手架基本于放置混凝土板上,地基承载能力能够满足外脚手架的搭设要求,对于局部未放置在楼板上的,要求回填时分层夯实,并浇筑 150mm 厚 C20混凝土。1.3.2 立杆设置(1) 立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接,立杆与纵向水平杆采用直角扣件连接。接头位置交错布置,两个相邻立杆接头避免出现在同步同跨内,并在高度方向错开的距离不小于 50cm;各接头中心距主节点的距离不大于步距的 1/3,顶层顶步采用搭接连接时,搭接部位扎结不少于 2 道,立杆顶端亦高出女儿墙上皮 1m。(2) 立杆的垂直偏差应控制在不大于架高的 1/400。(3) 立杆及纵横向水平杆构造要求见下图。秣醱麗碾删歸川柏耕斤細醐酬険疾籬钛秋二加诫雌壯我啊翳柚耕裁般註肄斛刖朴桶誠紹簸轨疏巔觸窗鱷煎鑼礙辛報強籠訂啟二皿戟壯战舞黙昵躺瞬盹忖舫脳1.3.3 横向水平杆、纵向水平杆、剪刀撑、横向斜撑(1) 纵向水平杆亦设置在立杆内侧,且设置在横向水平杆上,其长度不宜小于3 跨。纵向水平杆接长采用对接扣件连接,对接扣件应该交错布置,两根相邻纵向水平杆接头不宜设置在同步或同跨内;不同步或不同跨两相邻接头在水平方向错开(a)接头不在同步内(...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外脚手架技术交底(已完成)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
