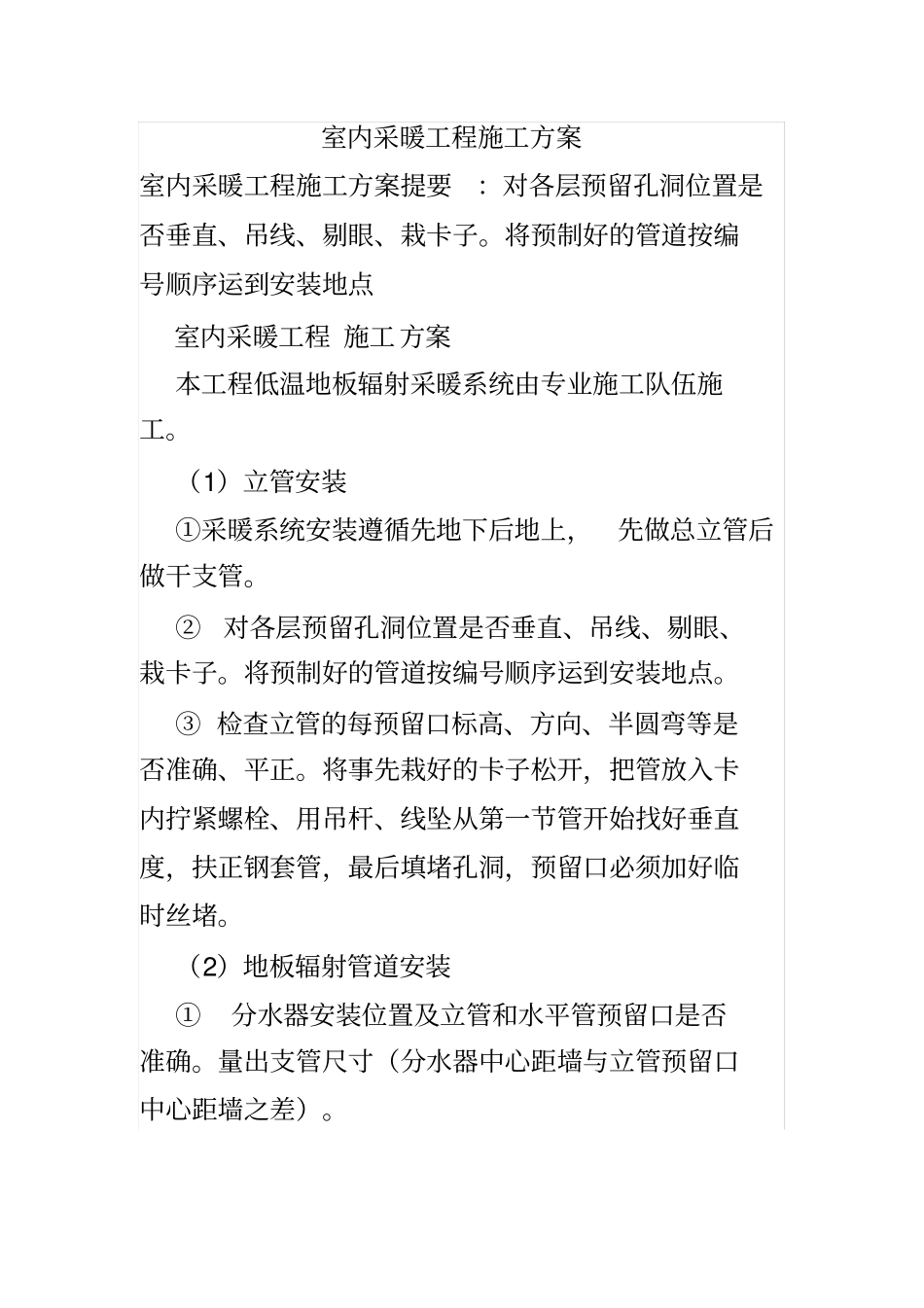

室内采暖工程施工方案室内采暖工程施工方案提要:对各层预留孔洞位置是否垂直、吊线、剔眼、栽卡子
将预制好的管道按编号顺序运到安装地点室内采暖工程 施工方案本工程低温地板辐射采暖系统由专业施工队伍施工
(1)立管安装①采暖系统安装遵循先地下后地上,先做总立管后做干支管
②对各层预留孔洞位置是否垂直、吊线、剔眼、栽卡子
将预制好的管道按编号顺序运到安装地点
③ 检查立管的每预留口标高、方向、半圆弯等是否准确、平正
将事先栽好的卡子松开,把管放入卡内拧紧螺栓、用吊杆、线坠从第一节管开始找好垂直度,扶正钢套管,最后填堵孔洞,预留口必须加好临时丝堵
(2)地板辐射管道安装①分水器安装位置及立管和水平管预留口是否准确
量出支管尺寸(分水器中心距墙与立管预留口中心距墙之差)
②按量出支管的尺寸,断管、溶接、调直
将专用接头与分集水器连接好
③地板绝热层铺设前必须对楼层地面做平整处理
④加热盘管整管敷设,地板下严禁有接头
⑤穿墙处管道要设套管保护, 盘管连接分水器出地面处及局部管道密集处设1
0 ×50×50mm 的防裂钢丝网
⑥填充层混凝土采用豆石混凝土标号C20,厚度50mm,豆石粒径不大于12mm;地板供暖面积超过30m2 或长边超过 6m 时,设置间距不大于6m 且宽度不小于 5mm 的伸缩缝;加热管伸缩缝设¢25 的聚氯乙烯软套管,长度不小于100mm
⑦ 为防止墙体的传热以及方便混凝土的伸缩,浇注填充层混凝土时,在墙体四周加放填充保温材料聚苯板

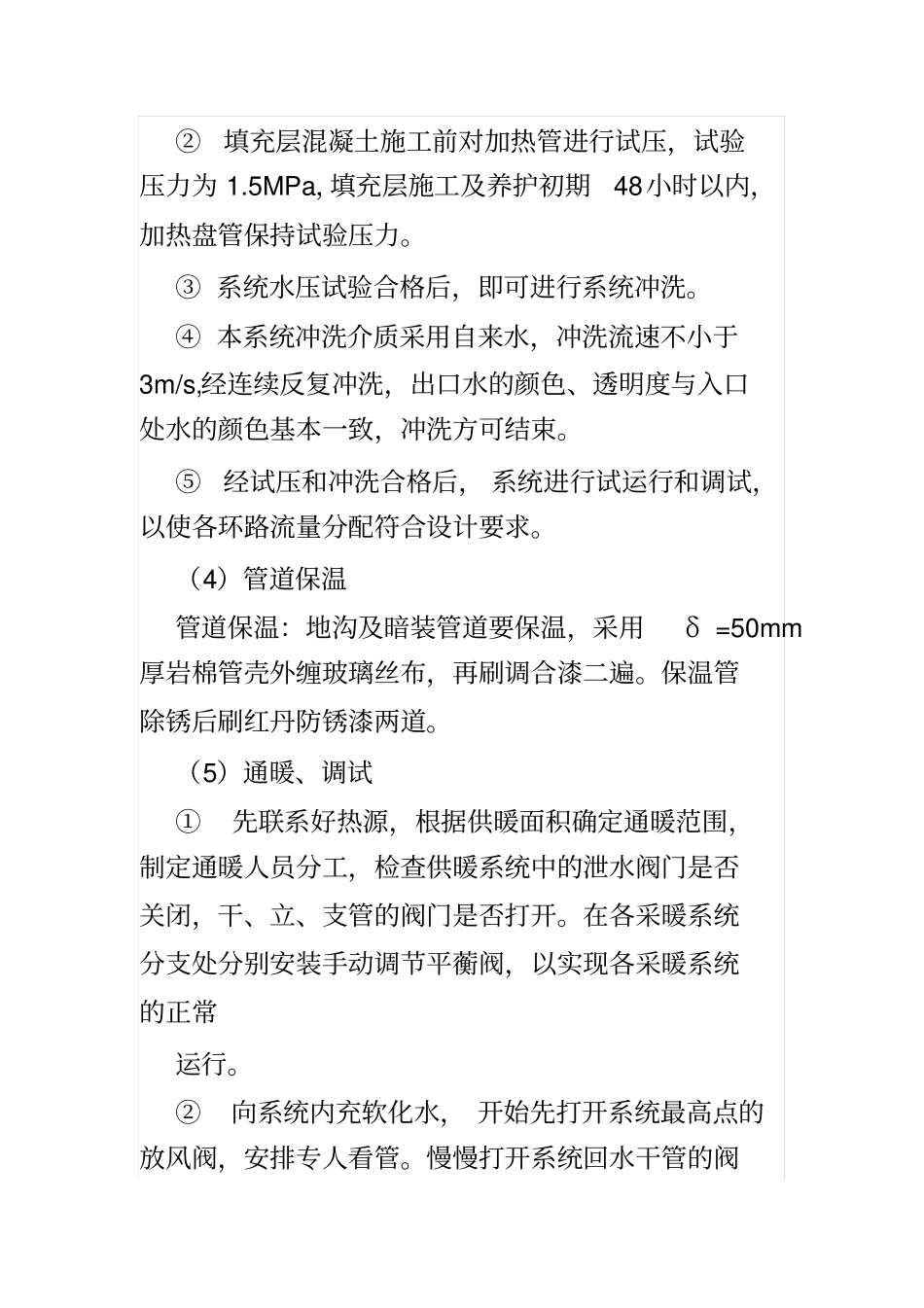

(3)系统水压试验与冲洗① 系统全部安装完成,经检查无误后,即可进行水压试验,试验压力分别为:中区1
1MPa,高区 1
②填充层混凝土施工前对加热管进行试压,试验压力为 1
5MPa,填充层施工及养护初期48小时以内,加热盘管保持试验压力
③ 系统水压试验合格后,即可进行系统冲洗
④ 本系统冲洗介质采用自来水,冲洗流速不小于
