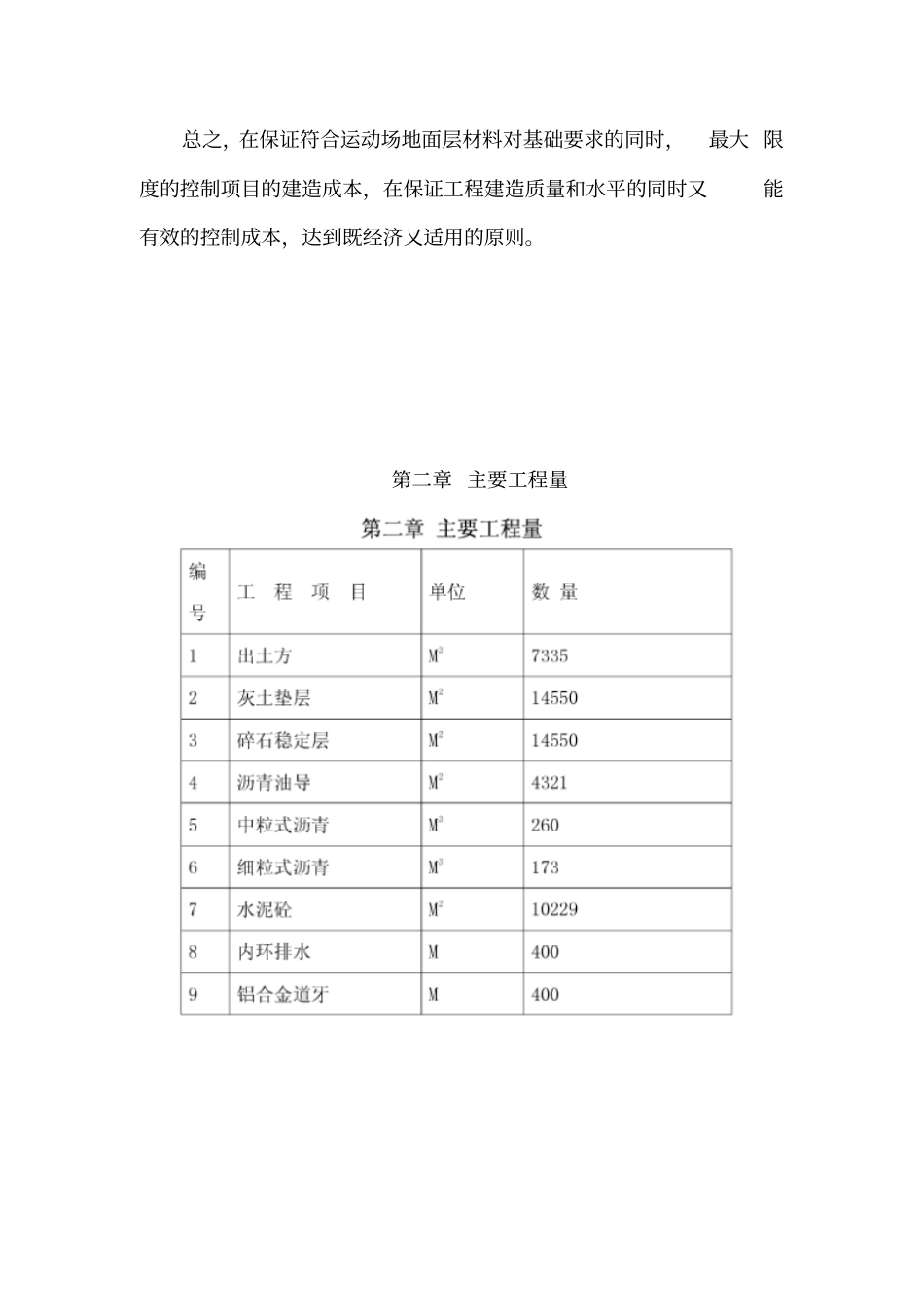

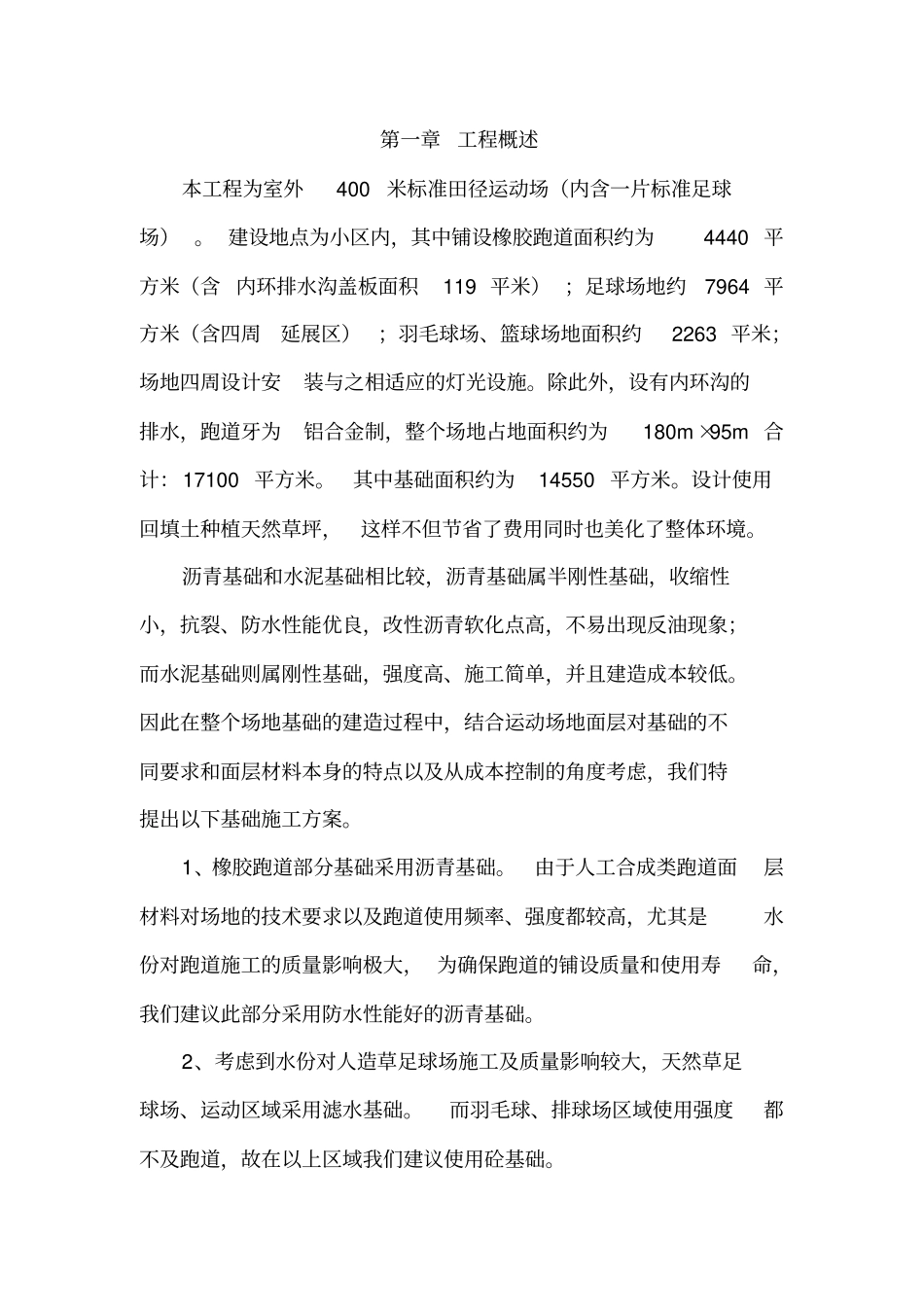

室外 400 米标准田径运动场施工组织设计第一章 工程概述第二章 主要工程量第三章工程重难点及应对措施工程重难点第四章 施工总体目标第五章 施工准备第六章 施工总体部署第七节 施工机具设备及仪器、仪表计划第七章 施工协调工作第八章 主要施工方法第九章 工程质量保证措施第十章 工期保证措施第十一章安全文明施工措施第十二章“四新技术”的推广运用第十三章工程配合服务和质量保修承诺第一章工程概述本工程为室外400 米标准田径运动场(内含一片标准足球场) 。 建设地点为小区内,其中铺设橡胶跑道面积约为4440 平方米(含 内环排水沟盖板面积119 平米) ;足球场地约7964 平方米(含四周延展区);羽毛球场、篮球场地面积约2263 平米;场地四周设计安装与之相适应的灯光设施。除此外,设有内环沟的排水,跑道牙为铝合金制,整个场地占地面积约为180m ×95m 合计:17100 平方米。其中基础面积约为14550 平方米。设计使用回填土种植天然草坪,这样不但节省了费用同时也美化了整体环境。沥青基础和水泥基础相比较,沥青基础属半刚性基础,收缩性小,抗裂、防水性能优良,改性沥青软化点高,不易出现反油现象;而水泥基础则属刚性基础,强度高、施工简单,并且建造成本较低。因此在整个场地基础的建造过程中,结合运动场地面层对基础的不同要求和面层材料本身的特点以及从成本控制的角度考虑,我们特提出以下基础施工方案。1、橡胶跑道部分基础采用沥青基础。由于人工合成类跑道面层材料对场地的技术要求以及跑道使用频率、强度都较高,尤其是水份对跑道施工的质量影响极大, 为确保跑道的铺设质量和使用寿命,我们建议此部分采用防水性能好的沥青基础。2、考虑到水份对人造草足球场施工及质量影响较大,天然草足球场、运动区域采用滤水基础。而羽毛球、排球场区域使用强度都不及跑道,故在以上区域我们建议使用砼基础。总之,在保证符合运动场地面层材料对基础要求的同时,最大 限度的控制项目的建造成本,在保证工程建造质量和水平的同时又能有效的控制成本,达到既经济又适用的原则。第二章 主要工程量第三章工程重难点及应对措施工程重难点1、本工程为室外400 米跑道标准体育场,圆弧圆曲半径较大,施工测量较难。2、基层大面积砼浇筑,防开裂、平整度及排水坡度控制难。3、沥青砼施工及基层施工的密实度要求高。4、工程地处小区内,安全文明施工尤为重要。应对措施1、本工程测量放线采用一台SET500 型数字全...
